Проектирование строительства комплекса из 6 четырнадцатиэтажных зданий

Ткр= 417 дней = 418 дней.

Тп.ч. =87–22=65 дней / 66 дней;

Тн.ч.=261–87=174 дня/176 дней;

Тс.р.=297–129=168 дней/176 дней;

То.р.=415–117=298 дней/308 дней.

Характеристики потоков

Наименование

n=3 valign=top >

Стоимость, т.р

Продолжительность

%

Сооружение

комплекс

По СГ

Принято

Подземная часть

15

117,0

702,0

65

66

Надземная часть

45

351,0

2106,0

174

176

Спец работы

20

156

936,0

168

176

Отделочные работы

20

156

936,0

298

308

На основании полученных данных по потокам и графику устанавливается количество объектных потоков при возведении комплекса (П).

Продолжительность подготовительного периода комплекса составляет (tппк).

tппк=0,1*Тдир.=0,1*24=2,4 мес.

П=N/[(((Тдир.-tппк) – (Tкр-tпрс)/) Tш)+1]= 6 =4

(24–2,4) – (19–1) +1

7,6

Принимаем 4 потока.

Остальные сооружения, входящие в состав комплекса выполняется с учетом возможности развертывания работ и ввода их в эксплуатацию, а так же с учетом влияния сезонности.

При планировании работ учитывалось специализированных привлекаемых организаций.

Данный план характеризуется следующими показателями:

- продолжительность строительства – 24 месяцев;

- стоимость строительного комплекса – 5631,94 тыс. руб.;

- стоимость выполнения работ за год – Сгод=3258,1 тыс. руб.;

- трудоемкость – 61417 чел./дни;

- максимальная потребность в рабочих кадрах –Rmax=188 чел.;

- средняя численность рабочих – 81 чел.;

- коэффициент неравномерности движения рабочей силы – Кнр= 2,3.

Kнр =(Rmax/Rcp)= 188/81=2,3

Rcp=ΣQ/T= ΣQ/Nмес*22= 61417/759=81;

Где Rmax – максимальное число рабочих по графику за весь период строительства; ΣQ – общая трудоемкость работ, чел.-дни;

T0-продолжительность всех работ.

Примечание:

Для проведения специальных и отделочных работ возникает потребность в водоснабжении, отоплении и канализации. Несмотря на удорожание работ в зимний период, принимаем решение на проведение работ по водоснабжению, отоплению, канализации после окончания работ подготовительного периода.

5.Разработка строительного генерального плана

В курсовом проекте разработан общеплощадочный генплан на возведение подземной части 6 домов.

Стройгенплан составлен для определения положения элементов строительного производства на строительной площадке.

Исходными данными для составления генплана являются:

· Генеральный план микрорайона;

· Данные КПСК (максимальная численность рабочих и максимальная годовая стоимость.);

· Нормы и нормативы.

При проектировании стройгенплана учитывались следующие требования:

1). Обеспечение бытовых и производственных нужд строительства.

2). Обеспечение требований по охране труда и техники безопасности.

3). Обеспечение движения грузопотоков по площадке, исключая переброску грузов и препятствия движению транспорта.

4). Нерасположение временных сооружений в районе строительства проектируемых сооружений.

5). Минимизация затрат на временные здания и сооружения.

Последовательность в проектировании СГП.

- Привязка кранов;

- Определение зон влияния кранов;

- Установление расположения дорог и движение транспорта по ним. Определение потребностей во временных зданиях и сооружениях, в электроэнергии и в воде;

- Расчет количества прожекторов;

- Определение потребности в технике и транспорте.

а). Привязка кранов.

Согласно заданию проектируемые здания возводятся башенным краном (КБ 160.2).

Радиус R – вылет крюка:

- max – 25 м;

- min – 13 м.

радиус хвостовой части 3,8 м, база крана – 6*6 м.

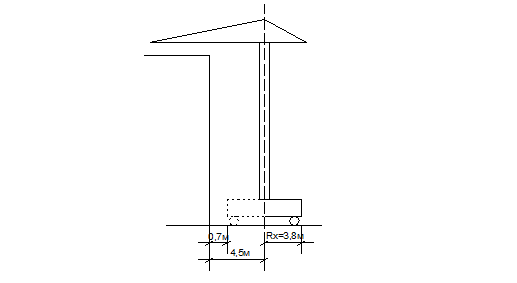

Поперечная привязка крана lmin=Rхв+0,7 м=3,8+0,7=4,5 м.

Продольная привязка крана устанавливается на основании выявленной оси крана и его возможностей при монтаже.

Lmax и Lmin (вылет крюка крана).

lкр – это расстояние между крайними стоянками крана.

Тогда требуемая длина подкрановых путей:

lкр+2*bкр/2+2*lтр+2*lзап=lтр.,

Где bкр – база крана;

lтор – длина торможения ≈1,5 м;

lзап – длиназапаса безопасности работы крана ≈1 м.

lтр= 18+2*6/2+2*1,5+2*1=29 м.

Определение длины подкрановых путей. Она зависит от укладываемых звеньев (12,5 м) и полузвеньев (6,25 м), поэтому количество звеньев или полузвеньев принимаем по формуле:

nзв=lтр/6,25=29/6,25=4,31. Принято 5 звеньев 5 *6,25=31,25 м. Согласно требованиям работы безопасности крана, длина подкрановых путей должна быть 25 м. lфакт≥25 м.

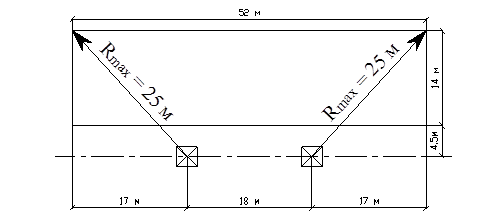

б). Определение зон влияния.

При работе крана необходимо обеспечить зоны влияющие на безопасность работы при возведении сооружения.

Монтажная зона – это зона возможного падения предмета при монтаже.

(при высоте до 20 м- 5 метров; более 20 м – 7 метров.)

Рабочая зона – зона обслуживания крана. (Определяет места складирования элементов на при объектном складе и положение транспорта при разгрузке элементов.) Величина зоны характеризуется максимальным вылетом крюка при монтаже здания.
