Возведение кирпичного здания
Объемы работ подсчитываются в соответствии с перечнем основных, вспомогательных и транспортных процессов, связанных с возведением здания.
К основным процессам относятся кирпичная кладка стен, установка оконных и дверных блоков, монтаж сборных конструкций, заделка стыков и швов плит перекрытий.
Вспомогательные процессы - это устройство и перестановка лесов, подмостей, установка и сняти
е ограждений и других вспомогательных устройств, не предусмотренных ЕНиР на выполнение основных процессов.
Транспортные процессы включают разгрузку доставленных на строительную площадку сборных элементов и материалов, подачу на рабочее место кирпича и раствора, подъем на этажи материалов, необходимых для выполнения на данном этаже внутренних работ.
Подсчет объемов работ производится на типовой этаж.
Объемы работ определяются по планам, разрезам и фасадам, а также по спецификации сборных элементов.
Объем кладки определяется с учетом выступающих частей - пилястр, карнизов, поясков и др. Из объема кладки исключаются объемы оконных и дверных проемов, объемы клинчатых перемычек и вентиляционных каналов из блоков; объемы железобетонных перемычек исключаются из объема кладки только в тех случаях, когда они укладываются другими рабочими.
Объем работ по монтажу сборных конструкций определяется для одних элементов с учетом их массы, для других - площади.
Единицы измерения объемов работ следует принимать согласно соответствующим сборникам ЕНиР. Объемы работ заносятся в таблицу 2.
Таблица 2 – Ведомость объемов работ
Наименование работ |
Ед. измерения |
Объем работ |
Кирпичная кладка многослойных наружных стен с установкой теплоизоляционных плит |
м3 |
257,4 |
Кирпичная кладка внутренних стен средней сложности с проемами(толщина стены 380мм) |
м3 |
135,6 |
Установка и перестановка подмостей для кладки второго и третьего ярусов стен |
10м3 кирп.клад. |
39,3 |
Монтаж ж/б перемычек |
шт. |
97 |
Монтаж перегородок |
шт. | |
площадью до 10 м2 |
5 | |
площадью до 15 м2 |
19 | |
площадью до 20 м2 |
- | |
Монтаж лестничных маршей |
шт. |
6 |
Монтаж лестничных площадок |
шт. |
6 |
Монтаж плит перекрытия |
шт. |
71 |
Монтаж плит лоджий |
шт. |
8 |
Монтаж балконных плит |
шт. |
4 |
Заливка швов плит перекрытия |
100 м шва |
3,84 |
Подача кирпича для кладки стен |
тыс.шт. |
117,9 |
Подача раствора для кладки стен |
м3 |
98,25 |
Подача раствора для заливки плит перекрытия |
м3 |
11.5 |
возведение монтаж кирпич здание
3. Выбор строительного крана для возведения кирпичного здания
Многоэтажные кирпичные здания в большинстве случаев возводятся с помощью башенных кранов. В связи с малыми сроками пребывания на объекте краны должны быть мобильными, т.е. приспособленными к частым переброскам в течение года.
При демонтаже и транспортировании мобильные краны не разбирают на отдельные узлы, а только складывают башни, стрелы и опускают на автомобиль. Применение таких кранов значительно снижает затраты труда при переброске их на новый объект.
На выбор крана влияют: объемно-планировочная и конструктивная характеристики здания (размеры его, габариты и масса поднимаемого груза), объемы работ, принятая интенсивность потока, а также местные условия - размеры и степень стесненности строительной площадки, рельеф местности, наличие дорог, электроэнергии, воды. Исходя из указанных данных, определяют требуемые параметры крана:
- грузоподъемность крана Qтркр;
- высоту подъема крюка крана Hтркр;
- вылет крюка крана Lтркр.
Требуемая грузоподъемность крана зависит от массы поднимаемых грузов и захватных устройств и равна
Qтркр =qэ+qт
где qэ - масса наиболее тяжелого груза, т; qт - масса грузозахватных устройств (строп, захватов, траверс), qт =0,1т.

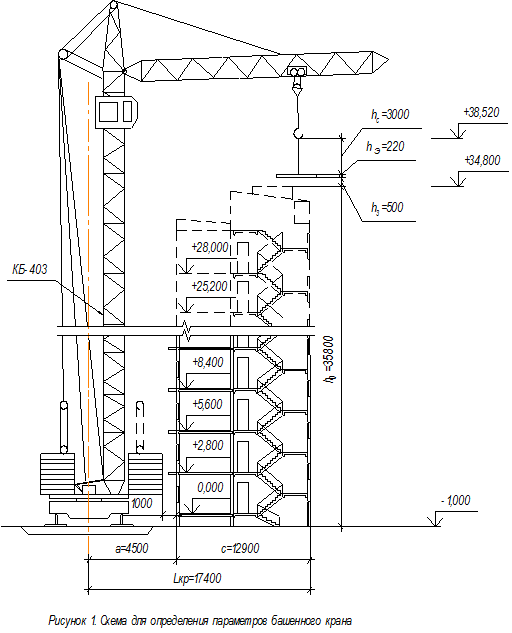

Высота подъема крюка измеряется расстоянием от уровня стоянки крана до оси его подъемного крюка и зависит от степени возвышения опорной поверхности поднимаемого груза над уровнем стоянки крана, габаритов поднимаемого груза и принятого способа строповки (рисунок 1).
Требуемая высота подъема крюка определяется по формуле:
Hтркр=hо+hэ+hз+hс
где hо - превышение опоры поднимаемого груза над уровнем стоянки крана, м; hэ - высота поднимаемого груза, м;
hз - запас по высоте, требующийся для заводки груза над местом установки или переноса над ранее смонтированными конструкциями (принимается в пределах 0,3- 0,6 м), м;
hс - высота строповки - расстояние от верха поднимаемого груза до оси крюка крана, (принимается 3 м), м.
Вылет крюка крана измеряется от оси поворота крана до оси грузового крюка. Требуемые вылет крюка и грузоподъемность крана должны обеспечить установку в проектное положение самого тяжелого и наиболее удаленного от крановых путей элемента.
При одностороннем расположении монтажного крана стрела должна перекрывать всю ширину здания.
Требуемый вылет крюка крана определяется по формуле
Lтркр=a+c
где a - расстояние от оси поворота крана (оси кранового пути) до здания, м;
с - расстояние от наружной грани здания до центра наиболее удаленного элемента, м.
Величина а зависит от конструкции крана: с поворотным оголовком или поворотной башней.
Для кранов с поворотной башней величина а равна
