Проведение квершлага однопутевого

0,002.

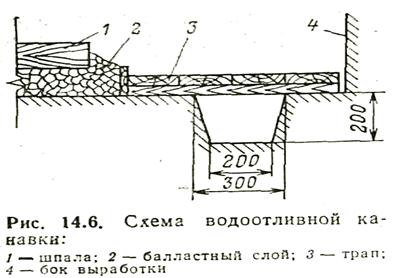

В общем случае площадь поперечного сечения канавки (м2) определяется по формуле:

, м2 , (1)

где Q - приток воды по всей выработке, м3/с;

v - средняя скорость движения воды в канавке (при уклоне 0,003 v= 0,5 м/с);

k =

0,75 - коэффициент, учитывающий допускаемый уровень воды в канавке.

, м2; (1)

При площади сечения канавки около 0,05 м2 она обеспечивает водоотлив при водопритоке до 60-70 м3/ч.

В процессе проведения штолен и других выработок из них на отметки выше устья штольни вода по канавке вытекает непосредственно на поверхность, а при проведении других выработок она стекает по канавкам горизонтальных выработок к водосборнику шурфа или ствола, откуда откачивается насосами на поверхность.

10. График организации работ

На подземных горных выработках применяют 30 часовую рабочую неделю, с продолжительностью рабочего дня 7,2 часа. Сутки на подземных работах применяют 3 рабочий схемы, т.е перерыв между сменами составляет 48 минут или 0,8 часа.

1. Смена начинается с 000 - 712

2. Смена с 800 - 1512

3. Смена с 1600 -2312

На проходческом участке применяются обычно 3х бригадный, 3х сменный график выходов, т.е пятидневная прерывная неделя с двумя общими выходными суббота и воскресенье.

На добычном участке обычно применяют 4 х бригадный, 3х сменный график выходов трудящихся, т.е непрерывная рабочая неделя, как на шахте Магнезитовой.

Наименование бригады

Числа месяца

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

16

17

18

19

20

21

22

23

24

25

26

27

28

29

30

1 бригада

1

1

1

1

1

в

в

2

2

2

2

2

в

в

3

3

3

3

3

в

в

1

1

1

1

1

в

в

2

2

2 бригада

2

2

2

2

2

в

в

3

3

3

3

3

в

в

1

1

1

1

1

в

в

2

2

2

2

2

в

в

3

3

3 бригада

3

3

3

3

3

в

в

1

1

1

1

1

в

в

2

2

2

2

2

в

в

3

3

3

3

3

в

в

1

1

После составления графика выходов, строим график организации работ.

Сущность этого графика в том, что за одну смену нужно сделать всю проходческие работы, объединенные в один цикл, т.е. за смену нужно произвести один взрыв, который нужно произвести в конце смены, а в перерыв между сменами, осуществляем проветривание.

Проходческий цикл состоит из следующих операций:

1 Уборка гв

2 Крепление гв

3 Настилка рельсового пути

4 Бурение шпуров

5 Заряжание и взрывание

Оборудование нужно вести параллельно другим работам.

11. Построение циклограммы

Для построения циклограммы необходимо определить объем работ, по какой либо проходческой операции. Объем работ определяется либо 1 погонным метром выработки, либо циклом.

Определяем объем работ на 1 п.м. выработки по бурению по формуле:

Vуб=1п.м.*Sч, м3, (1)

где Sч – площадь сечения в черне;

Vуб=1п.м*7,74=7,74,м3; (1)

Определяем объем работ по креплению по формуле:

Vкр=1 п.м.*(Р-В1),м3, (2)

где Р – периметр;

Р=2*hB+2.33*B1,

где hB – высота вертикальной стенки;

Р=2*1,99+2,33*3,00008=10,970;

V(кр)=1 п.м.*(10,970-3,00008)=7,97,м3; (2)

Определяем объем работ по настилке рельс по формуле:

Vнп=1 п.м.,м; (3)

Определяем объем работ по бурению по формуле:

Vб=1 п.м.*N,ш*м, (4)

где N – кол – во шпуров;

Vб=1п.м.*30=30,м3; (4)

Определяем объем работ по заряжанию по формуле:

Vз=1 п.м.*Nз, шт, (5)

где N(з) – кол – во заряжаемых шпуров, шт;

Vз=1 п.м.*29=29, шт; (5)

После определения объема работ по операциям определяем трудоемкость затрат на выполнение этих операций по формуле:

ti=, (6)
