Взрыв вне здания
Q - количество газа до взрыва (120м3)
r0=33,67м
Определим избыточное давление
DР =r/r0 , где r-расстояние то емкости до здания
DР =30м/33,67м3=0,89кПа
2. Определим показатели, непосредственно характеризующие завал и его обломки:
Основными показателями завалов являются:
Дальность разлета обломков здания (L) - расстояние от контура дома к границам основной массы
обломков, рассчитывается в метрах по формуле:
L = H/4
где L – дальность раздета обломков,
H - высота дома=36м
L = 9м
Длина завала (Азав) - геометрический размер завала в направлении самого большого размера дома
Для взрывов размеры длины завалы определяются по формуле:
Азав=А+2L, где
А – длина здания,
L – дальность разлета обломков
Aзав=52+2*9=74 м
Ширина завала (Взав) - геометрический размер завала в направлении второго по величине размера дома
Для взрывов размеры длины завалы определяются по формуле:
Bзав=B+2*L,
где В – ширина здания,
L – дальность разлета обломков
Взав=24+2*9=42 м
Высота завала (h) определяется по формуле:
,
где g - удельный объем, находится по таблице 1 (для жилого бескаскадного крупноблочного = 36 м3 );
H – высота здания; k – коэффициент для взрыва внутри здания = 2,5
h=36*36/100+2*36=7.5м
Объем завала определяется по формуле:
,
где g - удельный объем;
А – длина здания;
В – ширина здания;
H – высота здания;
W=36*74*42*7.5/100=8391.6м3
Объёмно-массовые характеристики завала определяются по табл. 2:
- Крупных обломков от 2 до 5 тонн- 30 %
- Средних обломков по весу от 200 кг до 2т - 60 %
- Мелких обломков по весу до 200 кг - 10 %.
Завал по составу определяется по табл. 3:
- Обломки железобетонных конструкций - 75 %
- Деревянные конструкции - 8 %
- Металлических конструкций -2 %
- Строительный мусор - 15 %
Вывод: в результате взрыва середине крупноблочного жилого бескаскадного здания образовался завал длиной (А) 74 метра, шириной (В) 42 метров и высотой (h) 7.5 метра. Общий объем завала (W) составляет 8391.6м3

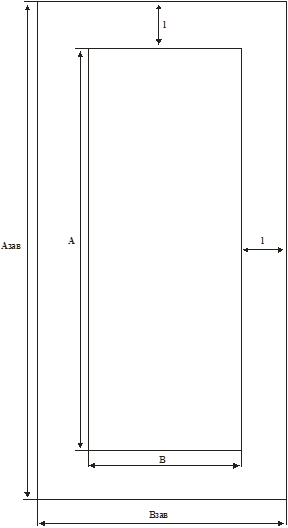

Расчетная схема завала
Вид сбоку:
Вид сверху:
Азав = 74м
Взав = 42м
А = 56м
В = 24м
Н = 36м
h = 7.5м
L = 9м
Масштаб 3 см – 1 м
Проанализировав полученные данные, можно сделать вывод, что для разбора завалов необходимо использовать механизированный способ разборки завалов.
Количество механизированных групп:
,
где nм.р.- количество механизированных групп;
W – объем завала в м3;
Т – время разбора завала (5cуток=120 часов)
n mp= 8391.6/15*120=4.6 (округляем до 5-ти групп)
В одной механизированной группе 17 человек Необходима следующая техника на 5 групп: 10 грузовых автомобиля (Камаз), 5 бульдозер, 5 экскаватор, 5 осветительная станция, 5 компрессор и 3 кран.
Количество групп ручной разборки завалов:
,
где nр.р.- количество групп ручной разборки завалов;
n – количество смен (работы будут проводиться в 3 смены);
к – коэффициент, учитывающий тип здания (равен 3)
45*5=225 человек ручной разборки
Рассчитаем материальные затраты на наем рабочей силы:
ЗП рабочих=30грн
Питание =20грн
Следовательно:
Механизированная разборка = 17*3*(30+20)*5= 12750 грн
Ручная разборка = 225*(30+20)*5 = 56250грн
Итого материальных затрат: 12750+56250=69000 грн.
Расход топлива на технику.
Солярка 8 грн литр.
Камаз, расход топлива: Wм3/8=1049 рейсов*2=2098 рейсов необходимых для разборки завала
Составим пропорцию: 100км-44,5л, 20км-Х, следовательно
Х=44,5*20/100=8,9 л, необходимо для одного рейса до полигона ТБО
Рассчитаем затраты на топливо для 10 грузовых камазов= 2098рейсов*8,9л*8грн=149377,6 грн
Рассчитаем общие денежные затраты на топливо для 5 бульдозеров=120ч*35л/ч*8грн*5шт=16800грн
Рассчитаем общие денежные затраты на топливо для 5 экскаваторов=120ч*14л/ч*8грн*5шт=67200грн
Рассчитаем общие денежные затраты на топливо для 5 осветительных станций =9ч*5суток*2л/ч*8грн*5шт=3600грн
Рассчитаем общие денежные затраты на топливо для 5 компрессоров=120ч*6л.\ч*8грн*5шт=28800грн
Рассчитаем общие денежные затраты на топливо для 3 кранов=120ч*0,9*8,2л/ч*8грн*3шт=21254,4грн
Итого денежных затрат на топливо для техники=16800грн+149377,6 грн+67200грн+3600грн+28800грн+21254,4грн=287032грн
Общая сумма финансовых расходов составляет = 287032 + 69000 =356032грн
Поскольку размер резервного фонда (196 тыс грн) меньше чем требуемая сумма средств на разбор завала, то мы обращаемся в письменной форме с просьбой оказать материальную помощью в такие государственные учреждения, как Министерство Финансов АРК, Министерство Экономики и МЧС.
Другие рефераты на тему «Военное дело и гражданская оборона»:
Поиск рефератов
Последние рефераты раздела
- 120-мм минометные системы
- 220-мм реактивная система залпового огня
- PR-подготовка призыва в вооруженные силы Российской Федерации
- Авиаконструкторы Ильюшин и Новожилов
- Авиационная безопасность
- Анализ эффективности комплексного применения мер помехозащиты для повышения устойчивости функционирования средств связи в условиях радиопротиводействия противника
- Автомат Калашникова
