Этапы консалтингового процесса. Консалтинговый проект

· представление деятельности предприятия и принятых в нем технологий в виде иерархии диаграмм, обеспечивающих наглядность и полноту их отображения;

· формирование на основании анализа предложений по реорганизации организационно-управленческой структуры;

· упорядочивание информационных потоков (в том числе документооборота) внутри предприятия;

· выработка рекомендаций по построению р

ациональных технологий работы подразделений предприятия и его взаимодействию с внешним миром;

· анализ требований и проектирование спецификаций корпоративных информационных систем;

· рекомендации и предложения по применимости и внедрению существующих систем управления предприятиями (прежде всего классов MRP - manufacturing resource planning и ERP - enterprise resource planning).

Структура подхода к разработке консалтинговых проектов приведена на рис.1. Опишем перечисленные этапы более подробно:

1. Анализ первичных требований и планирование работ

Данный этап предваряет инициацию работ над проектом. Его основными задачами являются: анализ первичных бизнес-требований, предварительная экономическая оценка проекта, построение план-графика выполнения работ, создание и обучение совместной рабочей группы.

2. Проведение обследования деятельности предприятия

В рамках данного этапа осуществляется:

· предварительное выявление требований, предъявляемых к будущей системе;

· определение оргштатной и топологической структур предприятия;

· определение перечня целевых задач (функций) предприятия;

· анализ распределения функций по подразделениям и сотрудникам;

· определение перечня применяемых на предприятии средств автоматизации.

При этом выявляются функциональные деятельности каждого из подразделений предприятия и функциональные взаимодействия между ними, информационные потоки внутри подразделений и между ними, внешние по отношению к предприятию объекты и внешние информационные взаимодействия.

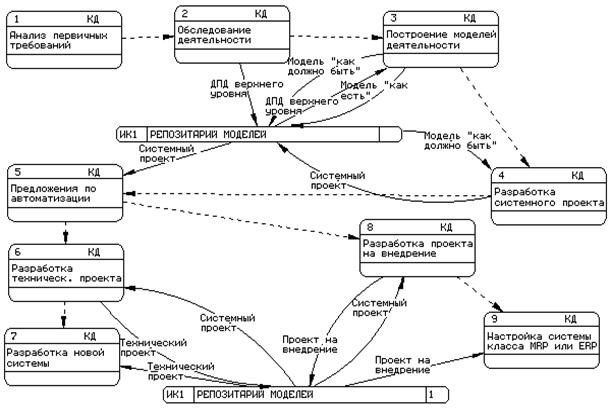

Рис.1. Структура подхода

В качестве исходной информации при проведении обследования и выполнении дальнейших этапов служат:

· данные по оргштатной структуре предприятия;

· информация о принятых технологиях деятельности;

· стратегические цели и перспективы развития;

· результаты интервьюирования сотрудников (от руководителей до исполнителей нижнего звена);

· предложения сотрудников по усовершенствованию бизнес-процессов предприятия;

· нормативно-справочная документация;

· опыт системных аналитиков в части наличия типовых решений.

Длительность обследования составляет 1-2 недели. По окончании обследования строится и согласуется с заказчиком предварительный вариант функциональной модели предприятия, включающей идентификацию внешних объектов и информационных взаимодействий с ними, а также детализацию до уровня основных деятельностей предприятия и информационных связей между этими деятельностями.

3. Построение моделей деятельности предприятия

На данном этапе осуществляется обработка результатов обследования и построение моделей деятельности предприятия следующих двух видов:

· модели “как есть”, представляющей собой "снимок" положения дел на предприятии (оргштатная структура, взаимодействия подразделений, принятые технологии, автоматизированные и неавтоматизированные бизнес-процессы и т.д.) на момент обследования и позволяющей понять, что делает и как функционирует данное предприятие с позиций системного анализа, а также на основе автоматической верификации выявить ряд ошибок и узких мест и сформулировать ряд предложений по улучшению ситуации;

· модели “как должно быть”, интегрирующей перспективные предложения руководства и сотрудников предприятия, экспертов и системных аналитиков и позволяющей сформировать видение новых рациональных технологий работы предприятия.

Каждая из моделей включает в себя полную структурную функциональную модель деятельности (например, в виде иерархии диаграмм потоков данных с разработанными для всех процессов нижнего уровня подробными их спецификациями на структурированном естественном языке или в виде иерархии SADT-диаграмм), информационную модель (как правило, с использованием нотации “сущность-связь”), а также, в случае необходимости, событийную (описывающую поведение) модель (с использованием диаграмм переходов состояний).

Переход от модели “как есть” к модели ”как должно быть” осуществляется следующими двумя способами.

· Совершенствование технологий на основе оценки их эффективности. При этом критериями оценки являются стоимостные и временные затраты выполнения бизнес-процессов, дублирование и противоречивость выполнения отдельных задач бизнес-процесса, степень загруженности сотрудников (“легкий” реинжиниринг).

· Радикальное изменение технологий и переосмысление бизнес-процессов (“жесткий” реинжиниринг). Например, вместо попыток улучшения бизнес-процесса проверки кредитоспособности клиента, может быть следует задуматься, а нужна ли вообще такая проверка? Возможно затраты на такие проверки каждого из клиентов во много раз превышают убытки, которые может понести компания в отдельных случаях недобросовестности (в случае, когда клиентов много, а суммы закупок незначительны)

Построенные модели являются не просто реализацией начальных этапов разработки системы и техническим заданием на последующие этапы. Они представляют собой самостоятельный отделяемый результат, имеющий большое практическое значение, в частности:

· Модель “как есть” включает в себя существующие неавтоматизированные технологии, работающие на предприятии. Формальный анализ этой модели позволит выявить узкие места в технологиях и предложить рекомендации по ее улучшению (независимо от того, предполагается на данном этапе автоматизация предприятия или нет).

· Она позволяет осуществлять автоматизированное и быстрое обучение новых работников конкретному направлению деятельности предприятия (так как ее технология содержится в модели) с использованием диаграмм (известно, что "одна картинка стоит тысячи слов").

· С ее помощью можно осуществлять предварительное моделирование нового направления деятельности с целью выявления новых потоков данных, взаимодействующих подсистем и бизнес-процессов.

4. Разработка системного проекта

Данный этап является первой фазой разработки собственно системы автоматизации (именно, фазой анализа требований к системе), на которой требования заказчика уточняются, формализуются и документируются. Фактически на этом этапе дается ответ на вопрос: "Что должна делать будущая система?". Именно здесь лежит ключ к успеху всего проекта автоматизации. В практике создания больших программных систем известно немало примеров неудачной реализации именно из-за неполноты и нечеткости определения системных требований.

На этом этапе определяются:

· архитектура системы, ее функции, внешние условия ее функционирования, распределение функций между аппаратной и программной частями;

Страница:  1  2  3  4  5  6  7


Другие рефераты на тему «Менеджмент и трудовые отношения»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
