Планирование мощности и материально-технического обеспечения строительного производства

Ъ) изменение этажности:

с) сокращение целосменных и внутрисменных потерь.

2. Планирование использования машин по времени и выработке.

Составляется баланс годового фонда времени работы машин.

250 src="images/referats/4503/image009.png">

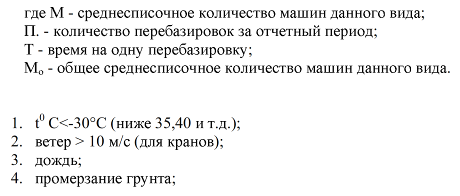

Время перебазировки включает:

1. Простои машины после окончания работ на объекте до начала демонтажа.

2. Время на демонтаж, погрузку, транспортирование и разгрузку машины на новом объекте.

3. Время на монтаж и простои до начала работы:

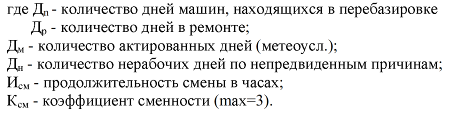

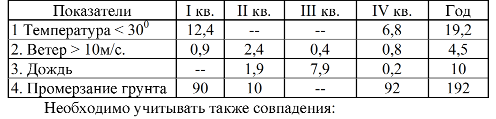

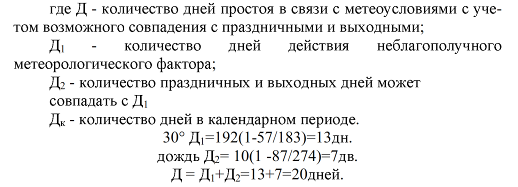

Потери времени по метеоусловиям Новосибирска (V-температурная зона)

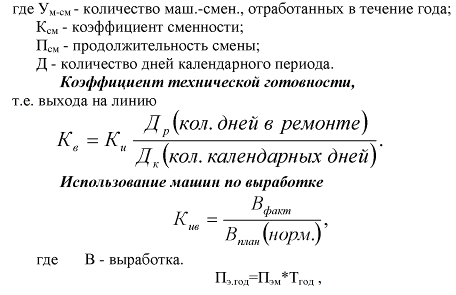

Техническое обслуживание и ремонт

Время нахождения машины в состоянии ремонта определяется в соответствии с графиком проведения планово-предупредительного ремонта.

ЕО - ежедневный осмотр, ТО - техобслуживание

ТР - текущий ремонт; КР - капитальный ремонт.

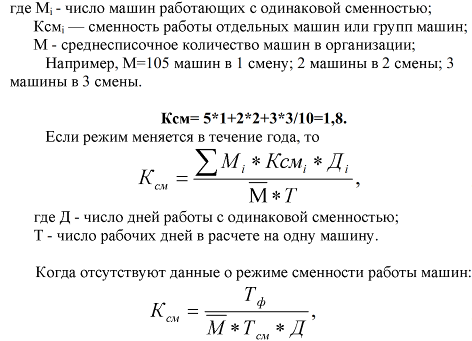

Определение коэффициента сменности парка

Итак, для обеспечения требующегося среднего числа машин необходимо рассчитать, какое их количество должно быть поставлено на объекты СО в течение планируемого периода дополнительно к имеющемуся на начало этого периода. Это количество определяется с учетом сроков поставки и необходимости замены машин, выбывающих в планируемом периоде вследствие физического износа по формуле:

где М - среднесписочное количество машин, требуемое на планируемый период;

М - наличие машин данного вида;

Кр- коэффициент, учитывающий равномерность поставок машин в течение планируемого периода;

А- количество машин, подлежащих списанию в связи с физическим и моральным износом.

Коэффициент использования парка машин по времени

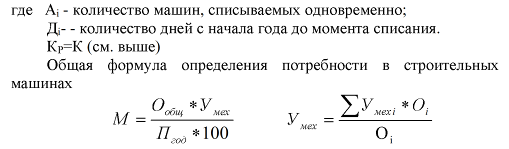

Планирование поставок и списания машин

При увеличении объемов СК/ГР расчет потребности в строительных машинах производится в конечном итоге для определения величины поставки машин для пополнения действующего парка.

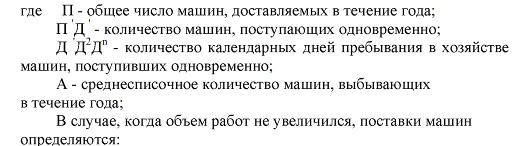

где П - количество машин, подлежащих поставке в течение года;

М - потребность в машинах данного вида на годовую программу работ:

Н - наличие машин на начало планируемого года;

К - коэффициент равномерности поставки машин в течение года.

Количество машин, подлежащих списанию в течение года, определяется на основании данных о техническом состоянии машин с учетом нормативных сроков их службы.

Порядок планирования расходов на эксплуатацию строительных машин

В расходы на эксплуатацию строительных машин в СО включаются;

1. Расходы по эксплуатации собственных машин.

2. Расходы, связанные с использованием арендуемых машин

В случае если для выполнения механизированных работ привлекаются субподрядные организации, либо заключаются договора по оказанию услуг, расходов, связанных с эксплуатацией машин, не возникает.

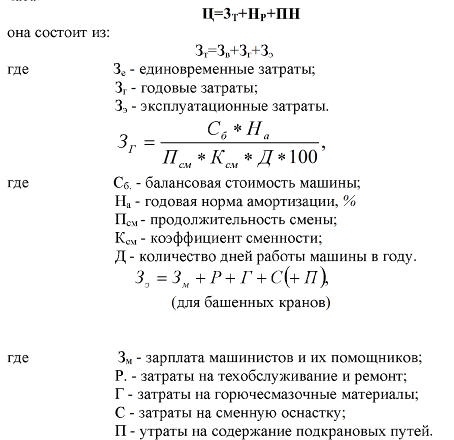

Рассчитывается планово-расчетная цена эксплуатации машино-часа.

Все рассчитывается на 1 час работы машины.

а) единовременные затраты связаны с доставкой, монтажом, демонтажем машин.

б) годовые затраты - амортизационные отчисления.

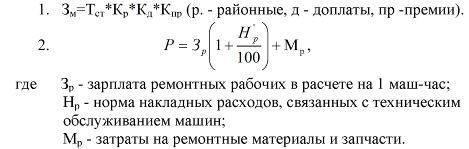

Заработная плата машинистов и их помощников определяется исходя из действующих в организации тарифных ставок, а также из требований, предъявленных к эксплуатации машин в соответствии с тарифно-квалификационным справочником: районные коэффициенты, все виды доплат в соответствии с трудовым законодательством (многосменная работа, выходные).

Накладные расходы определяются в % к прямым затратам по действующим нормам в данной организации.

Плановые накопления включаются в планово-расчетных ценах, если взаиморасчеты между организациями в ценах.

5. Формирование оптимальной структуры парка строительных машин.

Под рациональной структурой парка машин понимается их набор, в наибольшей мере соответствующий объемам и структуре выполняемых работ, условиям их выполнения, обеспечивающий выполнение запланированного объема работ в установленные сроки и с наименьшими закатами.

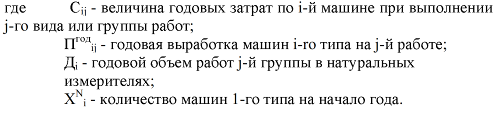

Имеется и различных групп работ; m - типоразмеров строительных машин.

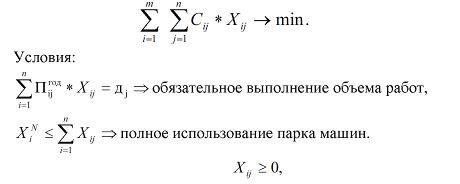

Необходимо определить Хij - количество строительных машин го типоразмера, используемых на j-й группе работ, чтобы суммарные затраты по эксплуатации были минимальными.

2. Планирование материально-технического обеспечения строительного производства

Планирование МТО в составе годового плана решает следующие задачи:

1. Обеспечение бесперебойного снабжения качественными строительными материалами, деталями, конструкциями через систему связей с поставщиками.
