Проект программы по улучшению условий и охране труда в Хабаровском крае
pacing="0" cellpadding="0" align="center">
N(3) | |

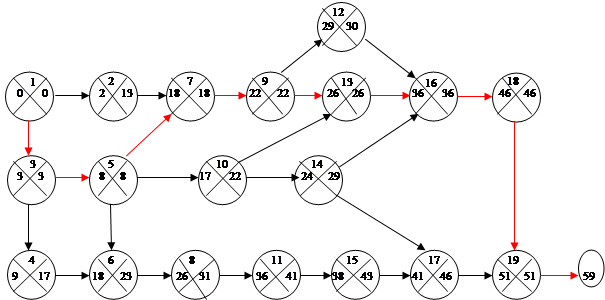

Определим новый критический путь: B – D – G – I – L – Q – V – X – Z и построим новый график Ганта и гистограмму «Время-ресурсы» (см. приложение М).
2) Скорректируем численность исполнителей для некритических работ E, F, H и P, используя ту же самую формулу определения трудоемкости
чел./дн.
чел./дн.
Сократим численность исполнителей в работе E, увеличив время ее выполнения на 2 дня, тогда
чел.
Таким образом, если мы увеличим время выполнения работы E на 2 дня, то число исполнителей сократится с 8 до 5 чел.
чел./дн.
Сократим численность исполнителей в работе F, увеличив время ее выполнения на 3 дня, тогда
чел.
Таким образом, если мы увеличим время выполнения работы F на 3 дня, то число исполнителей сократится с 8 до 4 чел.
чел./дн.
Сократим численность исполнителей в работе H, увеличив время ее выполнения на 2 дня, тогда
чел.
Таким образом, если мы увеличим время выполнения работы H на 2 дня, то число исполнителей сократится с 10 до 8 чел.
чел./дн.
Сократим численность исполнителей в работе P, увеличив время ее выполнения на 2 дня, тогда
чел.
Таким образом, если мы увеличим время выполнения работы P на 2 дня, то число исполнителей сократится с 8 до 6 чел.
Произведем корректировку сети:
Другие рефераты на тему «Безопасность жизнедеятельности и охрана труда»:
Поиск рефератов
Последние рефераты раздела
| |
