Строительство кирпичного дома
2.9 Организация строительной площадки
Строительство здания намечено вести подрядным способом силами ООО «КСК». Доставка рабочих на объект осуществляется транспортом предприятия. Строительство предусматривается календарным планом.
В подготовительный период выполняют работы, после которых приступают к строительству:
перенос существующих сетей проходящих по участку;
геодезич
еская разбивка участка.
В этот же период осуществляется подготовка строительно-монтажной организацией, которая предусматривает заготовку строительных материалов, пополнения парка машин и механизмов, подготовка рабочих кадров.
Основные работы осуществляются в два этапа:
Возведение подземной части здания.
Прокладка наружных сетей.
Возведение надземной части здания;
возведение несущих стен и перегородок;
монтаж сборных ж.б. изделий и металлоконструкций;
монтаж перекрытий и сборных ж.б. элементов лестницы;
заполнение дверных и оконных проемов;
специальные работы и устройство кровли;
отделочные работы;
установка электромонтажного и санитарно-технического оборудования.

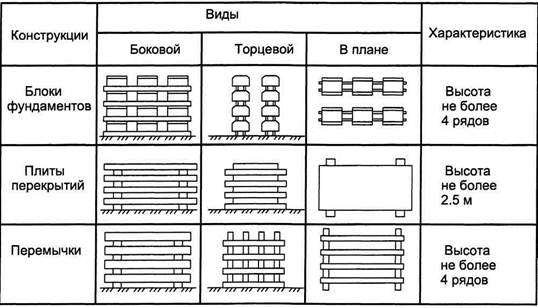

Благоустройство и озеленение территории.
Выбор монтажных механизмов зависит от размеров и конфигурации здания в плане, объёмов работ, сроков их выполнения и веса поднимаемых элементов.
Подбор башенного крана:
При организации строительного производства необходимо проводить спец. работы по охране окружающей среды:
По предотвращению загрязнения воздуха, воды и почвы.
Максимальное сохранение древесных кустарников и растительности.
Обеспечение рекультивации земель.
Не допускается сжигание отходов на строительной площадке или их остатков, в частности рулонных материалов на битумной основе, изоляционных материалов, красителей, автопокрышек и т.д. Сбрасывать с этажей зданий отходы и мусор можно только с применением закрытых лотков. Для предотвращения загрязнения поверхностных и подземных вод, необходимо при мытье автотранспорта улавливать загрязненную воду. Все производственные и бытовые стоки, образующиеся на строительной площадке, должны быть очищены и обезврежены. Не допускается выпуск воды со строительной площадки непосредственно на склоны, без надлежащей защиты от размыва. На территории строящегося объекта не допускается непредусмотренная проектной документацией вырубка древесно-кустарниковой растительности и засыпка грунтом корневых ниш и стволов деревьев. Все предприятия, ведущие строительство на сельхоз землях, должны привести их в природное состояние в ходе работ, а при невозможности после завершения всех работ, в течении года. Приведенный перечень мероприятий по охране природы должен быть уточнен и отражен в принятом решении документации.
Наименование |
Тип |
Область применения |
Потребность | ||
1 кв. |
1 кв. |
1 кв. | |||
Бульдозер |
ДЗ – 27 |
Планировка площадки и обратная засыпка |
+ | ||
Экскаватор |
ЭО – 505 |
Разработка котлована |
+ | ||
Кран |
КБ-100 |
Подземная и надземная часть |
+ |
+ | |
Автомобили |
Транспортировка строительных изделий и конструкций |
+ |
+ | ||
Компрессор |
СО – 24 |
Сжатый воздух |
+ |
+ | |
Сварочный агрегат |
СГЕ – 24 |
Электродуговая сварка |
+ |
+ |
Определение площадей временных зданий и сооружений производится по максимальной численности рабочих на строй площадке и нормативной площади на 1 человека численности работающих, определяется по формуле:
– численность рабочих
– численность инженерно-технических работников
– численность младшего обслуживающего персонала
– численность служащих
Временные здания |
Кол-во рабочих |
Кол-во полз-ся в % |
Площадь помещения, м² |
Размер врем. зданий |
Тип времен здания | |
На 1 рабочего |
общее | |||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
1. Контора |
6 |
100 |
4 |
24 |
3×8 |
Вагончик |
2. Комната отдыха |
44 |
100 |
0,75 |
33 |
3×11 |
Вагончик |
3. Проходная |
– |
– |
– |
6–9 |
3×2 |
Сборно-щитовой |
4. Гардеробная |
44 |
70 |
0,7 |
21 |
3×7 |
Вагончик |
5. Душевая |
44 |
50 |
0,54 |
12 |
3×4 |
Вагончик |
6. Умывальная |
44 |
50 |
0,2 |
4 |
2×2 |
Сборно-щитовой |
7. Столовая |
44 |
50 |
1 |
22 |
5,5×4 |
Сборно-щитовой |
8. Медпункт (на 1 фельдшера) |
– |
– |
– |
24,3 |
3×8 |
Вагончик |
