Повышение эффективности производства на компании ТНК путем ввода новых скважин
· времени на оборудование устья скважины
· времени на разбуривание цементной пробки
· времени на промывку скважины после разбуривания цементной пробки
· времени на испытание эксплуатационной колонны на герметичность.
Данное время (Tкреп.) принимаем равным 250,3 часа, то есть принимаем время на крепление указанное в режимно-технологической карте по проводке наклонно-направленных
скважин на Алешкинском месторождении.
Подготовительно-заключительные работы (ПЗР).
Данное время (ТПЗР) принимаем равным 177,6 часа, то есть принимаем время на ПЗР взятое из режимно-технологической карты по проводке наклонно-направленных скважин на Алешкинском месторождении.
Смена долота.
Время на смену долота определяется произведением общего количества долблений (mд) и нормы времени на смену долота, которое получается путем суммирования нормы времени на отвертывание долота – 0,12 час и нормы времени на навертывание долота – 0,12 час:
Тсм.дол.= mд ´ tсм.дол. (10)
Тсм.дол. = 55 ´ 0,24 = 13,2 часа.
Проверка превентора.
Предусмотрена установка одного превентора. Проверка его закрытием плашек производится по одному разу на долбление. Время на проверку превентора в каждом интервале рассчитывается умножением количества долблений на норму времени на одну проверку (tпров.прев. = 0,53 часа):
Тпров.прев.1 = 1 ´ 0,53 = 0,53 часа
Тпров.прев.2 = 2 ´ 0,53 = 1,06 часа
Тпров.прев.3 = 2 ´ 0,53 = 1,06 часа
Тпров.прев.4 = 4 ´ 0,53 = 2,12 часа
Тпров.прев.5 = 3 ´ 0,53 = 1,59 часа
Тпров.прев.6 = 8 ´ 0,53 = 4,24 часа
Тпров.прев.7 = 1 ´ 0,53 = 0,53 часа
Тпров.прев.8 = 2 ´ 0,53 = 1,06 часа
Тпров.прев.9 = 1 ´ 0,53 = 0,53 часа
Тпров.прев.10 = 9 ´ 0,53 = 4,77 часа
Тпров.прев.11 = 7 ´ 0,53 = 3,71 часа
Тпров.прев.12 = 6 ´ 0,53 = 3,18 часа
Тпров.прев.13 = 7 ´ 0,53 = 4,77 часа
Тпров.прев.14 = 2 ´ 0,53 = 1,06 часа
Тпров.прев. = 0 часов.
Общее время на проверку превентора рассчитывается суммированием времен на проверку превентора по интевалам:
Тпров.прев.общ. = 0,53 + 1,06 + 1,06 + 2,12 + 1,59 + 4,24 + 0,53 + 1,06 + 0,53 + 4,77 + 3,71 + 3,18 + 4,77 + 1,06 = 30,21 часа.
Смена и проверка турбобура.
На месторождениях нефти Калиниградской области применяются как одно-, так и двух- и трехсекционные турбобуры (нормы времени на их смену и проверку см. в табл. 11.).
Таблица 11. Номы времени на смену турбобуров
Тип турбобура | |||
Односекцион. |
Двухсекционнный |
Трехсекционный | |
Сборка турбобура |
0,12 часа |
0,53 часа |
0,8 часа |
Разборка турбобура |
0,12 часа |
0,4 часа |
0,64 часа |
Проверка турбобура |
0,29 часа |
0,29 часа |
0,29 часа |
Итого |
0,53 часа |
1,73 часа |
1,22 часа |
Тсм.турб. = 1´0,53+4´1,73+1´1,22 = 8,67 часа.
Промывка скважины после спуска и перед подъемом инструмента.

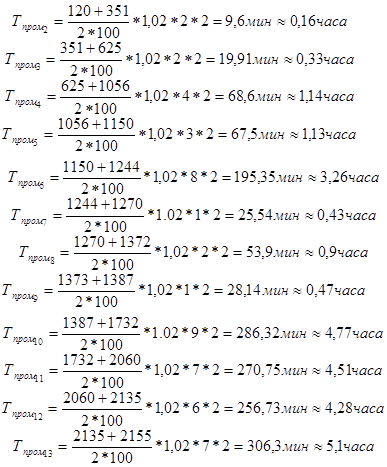

Определяется средняя глубина рассчитываемого интервала . Находится нормативное время (в мин) на один цикл прохождения раствора на каждые 100 м (tпром. = 1,02 мин).
Тпромi=, (11)
где ц = 2.
Тпром.15 = 0 часов.
Тпром.общ. = 0,02+0,16+0,33+ = 27,98 часа.
Опрессовка бурильных труб.
Согласно табл. 10 ЕНВ на глубину 2190 м приходится 86 свечей, а за вычетом УБТ (утяжеленных бурильных труб) – 107 – 1 = 85 свечей. Норма времени на опрессовку бурильных свечей складываются из следующих операций:
1. Подготовительные работы – 0,96 час;
2. Опрессовка 1 свечи – 8 мин: Топр.св.= 8 ´ 85 = 680 мин = 11,3 часа;
3. Заключительные работы – 0,64 час.
Общее время на опрессовку бурильных труб: T опр.св.общ.= 0,96+11,2+0,64 = 15,6 часа.
В бурении данной скважины предусматривается применение 1 свечи УБТ (или 2 труб). Норма времени на сборку одной свечи УБТ нужного диаметра путем наращивания составит: 0,34 часа ´ 2 трубы = 0,68 часа.
При вводе в бурение 1 свечи УБТ сборка УБТ осуществляется при спуске инструмента. Норма времени на спуск инструмента составит: 0,19 часа ´ 2 трубы = 0,38 часа.
По окончании бурения УБТ разбираются (§ 17 ЕНВ). Норма времени на разборку 1 свечи или 2 труб составит: 0,19 часа ´ 2 трубы = 0,38 часа.
Общее время на сборку и разборку УБТ: Tсб.разб.УБТобщ = 0,68 + 0,38 + 0,38 = 1,44 часа.
Разборка бурильных свечей.
После испытания эксплуатационной колонны на герметичность производится разборка бурильных свечей в шурфе или скважине. Норма времени на одну свечу – 10 мин. Количество свечей, подлежащих разборке, за минусом 1 свечи УБТ – (86 – 1) = 85 свеч. Общее время на разборку будет: 10 мин ´ 85 = 850 мин.
На подготовительно–заключительные работы по нормам (§ 22 без п. 1,3,4) требуется 117 мин.
Всего на разборку бурильных свечей с ПЗР: Тразб.бур.св. = 850 + 117 = 967 мин = 16,1 часа.
Переоснастка талевой системы.
Нормативное время на переоснастку талевой системы составляет: tпер.тал.сис. = 2,31 часа.
Проработка скважины.
Проработка скважины в интервале 2430–2540 м производится с применением 1 свечи УБТ. В общее время на проработку ствола скважины должно входить время на:
1. Подготовительные работы перед спуском инструмента – 6 мин;
2. Навертывание проверочного долота – 7 мин;
3. Спуск бурильных свечей на конечную глубину проработки – 2540 м (проработка ведется свечами через одиночку).
Расчет времени на промыслово-геодезические исследования (ГИС).
Промыслово-геодезические исследования строящихся КМУБРом скважин осуществляются силами геологов из объединения. Для этого в балансе времени им выделяется в среднем на скважину 73,6 часа, т.е. ТГИС = 73,6 часа.
Ремонт.
Данное время (Tрем.) принимаем равным времени на ремонт, указанном в режимно-технологической карте по проводке наклонно-направленных скважин на Алешкинском месторождении. Таким образом, Tрем = 99,4 часа.
Другие рефераты на тему «Геология, гидрология и геодезия»:
Поиск рефератов
Последние рефераты раздела
- Анализ условий формирования и расчет основных статистических характеристик стока реки Кегеты
- Геодезический чертеж. Теодолит
- Геодезические методы анализа высотных и плановых деформаций инженерных сооружений
- Асбест
- Балтийско-Польский артезианский бассейн
- Безамбарное бурение
- Бурение нефтяных и газовых скважин
