Водосборсная плотина в составе низкого напорного гидроузла

Принимаем отметку поверхности воды на рисберме, равной отметке поверхности воды в реке в естественных условиях. И по кривой находим отметку уровня воды в нижнем бьефе при расчетном расходе. Расчетный расход равен , отметка нижнего бьефа равна src="images/referats/6443/image025.png">. Зная отметку дна реки , находим глубину потока на рисберме:

Определяем удельный расход:

После схода потока с бетонного крепления рисбермы происходит размыв русла – образуется яма размыва. Задаваясь глубиной, при которой произойдет стабилизация ямы размыва, можно определить соответствую-щую предельную величину удельного расхода:

где - неразмывающая скорость на дне ямы размыва;

- глубина воды в яме размыва;

- коэффициент, учитывающий неравномерности распределения удельно-го расхода по ширине водосливного фронта ().

В данном курсовом проекте глубина ямы размыва принимается равной:

где - коэффициент размывающей способности. Определяется из графики Кушина (1,05 – 1,1);

- диаметр частиц, меньше которых по кривой гранулометрического состава 50%.

В случаи связных грунтов, неразмывающая скорость зависит главным образом от удельного сцепления, коэффициента пористости и эквивалентного диаметра .

По таблице 4.4 эквивалентный диаметр для глинистых грунтов принимаю равный 10 мм.

Не выполняется условие, значит меняет значение qрисб=25м2/с. Пересчитываю значения hя.р.:

Определяем примерную ширину рисбермы плотины вдоль напорного фронта:

где - расчетный сбросной расход водослива.

2.2 Разрезка водосливной плотины на секции. Определение числа пролетов и Врисб за водосливом

Необходимо определить требуемое количество водосливных пролетов, их ширину, а также разбить конструкцию водосливной плотины на секции и определить толщину быков. При этом общая конструкция должна примерно соответствовать требуемой ширине . Ширина рисбермы соответствует расстоянию между двумя устоями (крайние быки).

Рекомендуется проводить разрезку плотины осадочными швами по быкам. В этом случае в секцию входят и водосбросные пролеты и быки.

При наличии глинистых грунтов в основании чаще всего швом разрезается каждый бык. Толщину быков назначают в зависимости от ширины пролета, высота и типа затвора, а также от разрезки его осадоч-ным швом.

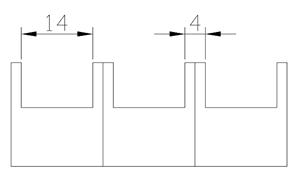

В данном курсовом проекте принимаю три секции с тремя пролетами по , разрезной бык – .

После определения количества пролетов, их ширины и назначения толщины быков необходимо проверить соответствие удельного расхода принятого ранее.

Откладываю на генплане канал шириной

,

где

2.3 Определение отметки гребня водослива

Необходимо определить отметку порога водослива, запроектировать профиль водослива и решить вопрос о размещении затворов. В курсовом проекте используем водослив практического профиля, т.к. это позволяет уменьшить стоимость гидромеханического оборудования, размещенном на водосливе.

При проектировании профиля водосливного порога необходимо предусмотреть возможность размещения затворов. В данной работе проектируем оголовок с двумя затворами: рабочим и аварийно-ремонтным.

Отметка порога водослива назначается такой, чтобы при создаваемом напоре на пороге был возможен пропуск расчетного паводка при .

Для простоты расчета, считаю для одного пролета. Для этого используем универсальную формулу расхода водослива:

где - коэффициент расхода водослива;

- ширина пролеты ();

- коэффициенты, учитывающие влияние на пропускную способность водослива соответственно бокового сжатия и влияния подтопления;

- напор на пороге водослива с учетом скорости подхода :

Для определения снижения коэффициента расхода за счет устройства горизонтальной вставки используем формулу:

где С - ширина вставки на водосливном пороге, включая горизонтальную вставку ()

Для вычисления коэффициента бокового сжатия используем формулу:

где - высота водослива;

- ширина потока до водослива.

Страница:  1  2  3  4  5  6  7  8  9


Другие рефераты на тему «Геология, гидрология и геодезия»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
