Возведение кирпичного здания

Объемы работ подсчитываются в соответствии с перечнем основных, вспомогательных и транспортных процессов, связанных с возведением здания.

К основным процессам относятся кирпичная кладка стен, установка оконных и дверных блоков, монтаж сборных конструкций, заделка стыков и швов плит перекрытий.

Вспомогательные процессы - это устройство и перестановка лесов, подмостей, установка и сняти

е ограждений и других вспомогательных устройств, не предусмотренных ЕНиР на выполнение основных процессов.

Транспортные процессы включают разгрузку доставленных на строительную площадку сборных элементов и материалов, подачу на рабочее место кирпича и раствора, подъем на этажи материалов, необходимых для выполнения на данном этаже внутренних работ.

Подсчет объемов работ производится на типовой этаж.

Объемы работ определяются по планам, разрезам и фасадам, а также по спецификации сборных элементов.

Объем кладки определяется с учетом выступающих частей - пилястр, карнизов, поясков и др. Из объема кладки исключаются объемы оконных и дверных проемов, объемы клинчатых перемычек и вентиляционных каналов из блоков; объемы железобетонных перемычек исключаются из объема кладки только в тех случаях, когда они укладываются другими рабочими.

Объем работ по монтажу сборных конструкций определяется для одних элементов с учетом их массы, для других - площади.

Единицы измерения объемов работ следует принимать согласно соответствующим сборникам ЕНиР. Объемы работ заносятся в таблицу 2.

Таблица 2 – Ведомость объемов работ

Наименование работ

Ед. измерения

Объем работ

Кирпичная кладка многослойных наружных стен с установкой теплоизоляционных плит

м3

257,4

Кирпичная кладка внутренних стен средней сложности с проемами(толщина стены 380мм)

м3

135,6

Установка и перестановка подмостей для кладки второго и третьего ярусов стен

10м3 кирп.клад.

39,3

Монтаж ж/б перемычек

шт.

97

Монтаж перегородок

шт.



площадью до 10 м2

5

площадью до 15 м2

19

площадью до 20 м2

-

Монтаж лестничных маршей

шт.

6

Монтаж лестничных площадок

шт.

6

Монтаж плит перекрытия

шт.

71

Монтаж плит лоджий

шт.

8

Монтаж балконных плит

шт.

4

Заливка швов плит перекрытия

100 м шва

3,84

Подача кирпича для кладки стен

тыс.шт.

117,9

Подача раствора для кладки стен

м3

98,25

Подача раствора для заливки плит перекрытия

м3

11.5

3. Выбор строительного крана для возведения кирпичного здания

Многоэтажные кирпичные здания в большинстве случаев возводятся с помощью башенных кранов. В связи с малыми сроками пребывания на объекте краны должны быть мобильными, т.е. приспособленными к частым переброскам в течение года.

При демонтаже и транспортировании мобильные краны не разбирают на отдельные узлы, а только складывают башни, стрелы и опускают на автомобиль. Применение таких кранов значительно снижает затраты труда при переброске их на новый объект.

На выбор крана влияют: объемно-планировочная и конструктивная характеристики здания (размеры его, габариты и масса поднимаемого груза), объемы работ, принятая интенсивность потока, а также местные условия - размеры и степень стесненности строительной площадки, рельеф местности, наличие дорог, электроэнергии, воды. Исходя из указанных данных, определяют требуемые параметры крана:

- грузоподъемность крана Qтркр;

- высоту подъема крюка крана Hтркр;

- вылет крюка крана Lтркр.

Требуемая грузоподъемность крана зависит от массы поднимаемых грузов и захватных устройств и равна

Qтркр =qэ+qт

где qэ - масса наиболее тяжелого груза, т; qт - масса грузозахватных устройств (строп, захватов, траверс), qт =0,1т.

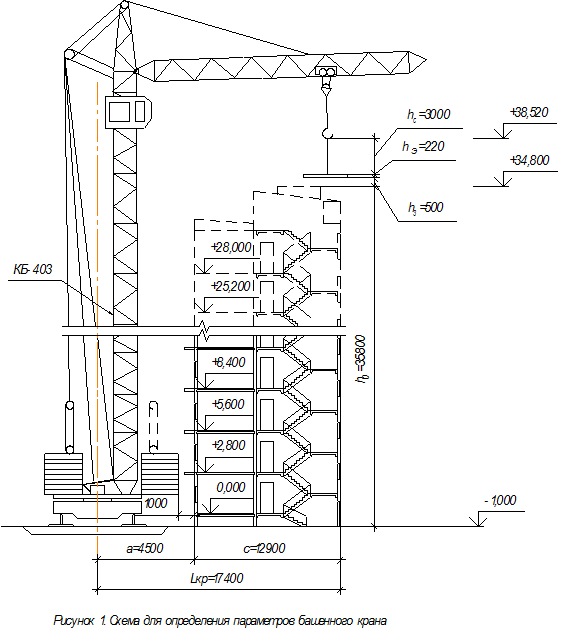

Высота подъема крюка измеряется расстоянием от уровня стоянки крана до оси его подъемного крюка и зависит от степени возвышения опорной поверхности поднимаемого груза над уровнем стоянки крана, габаритов поднимаемого груза и принятого способа строповки (рисунок 1).

Требуемая высота подъема крюка определяется по формуле:

Hтркр=hо+hэ+hз+hс

где hо - превышение опоры поднимаемого груза над уровнем стоянки крана, м;

hэ - высота поднимаемого груза, м;

hз - запас по высоте, требующийся для заводки груза над местом установки или переноса над ранее смонтированными конструкциями (принимается в пределах 0,3- 0,6 м), м;

hс - высота строповки - расстояние от верха поднимаемого груза до оси крюка крана, (принимается 3 м), м.

Вылет крюка крана измеряется от оси поворота крана до оси грузового крюка. Требуемые вылет крюка и грузоподъемность крана должны обеспечить установку в проектное положение самого тяжелого и наиболее удаленного от крановых путей элемента.

При одностороннем расположении монтажного крана стрела должна перекрывать всю ширину здания.

Требуемый вылет крюка крана определяется по формуле

Lтркр=a+c

где a - расстояние от оси поворота крана (оси кранового пути) до здания, м;

с - расстояние от наружной грани здания до центра наиболее удаленного элемента, м.

Величина а зависит от конструкции крана: с поворотным оголовком или поворотной башней.

Страница:  1  2  3  4  5  6


Другие рефераты на тему «Строительство и архитектура»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
