Последовательность производства работ и возведения здания дошкольного общеобразовательного учреждения
Разработка котлована осуществляется экскаватором с прямой лопатой и объемом ковша 2,5м3, конфигурация котлована в плане – простая. Разработка производится боковой проходкой экскаватора. Обратная засыпка осуществляется ранее вынутым грунтом.
Работы по устройству фундамента
Ленточный сборный фундамент из бутобетонных блоков, типа: ФЛ 8.24-4 и
ФБС 24.3.6Л
Каменные и монтажные работ
ы
Все монтажные работы должны выполняться в соответствии с требованиями СНиП 3.03.01-87 «Несущие и ограждающие конструкции».
Приобъектный склад должен вмещать запас материала на одну неделю бесперебойной работы, т.е. недельный запас кирпича и плиты на один этаж при возведении надземной части.
Кирпичная кладка выполняется звеньями «тройка» и «двойка». Непрерывную подачу материалов к рабочим местам обеспечивают транспортные рабочие. После окончания кладки на высоту яруса плотники либо сами каменщики устанавливают подмости. По окончанию кладки этажа каменщики приступают к монтажу перекрытий. Лестничные марши монтируются в процессе возведения этажа.
Для армирования кладки применяют сварные сетки с прямоугольным расположением арматуры.
Плиты перекрытия укладываю в пределах этажа после устройства монтажного горизонта.
Стыки между плитами перекрытия заделываются бетоном одновременно с монтажом. Поверхность стыка, перед замоноличиванием, очищается от мусора.
Кровельные работы
До начала устройства кровли должны быть завершены все строительно-монтажные работы.
Крыша плоская Sобщ=1284,69 м2
Отделочные работы
Оштукатуривание внутренних поверхностей помещений осуществляется цементно-песчаными растворами и растворами с гидравлическими добавками.
Оштукатуривание производится вручную. Рабочее место оборудуется инвентарными подмостями, стремянками. При оштукатуривании влажность кирпичных и каменных стен не должна превышать 8 %, а температура должна быть не менее +100С.
Внутренние отделочные работы в зимнее время должны выполнятся при постоянно действующих системах отопления и вентиляции. Применять открытые жаровни и печи-времянки запрещается.
Окрашивать поверхности можно после их предварительной подготовки, причем влажность штукатурки не должна превышать 8%, а деревянных поверхностей – 12%.
До начала малярных работ помещения должны быть освобождены от мусора, грязи, тщательно вымыты, оконные переплёты остеклены, а все сырые места штукатурки высушены. Шероховатую оштукатуренную поверхность заглаживают торцом деревянного бруска или лещадью, а трещины расшивают и заделывают раствором на глубину не менее 2 мм.
Обработка поверхности под водные окраски состоит из огрунтовки, частичной подмазки, шпатлевки и шлифования.
Окрасочные работы выполняют после окончания всех общестроительных работ. После окончания окрасочных работ выполняется устройство полов.
Влажность конструкций должна быть не более 8%, а температура воздуха должна быть 15-180С.
Стекольные работы
Оконные переплеты, двери и перегородки, подлежащие остеклению, должны быть предварительно прошпаклеваны и окрашены на один раз. Остекление наружных оконных и дверных проемов необходимо выполнять до начала отделочных работ.
Раскрой оконного стекла, и приготовление замазок осуществляются в централизованных стекольных мастерских. Стекла в переплетах укрепляют штапиками.
Устройство полов
Мозаичные покрытия делаются из бетонной смеси, в состав которой входят: портландцемент, гранитная крошка и минеральный краситель.
После затвердевания бетона поверхность пола необходимо шлифовать и флюатировать – пропитывать водным раствором кремнефтористоводородной кислоты.
Керамические плитки укладывают по бетонному основанию или по стяжке из цементно-песчаного раствора. Перед началом работ необходимо подготовить основание: ликвидировать впадины, выбоины и выпуклости. После выравнивания поверхности основания с его удаляют пыль и мусор.
Для обеспечения горизонтальности пола и заданной проектом отметки выставляют маяки и марки, обозначающие заданный уровень чистого пола.
Перед настилкой линолеума выполняют цементно-песчаную стяжку и поверхность ее шлифуют, а затем грунтуют битумными грунтовками не позднее чем за сутки до наклейки. Перед началом работ необходимо составить карты раскроя.
После наклейки линолеума по периметру помещения прикрепляют плинтусы. При появлении вздутий или пузырей в процессе наклейки их прокалывают шилом, выпускают воздух, а затем на это место укладывают груз.
Сдача объекта
Сдача объекта производится на основании письма Государственного комитета РФ по вопросам архитектуры и строительства от 9 июля 1993 г. за № БЕ-19-11/13 «О временном положении по приемке законченных строительством объектов»
4. Подсчет объемов основных работ
1) Земляные работы
· Подсчет объемов снятия растительного слоя (при толщине слоя 20см):
V=(50,24+10*2)*(30,74+2*10)*0,2=712,8 м2.

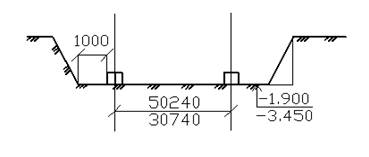

· Подсчет объема разработки котлована:
50,24+0,3*2+1=51,84м;
30,74+0,3*2+1=32,34м;
Грунт-глина.
Крутизна откоса (отношение его высоты к заложению) при глубине выемки не более 3м – 1 : 0,25.
h/l=1/0,25;
l1=0,25h=0,25*1,9=0,475м.
l2=0,25h=0,25*3,45=0,863м.
V1=2*1/2*1,9*0,475*30+1/2*1,9*0,475*32,34+30*32,34*1,9=1885,05 м3
V2=2*1/2*3,45*0,863*30+1/2*3,45*0,863*32,34+20,24*32,34*3,45=2395,7 м3
V= V1+ V2=1885,05+2395,7=4280,75 м3.
· Подсчет объемов обратной засыпки:
Vобр.з.=1,9*(0,475*30+0,5*0,475*32,24)+ 3,45*(0,863*20,24+0,5*0,863*32,24)=149,87 м
2) Устройство фундамента
Ленточный сборный фундамент.
ФЛ 8.24-4 – 172 шт
Vплиты=0,46 м3
V1=172*0,46 = 79,12 м3
ФБС 24.3.6-А – 376 шт
Vблока=2,38∙0,3∙0,58 = 0,414 м3
V2=376∙0,414 = 155,66 м3
V = V1+ V2 = 79,12+155,66 = 234,78 м3
3) Подсчет объема каменной кладки тех.подполья
Таблица 1
ось |
Уч. В осях |
Высота отметок, м |
Высота уч., м |
Длина, м |
Площадь в м2 при толщине |
Объем кладки в М3 | |||
от |
до |
520 мм |
380 мм |
520 мм |
380 мм | ||||
Наружные стены | |||||||||
А |
2-4 |
-2,85 |
+0,00 |
2,85 |
6,14 |
17,5 |
9,1 | ||
Б |
4-8 |
-2,85 |
+0,00 |
2,85 |
18,14 |
51,81 |
26,94 | ||
В |
1-2 |
-2,85 |
+0,00 |
2,85 |
2,1 |
5,99 |
3,11 | ||
Д |
1-2 |
-2,85 |
+0,00 |
2,85 |
2,1 |
5,99 |
3,11 | ||
Ж |
1-2 |
-2,85 |
+0,00 |
2,85 |
2,1 |
5,99 |
3,11 | ||
И |
7-8 |
-2,85 |
+0,00 |
2,85 |
3 |
8,55 |
4,45 | ||
К |
1-7 |
-2,85 |
+0,00 |
2,85 |
17,24 |
49,13 |
25,55 | ||
1 |
В-Д |
-2,85 |
+0,00 |
2,85 |
3 |
8,55 |
4,45 | ||
1 |
Ж-К |
-2,85 |
+0,00 |
2,85 |
9,14 |
26,05 |
13,55 | ||
2 |
А-В |
-2,85 |
+0,00 |
2,85 |
6 |
17,1 |
8,89 | ||
2 |
Д-Ж |
-2,85 |
+0,00 |
2,85 |
12,6 |
35,91 |
18,67 | ||
4 |
А-Б |
-2,85 |
+0,00 |
2,85 |
3 |
8,55 |
4,45 | ||
7 |
И-К |
-2,85 |
+0,00 |
2,85 |
6,14 |
17,5 |
9,1 | ||
Внутренние стены | |||||||||
В |
2-3 |
-2,85 |
+0,00 |
2,85 |
4,04 |
11,51 |
4,38 | ||
Д |
2-3 |
-2,85 |
+0,00 |
2,85 |
4,04 |
11,51 |
4,38 | ||
Е |
4-8 |
-2,85 |
+0,00 |
2,85 |
12 |
34,2 |
17,78 | ||
Ж |
2-3 |
-2,85 |
+0,00 |
2,85 |
4,04 |
11,51 |
4,38 | ||
И |
1-3 |
-2,85 |
+0,00 |
2,85 |
6,14 |
17,5 |
6,65 | ||
И |
4-7 |
-2,85 |
+0,00 |
2,85 |
9 |
25,65 |
13,34 | ||
4 |
Б-Д |
-2,85 |
+0,00 |
2,85 |
6 |
17,1 |
8,89 | ||
4 |
Е-И |
-2,85 |
+0,00 |
2,85 |
12 |
34,2 |
17,78 | ||
5 |
И-К |
-2,85 |
+0,00 |
2,85 |
6,14 |
17,5 |
6,68 | ||
7 |
Е-И |
-2,85 |
+0,00 |
2,85 |
12 |
34,2 |
17,78 | ||
Итого: |
178,93 |
26,46 | |||||||
205,39 |
