Количественные методы в бизнесе
(iv) Составьте сетевой график и определите критический путь проекта.
(v) Определите стоимость сокращения сроков каждого действия на одну неделю. Определите, как лучше всего сократить продолжительность всего проекта на одну неделю.
Если Вы хотите сократить продолжительность проекта еще на две недели, то как это сделать и во что это обойдется с точки зрения дополнительных расходов.
Решение

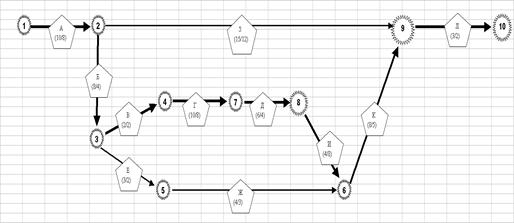

1. На рис.2.1 представлен сетевой граф в представлении событий и работ, построенный на основании логических последовательностей работ исходных данных.
В табл.2.1 представлены результаты расчета параметров графа, проведенные в среде «электронных таблиц» EXCEL-2000. Как видно из графиков рис.2.1 и данных расчета по табл.2.1:
а) Длина критического пути составляет:
- для обычного графика работ – 51 неделя;
- для сокращенного графика работ – 35 недель;
б) Соответственно, общая стоимость работ составляет:
- для обычного графика работ – 43 тыс.ф.ст.;
- для сокращенного графика работ – 69 тыс.ф.ст.;
в) наименьшая удельная стоимость сокращенного графика для каждой
отдельной работы составляет:
- 0,5 тыс.ф.ст./нед для работы Б критического пути (Подготовка новых инструкторов) с возможностью сокращения времени работы на 4 недели;
- 0,5 тыс.ф.ст./нед для работы Г критического пути (Наем новых работников для А) с возможностью сокращения времени работы на 2 недели.
Рис. 2.1 - Сетевой граф работ и определение критического пути (утолщенные стрелки)

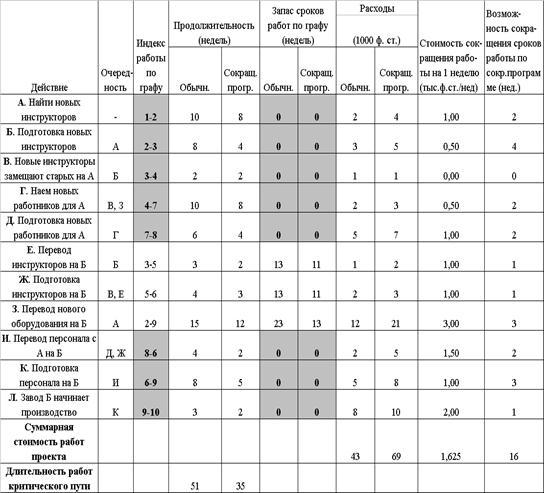

Таблица 2.1 – Расчеты параметров сетевого графа
Таким образом, учитывая запасы сроков работ некритических путей (табл. 2.1 – от 11 до 23 недель), сокращение длительности работ на критическом пути (работы Б и Г) не повлияет на формирование последовательностей работ критического пути (обозначено серым цветом).
Следовательно, целесообразно применить сокращение работы Г на одну неделю, что увеличит стоимость проекта на + 0,5 тыс.ф.ст. Возможно дополнительное сокращение работ Г еще на одну неделю и сокращение работ Б также на одну неделю по той же стоимости повышения проекта.
Список использованной литературы
1. Ефимова М.Р., Ганченко О.И., Петрова Е.В. Практикум по общей теории статистики: Учебное пособие. – Москва: Финансы и статистика, 2000.
2. Мазур И.И., Шапиро В.Д., Ольдерогге Н.Г. Управление проектами – М. «Экономика», 2001 – 574 с.
3. Управление проектами / под ред. Дж.К. Пинто – СПб: Питер, 2004 – 464 с.
Другие рефераты на тему «Экономика и экономическая теория»:
Поиск рефератов
Последние рефераты раздела
- Рейдерство в России на примере рейдерского захвата «МЕГА ПАЛАС ОТЕЛЯ» в г. Южно-Сахалинск
- Акционерные общества и их роль в рыночной экономике
- Акционерное общество (компания, корпорация) как главный институт предпринимательской деятельности
- Альтернативные модели в рамках экономических систем
- Анализ внешней и внутренней среды предприятия
- Анализ государственного регулирования инновационной деятельности
- Анализ демографической ситуации и оценка использования трудовых ресурсов России
