Производственный менеджмент

Общим правилом является распределение производственной программы по иерархическим уровням производственной структуры (производствам, цеха и участкам) начиная с заключительных стадий и заканчивая начальными. Например, в машиностроении – от общей сборки к заготовительным операциям.

ТЕМА 6

ОПЕРАТИВНОЕ ПЛАНИРОВАНИЕ ПРОИЗВОДСТВА

СОДЕРЖАНИЕ ТЕМЫ

ЗАДАЧИ ОПЕРАТИВНОГО

ПЛАНИРОВАНИЯ ПРОИЗВОДСТВА

· Определение

· Место в системе производственного планирования

· Функции

· Процесс

· Цели

ТИПЫ СИСТЕМ ОПЕРАТИВНОГО ПЛАНИРОВАНИЯ

· Понятие системы

· Степень централизации

· Планово-учетные единицы

· Календарно-плановые нормативы

· Концепция построения

НАЗНАЧЕНИЕ И ВИДЫ РАСПИСАНИЙ В ПРОИЗВОДСТВЕННОМ МЕНЕДЖМЕНТЕ

· Определение

· Требования

· Типы методов

· Правила приоритетов

· Системы оптимизации технологии производства

СОСТАВЛЕНИЕ РАСПИСАНИЙ ДЛЯ ИНДИВИДУАЛЬНЫХ ПРОЦЕССОВ

· Расписания в управлении проектами

· Графики Гантта

· Сетевые графики

ОПЕРАТИВНОЕ ПЛАНИРОВАНИЕ СЕРИЙНОГО ПРОИЗВОДСТВА

Характеристики системы

Размеры и ритмы партий деталей

Расчет длительности цикла

Определение опережений запуска и выпуска

Расчет заделов

6.1 ЗАДАЧИ ОПЕРАТИВНОГО ПЛАНИРОВАНИЯ ПРОИЗВОДСТВА

Оперативного планирования производства - это разработка производственных заданий по изготовлению продукции на относительно короткие промежутки времени, непрерывный контроль и регулирования для осуществления принятой производственной программы и достижения целей деятельности организации.

В процессе оперативного планирования устанавливаются:

· На каких рабочих местах, участках, в каких цехах,

· В каких объемах,

· В какие сроки,

· В какой очередности должны выполняться те или иные операции по изготовлению деталей, сборке узлов и изделий согласно производственной программе.

По охвату производственного процесса в пространстве оперативное планирование может быть:

· Межцеховым;

· Внутрицеховым.

Существует 2 стадии операционного планирования производства:

· 1 оперативно-календарное планирование

· 2 диспетчирование

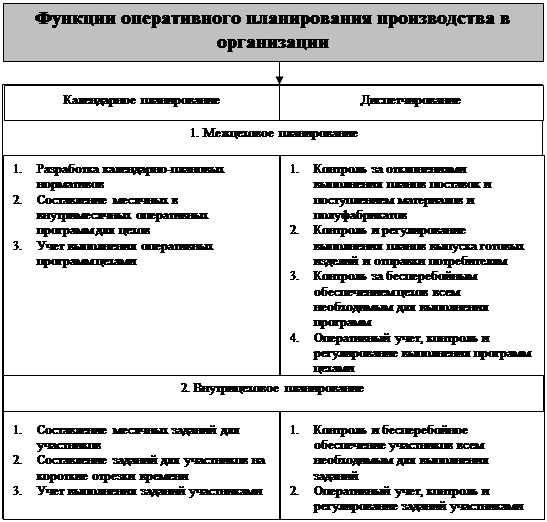

Цель и задачи оперативного планирования производства

Цель – это выполнение производственной программы по критериям количества, качества, сроков и затрат

Основные задачи:

1. Обеспечение выполнения производственной программы

2. Минимизация времени ожидания покупателя

3. Минимизации длительности производственного цикла

4. Обеспечение минимальных уровней запасов

5. Эффективное использование площадей; оборудования и персонала

6.2 ТИПЫ СИСТЕМ ОПЕРАТИВНОГО ПЛАНИРОВАНИЯ

Систем оперативного планирования производства – это совокупность методов и техники плановой работы, определяемые:

· степенью централизации плановых расчетов;

· характером принятых планово-учетных единиц;

· периодом планирования;

· составом и порядком оформления и движения плановой и учетной документации.

По степени централизации различают следующие системы:

Степень централизации определяет распределение всего объема плановой работы по уровням принятия решений.

· централизованные

· децентрализованные

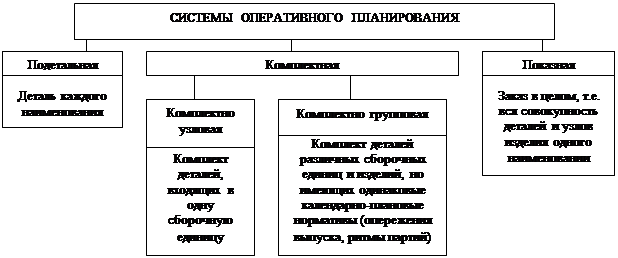

Планово-учетная единица – это принятая в организации для целей планирования учетная единица работ.

Важнейшая характеристика системы оперативного планирования – состав планово-учетных единиц.

Календарно-плановые нормативы – это инструменты взаимной увязки календарных планов, согласования работы взаимосвязанных рабочих мест, участков и цехов, а также обеспечения эффективного использования оборудования и персонала:

· размеры партий деталей и узлов;

· ритмы деталей и узлов и их партий;

· длительность производственных циклов;

· опережения запуска и выпуска деталей и узлов и их партий;

· размеры запасов.

Различают два концептуальных подхода к организации оперативного планирования производства:

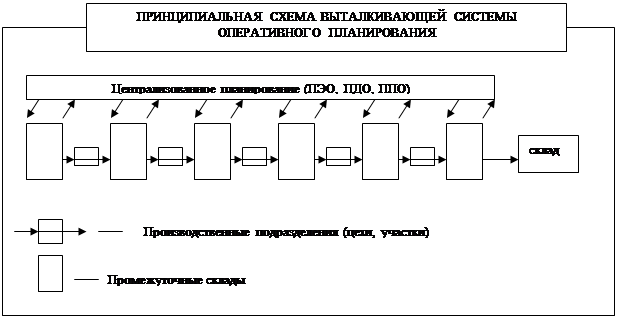

· выталкивающие системы;

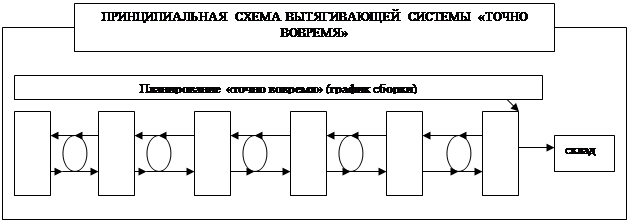

· вытягивающие системы.

6.3 НАЗНАЧЕНИЕ И ВИДЫ РАСПИСАНИЙ В ПРОИЗВОДСТВЕННОМ МЕНЕДЖМЕНТЕ

Расписание – это совокупность календарных дат, определяющих сроки выполнения конкурирующих по ресурсам операций (работ).

Требования к составлению расписаний в производственном менеджменте:

· обеспечение выполнения всей планируемой номенклатуры работ по всем изделиям;

· обеспечение непрерывности выполнения работ по всем планируемым изделиям;

· обеспечение равномерной и полной загрузки персонала и оборудования по всем отрезкам календарного периода.

Типы методов составления расписаний:

· последовательное составление – от первой к последней операции;

· обратное составление – от последней к первой операции.

Приоритеты – это критерии для определения очередности выполнения конкурирующих по ресурсам работ.

Правила приоритетов – это совокупность приемов и методов определения очередности выполнения конкурирующих по ресурсом операций (работ):

· «первый пришел – первый обслужен» (FCFS) – работы выполняются в порядке их поступления;

· ранняя по дате исполнения (EDD) – работы выполняются в порядке установленных дат исполнения;

· кратчайшее время исполнения (SPT) – первой выполняется работа с минимальной продолжительностью;

· наиболее продолжительное время выполнения (LPT) – первой выполняется работа с максимальной продолжительностью;

· критическое отношение (CR) – первыми выполняются работы с наименьшим значением индекса напряженности (отношение времени, оставшегося до срока выполнения работы, к остающемуся времени на исполнение работы);

· правило Джонсона;

· система КАПУР.

Проблемный пример

Правило Джонсона для N работ по две операции

1. Составления перечня работ с указанием продолжительности операций.

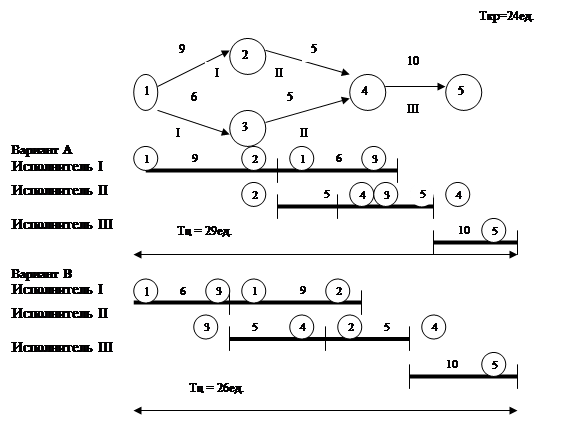

2. Отбирается работа с минимальной продолжительностью. Если эта продолжительность приходится на первую операцию, то работу расписывают первой. Если минимальное время приходится на вторую операцию – работа записывается в расписании последней.

Страница:  1  2  3  4  5  6  7  8  9  10  11  12  13  14  15
 16  17  18  19  20  21  22  23  24  25  26  27  28  29  30
 31


Другие рефераты на тему «Менеджмент и трудовые отношения»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
