Источники финансирования мероприятий плана социального развития разнообразны, но должны быть точно определены. В зависимости от характера мероприятий они могут финансироваться из фонда, выделяемого на реконструкцию, фондов освоения новой техники, развития производства, а также из кредитов банка, из части амортизационных отчислений, идущих на капитальный ремонт.

ТЕМА 11. ОПЕРАТИВНО-ПРОИЗВОДС

ТВЕННОЕ ПЛАНИРОВАНИЕ

11.1 Содержание и задачи оперативно - производственного планирования

Оперативно-производственное планирование (ОПП) является завершающим этапом внутризаводского планирования. Его особенностью является то, что разработка плановых заданий производственным подразделением сочетается с организацией их выполнения.

Главной задачей ОПП является организация слаженной работы всех подразделений предприятия для обеспечения равномерного, ритмичного выпуска продукции в установленном объеме и номенклатуре при полном использовании производственных ресурсов.

В процессе ОПП разрабатываются календарно-плановые нормативы, план выпуска продукции предприятия по месяцам года; оперативно-календарные планы выпуска и графики производства узлов и деталей цехами, участками по месяцам, неделям, суткам, сменам (иногда часам). Выполняются объемные расчеты загрузки оборудования и площадей; организуется сменно-суточное планирование, оперативный учет хода производства, контроль и регулирование его (диспетчирование).

ОПП слагается из календарного планирования и оперативного регулирования хода производства – диспетчирования.

Календарное планирование – это детализация годового плана производства продукции предприятия по срокам запуска-выпуска каждого вида продукции и своевременное доведение этих показателей до каждого основного цеха, а внутри его – до каждого участка и рабочего места. Оно включает также оперативный учет выполнения производственных заданий.

Оперативное регулирование хода производства осуществляется диспетчированием путем систематического учета и контроля за выполнением сменно-суточных заданий и применением профилактических мероприятий, устраняющих причины, нарушающие ритм производства и срывы выполнения планов.

ОПП по месту его выполнения подразделяется на межцеховое и внутрицеховое. Межцеховое осуществляется ПДО – производственно-диспетчерским отделом предприятия (рис. 11.1). В функции его входят разработка оперативно-календарных нормативов, взаимная увязка содержания и сроков календарных графиков работы цехов, составление и выдача цехам календарных планов по месяцам, оперативный учет и диспетчирование выполнения календарного плана.

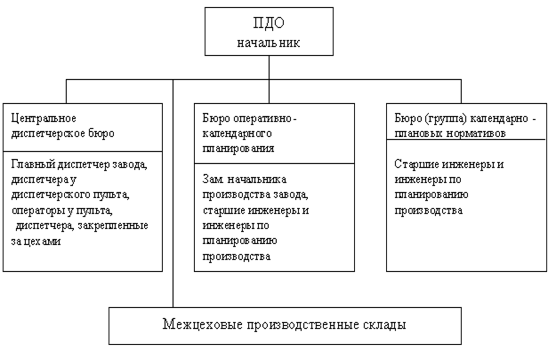

Рис. 11.1. Структура производственно-диспетчерского отдела предприятия

Внутрицеховое планирование направлено на ритмичное выполнение участками и их рабочими местами заданной месячной программы и выполняется производственно-диспетчерскими бюро (ПДБ).

11.2 Оперативно – производственное планирование единичного производства

Единичное производство характеризуется большим количеством заказов на изготовление разнообразной продукции единицами и малыми не повторяющимися партиями. При этом в одних изделиях преобладают механические работы, в других монтажные и т.д.

Следовательно, оперативное планирование должно так сгруппировать заказы для запуска, чтобы обеспечить наилучшее сочетание сроков изготовления с равномерной загрузкой основных цехов.

Чтобы такое условие выдержать на предприятии, прежде чем заключать договора с заказчиком, делают предварительный расчет производственного цикла изготовления заказа. Другой отличительной особенностью планирования единичного производства является включение в цикл изготовления заказа всех стадий подготовки производства и изготовления изделия, т.е. разработка конструкции, технологии, нормирования затрат труда, проектирование и изготовление оснастки, изготовление, испытание и доводка изделий.

В единичном производстве оперативное руководство осуществляется по заказной системе, при которой планируемой единицей является заказ на изделие или сборочное соединение.

Система основывается на разработке и соблюдении сквозных цикловых графиков технической подготовки каждого заказа и производству и его поэтапного выполнения, в увязке с цикловым графиком по другим заказам.

Оперативное планирование в единичном производстве включает:

расчет производственного цикла по каждому заказу и расчет потребного числа рабочих мест по формуле

, (11.1)

- трудоемкость данного вида работ по заказу;

– действительный фонд времени работы оборудования.

На основе таких расчетов и с учетом возможного межоперационного пролеживания деталей формируется по каждому заказу объемно-календарный график выполнения заказа (рис. 11.2):

Группы рабочих мест

Объем нормо-часов

Число рабочих мест

Сменность

Календарное распределение общего объема загрузки заказа



февраль

март

апрель

май

Механический №1

910

2

2



Механический №2

840

2

2




Сборочный

2660

4

1





Рис. 11.2. Объемно-календарное планирование выполнения заказа

Страница:  1  2  3  4  5  6  7  8  9  10  11  12  13  14  15
 16  17  18  19  20  21  22  23  24  25  26  27  28  29  30
 31


Другие рефераты на тему «Менеджмент и трудовые отношения»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
