Операционный менеджмент

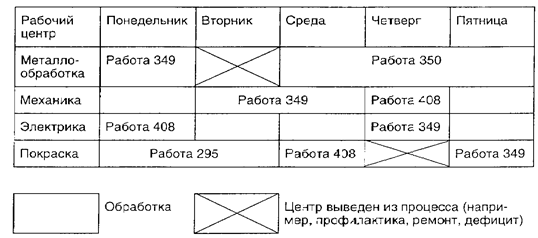

Рис. 1. Загрузочный график Гантта не неделю
Загрузочный график Гантта имеет несколько главных ограничений по использованию. Одно из них: он не учитывает разнообразия производственных ситуаций, таких, как поломки или человеческие ошибки, которые требуют повторения работы. График должен также регулярно пересчитываться при
появлении новых работ и при пересмотре временных оценок.
Временной график Гантта используется для управления работами в процессе. Он указывает, какая работа выполняется по расписанию и какая опережает его или отстает от расписания.
Метод назначений. Метод назначении представляет специальный класс моделей линейного программирования, в которых рассматриваются задачи назначении и работ в зависимости от

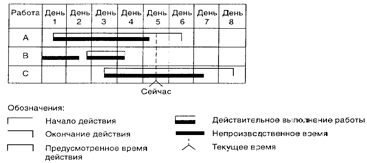

Рис. 2. Временной график Гантта для работ А, В и С
территориям. Наиболее часто целью является достижение минимума суммарных денежных затрат или времени, необходимых для практической реализации возникающих задач. Одной важной характеристикой проблем назначения является то, что назначению подлежит только одна работа (или рабочий) на одну машину (или проект).
Каждая задача назначения может быть представлена таблицей. Числа в таблице будут денежными затратами или временными. ассоциирующимися с каждым конкретным назначением. Например, если в цехе имеются три свободных машины (А, В и С) и три новых работы, которые должны быть размещены, то ситуация может быть представлена таблицей.
Долларовые записи (занесения) представляют оценки фирмой затрат при назначении соответствующей работы на определенную машину.
Метод назначений включает операции сложения и вычитания соответствующих чисел таблицы для того, чтобы найти самые низкие затраты, соответствующие условиям каждого отдельного назначения. Он включает следующие четыре шага.
I. Вычесть наименьшее число и каждой строке из каждого числа строки и затем вычесть наименьшее число в каждой колонке из всех чисел этой колонки.
Работа |
Машина | ||
А |
В |
С | |
R-34 S-66 -50 |
$11 $8 $9 |
$14 $10 $12 |
$6 $11 $7 |
Этот шаг имеет своей целью понизить величины чисел в таблице до появления в ней серии нулей. Хотя числа и изменились в результате снижения их значений, в целом проблема остается эквивалентной исходной (первоначальной) и ее оптимальное решение будет тем же, что и для исходной задачи.
2. Используя минимальное число вертикальных и горизонтальных прямых линий, необходимо зачеркнуть все нули в таблице. Если число линий равно либо числу строк, либо числу столбцов в таблице, тогда мы можем сделать оптимальное назначение (смотри шаг 4). Если число линий меньше числа строк или столбцов, мы переходим к шагу 3.
3. Вычтем минимальное неперечеркнутое число из всех других неперечеркнутых чисел. Добавим это же самое число ко всем числам, лежащим на пересечении любых двух линий. Вернемся к шагу 2 и продолжим процедуру до получения оптимального назначения.
4. Оптимальные назначения всегда будут находиться на местах размещения нулей в таблице. Направленный путь оценки назначений состоит в начальном отборе строки или колонки, которая содержит только один ноль. Мы можем сделать назначение в этот квадрат и затем прочеркнуть линиями эту строку и столбец. Мы осуществим это назначение и продолжим вышеописанную процедуру, пока не назначим каждого человека или машину в соответствии с задачей.
Методы выбора последовательности работ
Расписание обеспечивает базис для назначения работ по рабочим центрам. Загрузка машин является методом контроля использования мощностей, который ясно показывает недогрузку и перегрузку. Последовательности различает порядок, в котором работы должны быть выполнены в каждом центре. Например, предположим, что пациенты назначены в медицинскую клинику для лечения. В каком порядке они должны пройти лечение? Должен быть обслужен первым пациент, который прибыл первым, или пациент, который нуждается в срочном лечении? Методы выбора последовательности обеспечивают такой необходимой информацией. Эти методы отсылают нас к правилам приоритетов запуска работ в рабочие центры.
Правила приоритетов для поступающих работ. Правила приоритетов широко используются при подготовке диспетчерских сводок (листов) о порядке выполнения работ или обработки партий в цехе. Правила приоритетов обеспечивают построение последовательности, в которой работы должны быть выполнены. Разработано большое число этих правил, одни из них — статические, другие — динамические. Эти правила находят особенно широкое применение в сложных по маршрутам движения потока дискретных производственных процессах, в которых обработка ведется партиями различной величины, а производство ориентировано на независимый спрос. Правила приоритетов помогают минимизировать среднее время протекания процесса, среднее время завершения изготовления, среднее время прослеживания (ожидания) и максимизировать выход. Чтобы сравнить использование правил приоритетов, было осуществлено несколько программных экспериментов на основе моделирования. В этом разделе мы обсудим несколько хорошо известных правил и эффективность их использования.
Наиболее популярными правилами приоритетов являются следующие.
FCFC «Первый пришел — первый обслужен». Первая работа, прибывающая в рабочий центр, выполняется первой.
EDD. Ранняя по дате исполнения. Работа с ранней датой завершения отбирается первой.
SPT. Кратчайшее время исполнения. Кратчайшая по времени выполнения работа обрабатывается первой и «убирается с дороги прочь».
LРТ. Наиболее продолжительное время выполнения. Наиболее продолжительные и большие работы часто очень важны и пропускаются первыми.
Экспертные системы в планировании и установлении последовательностей
Другой подход, который потенциально может принести большой выигрыш операционным менеджерам в составлении расписаний,— это экспертные системы. Экспертная система (или система искусственного интеллекта) является компьютерной программой, которая вырабатывает решения и решает проблемы подобно тому, как это делает человек, ответственный за выработку решений, основанных на знаниях и опыте. В основе использования экспертной системы для составления расписаний, лежит идея зафиксировать, формализовать и использовать знания и умения человека, который является экспертом в составлении расписаний. Фирма будет затем получать выгоду от этого эксперта, хотя сам эксперт может находиться в другом месте.
Поскольку составление цеховых расписаний является трудной проблемой для операционных менеджеров, было создано множество компьютерных программ для обеспечения расписания рабочих центров. Наиболее используемые – ОРТ и «Q-контроль»
