Операционный менеджмент
Цикл расчета (инвентаризация). Даже если организация делает существенные усилия по созданию системы точных записей движения запасов, эти записи должны подтверждаться инвентаризацией или системой аудиторских проверок. Такие аудиторские проверки называются циклами расчета. Исторически многие фирмы держат годовые физические запасы. Это часто означает изъятие необходимою оборудования н использовани
е низкоквалифицированного персонала, подсчитывающего материалы и единицы хранения обычным способом. Тогда как записи запасов, как уже говорилось, должны подтверждаться результатами инвентаризации. Циклы расчетов опираются на классификацию запасов, полученную в результате АВС-анализа. В результате процедуры цикла расчетов (инвентаризации) подсчитываются единицы наименований, сравниваются с данными текущего учета, которые подтверждаются или нет, а установленные неточности периодически документируются. Причины неточностей затем анализируются, и соответствующая корректировка вводится в учетные данные на основе принятой классификации. Наименования единиц группы А подвергаются проверке чаще всего, возможно один раз в месяц; наименования В-группы будут просматриваться и просчитываться менее часто, возможно раз в квартал; единицы наименований группы С проверяются каждые шесть месяцев.
Цикловые расчеты дают следующие преимущества:
1. Предохраняют от перебоев в обеспечении производственной потребности в ежегодных физических запасах.
2. Предохраняют от ежегодной корректировки запасов.
3. Обеспечивают возможность персоналу точно оценивать запасы.
4. Выявляют причины ошибок и определяют меры по их устранению.
5. Поддерживают точность записей запасов.
Какова концентрация системы запасов "точно во время"
Запасы в производственных и распределительных системах часто существуют как системы «точно в случае». И это неправильно, так как плохо согласуется с представлением о производственном планировании. При такой концепции запасы существуют между всеми сегментами производства и распределения. Хорошая тактика управления запасами предполагает руководствоваться не принципом «точно в случае», а принципом «точно вовремя» (JIТ). Запасы «точно вовремя» предполагают наличие минимальных запасов, необходимых для функционирования совершенной производящей системы. В системе запасов «точно вовремя» точные количества единиц прибывают в тот момент, когда они нужны, ни минутой раньше и ни минутой позже возникновения потребности в них. Рассмотрим этот подход.
Чтобы внедрить систему запасов «точно вовремя», менеджеры стремятся снизить влияние как внешних, так и внутренних возмущающих факторов. Если запасы существуют .для компенсации отклонений в процессах, менеджеры устраняют эти отклонения. Когда менеджерам удается освободиться от отклонений, они нуждаются в очень небольших запасах. Что является причиной отклонении .
Многие отклонения вызваны терпимостью к расточительству времени и ресурсов или плохим по качеству менеджментом.
Некоторые причины отклонений возникают вследствие того, что:
во-первых, рабочие, машины и поставщики производят детали и узлы, не соответствующие стандартам, не вовремя или несоответствующего качества;
во-вторых, конструкторская документация и чертежи не точны;
в-третьих, производственный персонал пытается организовать производство до получения чертежей и спецификаций в комплекте;
в-четвертых, покупательский спрос неизвестен.
Перечисленные отклонения могут потребовать от фирмы поддержания различных типов запасов (заделов). Они включают запасы материалов и заготовок, заделы различных видов. используемых непосредственно в производственном процессе, запасы запасных частей для ремонта оборудования и механизмов (MRO)) и запасы готовых изделий.
Запасы материалов и заготовок собственного производства и получаемых со стороны используются, чтобы отделить поставщиков от производственного процесса. Предлагаемый подход исключает зависимость от отклонении и поставках, количестве, качестве или времени поставок. Заделы внутри рабочих процессов не могут

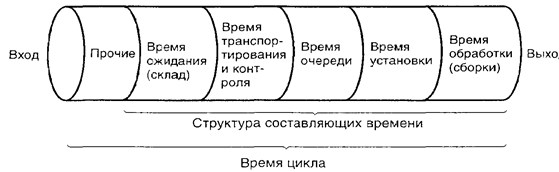

Рис. 2. Производственный цикл
не существовать потому, что они определяются временем производственных циклов изготовления, как это показано на рис. 2. Уменьшая цикл изготовления, мы уменьшаем одновременно и заделы. Часто это нетрудно сделать. Как показывает рис.2, большая часть времени продукта — это непроизводительная часть, которую можно рассматривать как время потерь, или «сотворенное время».
Непосредственно рабочее время является небольшой частью производственного цикла, возможно не более 5% от него.
Запасы для ремонта оборудования (МRO) существуют потому, что время и нужда в ремонте оборудования неизвестны. Некоторые запасы на ремонт являются функцией планирования ремонтов, остальные потребности в ремонтных запасах должны прогнозироваться. Аналогично, законченные изделия могут складироваться, потому что покупательский спрос в данный момент времени может быть неизвестен.
Все перечисленные соображения определяют существование запасов (заделов). Подход «точно в случае» в управлении запасами имеет дело с преодолением отклонении на различных стадиях производственного процесса. Накопление заделов сопровождается увеличением запасов всех видов до тех пор, пока уровень запасов не станет адекватно отслеживать все изменения — как внешние, так и внутренние — в движении материального потока. Если отклонения большие, служба менеджмента прекращает прибегать к наращиванию громадных запасов.
Другая идея, и более удачная, помогает избавиться от проблем, вызываемых отклонениями. Снижение уровня запасов заставляет обратить внимание менеджеров на существующие недостатки и устранить причины, их вызвавшие. После этого можно снова снизить уровень запасов. Очевидно, что, действуя таким образом, можно достичь сглаживания движущегося материального потока.
К организационным недостаткам, которые по отношению к запасам выполняют роль дамбы для потока воды и замедляют движение материального потока, относятся: брак, задержки транспортировки, поломки оборудования, продолжительные переналадки, неоправданно большие размеры заделов на рабочих местах, ошибки в конструкторской документации, нарушения трудовой дисциплины и др. Проблемы, спрятанные в запасах, часто бывает трудно обнаружить.
Таким образом, внедрение управления запасами «точно вовремя» должно сопровождаться понижением уровня запасов. Понижающиеся запасы обнажают камни, которые играют роль отклонений и проблем. Понижая запасы, менеджер как бы удаляет прочь по кусочкам рассмотренные выше нерешенные проблемы управления производством и действует так шаг за шагом, пока не будут решены все проблемы и не будет лишних запасов.
Дать определение типам моделей управления запасами
Независимая версия зависимого спроса. Модели управления запасами предполагают, что спрос на определенное изделие или независим, или зависим от спроса на другие изделия. Например, спрос на холодильники обычно не зависит от спроса на печи для тостеров. Многие проблемы запасов, однако, взаимосвязаны: спрос на одни изделия зависит от спроса на другие изделия.
Другие рефераты на тему «Менеджмент и трудовые отношения»:
- Инновационные процессы в менеджменте
- Влияние традиций, специфики предприятия на разработку управленческих решений
- Источники набора, отбора и приема персонала
- Исследование функций менеджмента на примере IT-компаний Hewlett-Packard, Acer Group и ASUSTeK Computer
- Программные средства информационных систем управления организацией
