Возведение одноэтажного каркасно-панельного здания из сборного железобетона методом монтажа
Уточняем технические параметры.

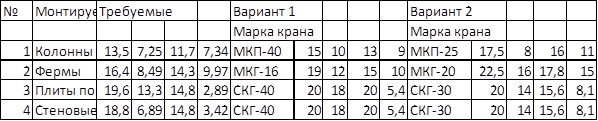

Технические параметры требуемых кранов
Организационные методы и расчет производительности монтажных работ
1. Выбор транспорта для доставки конструкций
Тип транспортных средств и мощность тягача для перевозки конструкций принимают в зависимости от их вида, геометрически
х размеров и массы по справочникам.
Количество транспорта рассчитывается в зависимости от принятого способа подачи элементов под монтаж, темпа монтажных работ и дальности возки.
№ |
Наименование конструкций |
Вес конструкции |
Марка автотранспорта |
Грузоподъем-ность Q |
m–количество за одну возку |
1 |
Колонны |
Р=7 тонн |
Полуприцеп УПР-1212 |
12 тонн |
1 штука |
2 |
Фермы |
Р=9,4 тонн L=18 м |
Полуприцеп УПФ-1218 |
12 тонн |
1 штука |
3 |
Плиты покрытия |
Р=2,65 тонн L=6 м |
Полуприцеп УПЛ-0906 |
9 тонн |
3 штуки |
4 |
Стеновые панели |
Р=3,21 тонн L=6 м |
Полуприцеп ПП-1207 |
12,5 тонн |
6 штук |
Колонны:
Монтаж производим с раскладкой конструкций.
Расстояние до завода поставщика S = 7 км.
Средняя скорость движения V = 42 км/ч.
шт.
Сменная производительность крана равна:
Пкр.см = шт/см;
Для поддержания этого уровня запаса требуется транспортных средств:
Птр.см = шт/смену;
Время цикла будет равно:
tтр. = ч;
tдоп = 12 мин = 0,2 ч. – время на сцепку-расцепку
Фермы:
Фермы монтируем с транспортных средств, количество транспортных средств определяем по формуле:
шт.
ч.
Плиты покрытия:
Плиты покрытия монтируем с транспортных средств, количество транспортных средств определяем по формуле:
шт.
ч
Стеновые панели:
Плиты покрытия монтируем с транспортных средств, количество транспортных средств определяем по формуле:
шт.
ч
Технико-экономическая оценка возведения здания
К основным технико-экономическим показателям относят:
- продолжительность монтажных работ Т, см
- трудозатраты на единицу работ ТРед, чел-час/т
- приведенная стоимость единицы работ Сприв, руб/т
1. Трудозатраты работ определяются
ТРобщ. = ∑ТР + ∑ТРм-д-п + ТРдоп., чел/смен
где ТР – единичная трудоемкость машинистов и монтажников каждого потока
монтажа по калькуляции;
ТРм-д-п – трудоемкость монтажа и демонтажа, а также перебазировки крана;
ТРдоп – дополнительные затраты на устройство подкрановых путей.
2. Себестоимость монтажа единицы работ определим так:
Сед = руб./т
Собщ = 1,3Смех+1,5Ср+1,25Сдоп
Смех = ∑См-ч∙tiкр,
где tiкр = ti+tпер, См-ч = Е+Т+Счас+(Кр∙Кз - 1)(Зе+Зчас)
3. Удельные капитальные вложения составят:
Куд = 0,15∑руб./т
4. Приведенная себестоимость единицы работ будет находиться так:
Сприв = Собщ+Куд, руб./т
5. Продолжительность монтажных работ определяется по формуле
Т = ∑Тi - Тсовм
∑ТРi = 136+13,6+3381+33,81+140,8+14,08+169,2+768+153,6+691,2+172,8+
+2112+528+26,64+34,56+216,48+77,83+680,4+200,3=9550
Общая трудоемкость работ:
ТРобщ. = 9550+8,2·3=9575 чел-час
I ВАРИАНТ
Монтаж колонн: кран МКП-40
2. Общая стоимость работ:
Собщ = Смех. ∙ 1,3 + Сручн. ∙ 1,5 + Сдоп. ∙ 1,25, руб.
где Смех. – себестоимость механизированных работ, равная:
Смех. = ∑Смаш-час ∙ tki,
Смаш-час – стоимость машина-часа эксплуатации крана, равная:
Смаш-час = Е + Г + Счас. + (КрКз – 1)(Зэ + Зс),
где: Е – затраты на перебазировку, руб.;
Г – годовые амортизационные отчисления, руб.;
Счас – часовые эксплуатационные затраты крана;
Кр, Кз – районный и зимний коэффициенты;
tki – время пребывания крана на объекте:
tkрi= ti+ tперебаз = 915,89+8,2=924,09 ч.
где: ti – время чистого монтажа;
tп – время перебазировки.
ti = 13,6+33,81+14,08+153,6+172,8+528=915,89 ч.
Смаш-час = 0,538+0,456+0,724=1,718 руб.
Е = 0,444+0,094=0,538 руб.,
Г = 0,456 руб.,
Счас = 0,274+0,328+0,094+0,028=0,724 руб
Сдоп= 4,07,
Сручн. = 27,2+676,2+28,16+33,84+153,2+138,24+422,4+15,566+136,08+40,06=1671,4 руб.
Смех. = 1,718·184,82=1587,6 руб.
Собщ = 1587,6 ∙ 1,3 + 1671,4 ∙ 1,5 + 0,814 ∙ 1,25=4571,8 руб.
3. Удельные капитальные вложения:
Куд. = Ен. ∙ ∑Ф ∙ ti / tгод,
где: Ен = 0,15 – нормативный коэффициент эффективности капитальных вложений;
Фti - инвентарно-расчетная стоимость крана;
tгод – годовой режим работы крана, ч;
ti – время эксплуатации крана, ч.
Куд = руб/т,
Монтаж фермы: кран МКГ-16
2. Общая стоимость работ:
Собщ = Смех. ∙ 1,3 + Сручн. ∙ 1,5 + Сдоп. ∙ 1,25, руб.
где Смех. – себестоимость механизированных работ, равная:
Смех. = ∑Смаш-час ∙ tki,
Смаш-час – стоимость машина-часа эксплуатации крана, равная:
Смаш-час = Е + Г + Счас. + (КрКз – 1)(Зэ + Зс),
