Оптимизация организационных решений
б) на первом месте располагается объект с наибольшим значением (аm - а1), на последнем – с минимальным значением (аm - а1); остальные объекты располагаются так, чтобы (аm - а1) изменялось постепенно от максимального значения к минимальному.

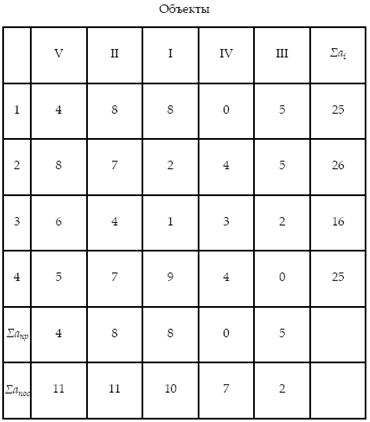

Принятая очередность строительства объектов по п. а:

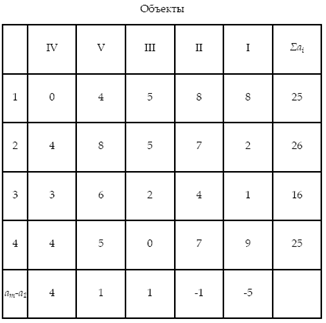

Принятая очередность строительства объектов по п. б:
Найдем общую продолжительность строительства комплекса:
а) при исходной очередности объектов
Т1 = (8 + 8 + 5 + 0 + 4) + (6 + 5 + 4) + (5 + 4) = 49;
б) при очередности объектов 5-2-1-4-3
Т2 = (4 + 8 + 8 + 0 + 5) + (5 + 2 + 0) + (2 + 0) = 34;
в) при очередности объектов 4-5-3-2-1
Т3 = (0 + 4 + 5 + 8 + 8) + (2 + 1 + 9) + (1 + 9) = 47.
Наименьшую продолжительность имеет очередность объектов 5-2-1-4-3.
Задание №5
Оптимизация сетевого графика по рабочим ресурсам
и по срокам строительства
Решить оптимизационные задачи управления строительством по сетевым моделям.

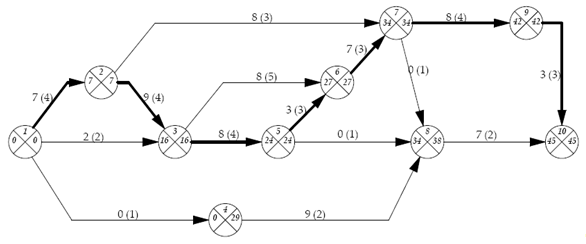

Тобщ = 45 дней
Данную сетевую модель можно оптимизировать. Для этого на критические пути увеличиваем количество рабочих, снимая их с менее загруженных участков. Таким образом, сокращаются сроки выполнения работ.
Тобщ. = 41 день
Другие рефераты на тему «Математика»:
Поиск рефератов
Последние рефераты раздела
- Анализ надёжности и резервирование технической системы
- Алгоритм решения Диофантовых уравнений
- Алгебраическое доказательство теоремы Пифагора
- Алгоритм муравья
- Векторная алгебра и аналитическая геометрия
- Зарождение и создание теории действительного числа
- Вероятностные процессы и математическая статистика в автоматизированных системах
