Технология строительного производства

Производство работ экскаваторами непрерывного действия. Разработка грунта экскаваторами непрерывного действия осуществляется по следующей технологии. До начала разработки грунта поверхность земли по трассе траншеи выравнивается бульдозером. Ширина этой полосы должна быть не менее ширины гусеничного хода экскаватора. После планировочных работ и разбивки осей отрывка грунта в траншее, как правило

, ведется в сторону повышения рельефа. При этом отвал грунта размещается с одной стороны (преимущественно с нагорной) для защиты траншеи от поверхностных вод. Заданный продольный уклон траншеи и глубину разработки грунта регулируют подъемом или опусканием рабочего органа (ротора или ковшовой цепи) экскаватора (рис.4).

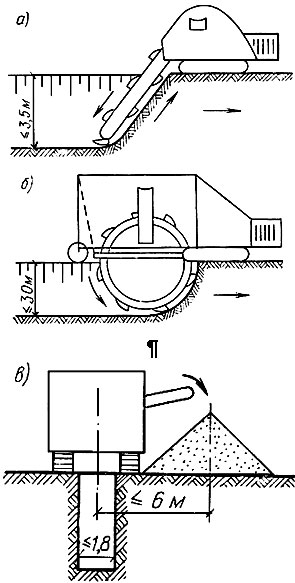

Рис.4. Разработка траншей многоковшовыми экскаваторами черпания а - цепным экскаватором; б - роторным экскаватором; в - поперечный профиль траншеи и временного отвала.

19. Монтаж строительных конструкций. Схема технологического процесса монтажа строительных конструкций

Монтаж строительных конструкций — это комплексно-механизированный процесс поточной сборки зданий и сооружений из элементов и конструктивных узлов заводского изготовления. До начала монтажных работ должны быть выполнены все работы подъемной части зданий. Монтаж конструкций, как правило, следует вести непосредственно с транспортных средств.

При монтаже должна быть обеспечена неизменяемость и устойчивость каждой смонтированной конструкции или ячейки сооружения. Последовательность монтажа должна предусматривать возможность сдачи в заданные сроки отдельных участков сооружения под отделку или монтаж оборудования.

Монтаж строительных конструкций состоит из подготовительных и основных процессов.

В подготовительные процессы входят транспортирование, складирование и укрупнительная сборка.

Основные процессы—это подготовка к подъему и подъем конструкций, выверка и временное закрепление, замоноличивание стыков и швов, а также противокоррозионная защита конструкций.

В зависимости от степени укрупнения собираемых элементов различают следующие методы зданий и сооружений:

мелкоэлементный монтаж из отдельных конструктивных деталей. Ввиду значительной трудоемкости применение этого метода ограничено. Примером мелкоэлементного монтажа может служить полистовая сборка резервуаров;

- поэлементный монтаж — монтаж конструктивными крупными элементами (панели, колонны, плиты и т. д.). Этот метод имеет наиболее широкое распространение;

блочный монтаж из геометрически не изменяемых блоков, предварительно собранных из отдельных конструкций. Монтажные блоки могут быть в следующем конструктивном исполнении:

плоские — например, блоки элементов фахверка металлических конструкций зданий, блоки оболочек;

пространственные — например, блоки покрытий промышленных зданий, блоки объемно-элементных зданий и т. д.

В ряде случаев блоки могут иметь полную степень готовности, включая наличие коммуникаций и комплектующего их легкого оборудования. Примером могут служить строительно-технологические блоки покрытий одноэтажных промышленных зданий. Их выполняют в виде статически устойчивого блока, состоящего из ферм, связей, конструкций покрытия, кровли и подвешенных к блоку вентиляционных или других коммуникаций.

Принцип блочного монтажа принят за основу при комплектно блочном методе строительства, разработанном в нашей стране. Сущность метода в том, что в стадии проектирования объект разделяют на крупногабаритные, но транспортабельные, конструктивно законченные и укомплектованные оборудованием монтажные блоки. Их изготовляют в обжитых районах в заводских условиях и затем в специальных контейнерах (боксах) доставляют на тяжелых самолетах, вертолетах, вездеходах или других транспортных средствах, к месту назначения, где из них собирают здания и сооружения.

Контейнер для транспортирования таких блоков, масса которых может доходить до 100 т и более, выполняют в виде легкого металлического каркаса с листовым (при необходимости — утепленным) покрытием.

Комплектно-блочный метод широко используют в стране при строительстве в необжитых районах, отдаленных от производственных баз нефтегазовых комплексов, насосных станций, технологических трубопроводов, подстанций и ряда других объектов.

Комплектно-блочный метод существенно улучшает технико-экономические показатели строительства; Так, по данным Миннефтегазстроя СССР, применение этого метода позволяет переместить до 40 % работающих со строительной площадки на сборочно-комплектовочные предприятия, расположенные в обжитых районах, и сократить продолжительность строительства в 2 .2,5 раза. Развитию комлектно-блочного метода будут способствовать выпуск технологического оборудования, приспособленного для блочной компоновки, увеличение массы блоков и создание специальной техники для их транспортирования и монтажа.

При организации монтажных работ (рис. ХТ.1) необходимо предусматривать наличие и развитие фронта монтажных и послемонтажных работ, нужную последовательность монтажа, порядок

укрупнения конструкций, мероприятия по доставке монтажных элементов в рабочую зону и т. д.

Могут иметь место следующие варианты организации монтажных работ: доставка конструкций с завода или площадки укрупнительной сборки и предварительное складирование их на объекте в зоне действия монтажного крана этот вариант является следствием особых условий или недостаточно четкой организации монтажных работ (рис. ХI. 1,а);

доставка укрупненных конструкций непосредственно с заводов и их монтаж с транспортных средств (рис. ХТ.1,б);

разгрузка и складирование отправочных элементов конструкций на площадке укрепительной сборки, укрупнение и транспортирование укрупненных конструкций в зону действия монтажного крана (рис. ХI.1,в);

доставка к объекту линейных и плоских конструкций, наземная сборка из них пространственных блоков в зоне действия монтажного механизма или на конвейерной линии (рис. ХТ, г);

изготовление конструкций непосредственно в зоне действия монтажного крана. Такой вариант иногда применяют при монтаже тяжелых нетранспортабельных железобетонных конструкций, которые экономичнее изготовлять непосредственно у места их монтажа. Эти варианты можно комбинировать. Возможности повышения эффективности организации монтажных работ на крупных объектах расширяет использование поузлового метода строительства. При этом методе в общем комплексе строительства в стадии проектирования выделяют общеплощадочные, строительные и технологические узлы. Каждый узел — это локальный строительно-технологический комплекс, который может быть завершен, включая строительные работы, монтаж оборудования и пусконаладочные работы, независимо от монтажа других узлов. Так как каждый узел по отношению ко всему строительству автономен и имеет четкие границы, то те или иные сбои в ходе производства работ не затрагивают всего комплекса и не вызывают необходимости корректировки общего плана и графика работ.

Страница:  1  2  3  4  5  6  7  8  9  10  11  12  13  14  15
 16  17  18  19  20  21  22  23  24  25  26  27  28


Другие рефераты на тему «Строительство и архитектура»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
