Технология строительного производства

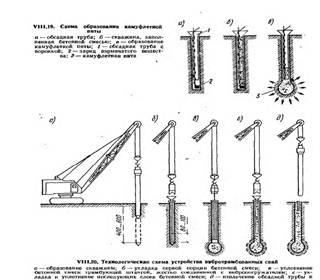

После погружения трубы вибропогружатель снимают и внутреннюю полость трубы заполняют на 0,8 . 1 м бетонкой смесью. С помощью трамбующей штанги, подведенной к вибропогружателю, смесь трамбуют, в результате чего она вместе с башмаком вдавливается в грунт, образуя при этом уширенную пяту. Заполнив бетонной смесью обсадную трубу, ее извлекают из грунта с помощью

— экскаватора при работающем виб

ропогружателе. После извлечения трубы устанавливают арматурный каркас для связи головы сваи с железобетонным ростверком.

Частотрамбованные сваи устраивают путем забивки обсадных труб, опирающихся на металлический (обычно чугунный) наконечник. Затем в полости, образованной обсадной трубой, устраивают армированную (или неармированную) сваю, уплотняя бетонную смесь с помощью ударов паровоздушного молота двойного действия, передающихся через трубу.

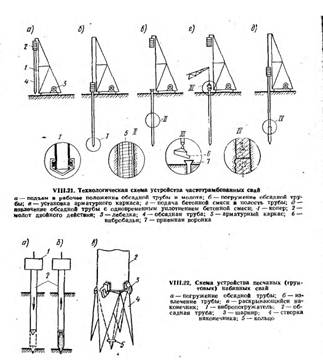

Частотрамбованные сваи (рис. У11121) устраивают с помощью специально оборудованного копра в такой последовательности. На копер лебедкой поднимают паровоздушный молот двойного действия и обсадную трубу, которая в верхней части имеет оголовок. На нижний конец обсадной трубы насаживают металлический башмак со смоляным канатом, чтобы исключить проникание в трубу воды. Под действием ударов молота обсадная труба погружается до проектной отметки. Погружаясь, труба раздвигает частицы грунта и уплотняет его. Затем молот поднимают и в полость трубы опускают арматурный каркас (если сваи армируются). Из вибробадьи с помощью каната через воронку подают в полость обсадной трубы бетонную смесь с осадкой конуса 8 .10 см.

Параллельно с укладкой смеси извлекают (вытягивают) обсадную трубу из грунта, причем металлический башмак остается у основания сваи. В это время молот двойного действия соединенный с обсадной трубой, уплотняет бетонную смесь. При этом сила его погружающего удара в 2 раза меньше выдергивающих усилий, передаваемых на обсадную трубу. При ударах молота, направленных вверх, труба должна извлекаться на 4 .5 см из грунта, а при ударах, направленных вниз,— погружаться на 2 .3 см. Удары, направленные вниз, наряду с вибрационным воздействием трубы значительно уплотняют бетонную смесь, впрессовывая ее в стенки скважины, что в свою очередь дополнительно уплотняет грунт.

Песчаные (грунтовые) набивные и грунтобетонные сваи применяют для уплотнения слабых грунтов. В этих случаях используют самоходные стреловые краны со специальными приспособлениями в виде стальной обсадной трубы с киническим четырехлопастным раскрывающимся наконечником. Трубу заполняют песком (грунтом) и с Помощью вибропогружателя погружают на проектную глубину (рис. У1!1.22). Когда труба движется вверх, кольцо, открывающее лепестки наконечника, спадает и остается в грунте, а песок (сухой грунт) заполняет скважину. Песок уплотняют за счет вибрации от погружателя или трамбовками с помощью легкого копра. Таким способом выполняют набивку скважин на глубину до 7м.

В последние годы стали устраивать грунтобетонные сваи, для чего применяют бурильно-крановые машины с пустотелой буровой штангой, имеющей на конце смесительный бур с режущими и перемешивающими лопастями. Через штанги нагнетают растворонасосом водоцементную суспензию, изготовляемую в растворосмесителе. Смесительный бур при обратном вращении и извлечении послойно уплотняет грунт, насыщенный водоцементной эмульсией в результате образуется грунтобетонная свая, изготовленная на месте без выемки грунта.

23. Организация поточного производства монтажных и каменных работ

Основная особенность возведения многоэтажных зданий с кирпичными стенами состоит в сочетании выполнения монтажных и каменных работ. Оба этих процесса неразрывно связаны между собой и могут выполняться параллельно либо с некоторым интервалом во времени.

Специфика этих работ в том, что их выполнение связано с соблюдением необходимых технологических перерывов. Монтаж очередного этажа каркасного здания разрешается производить только после достижения бетоном, используемым для омоноличивания стыков, узлов и швов перекрытий, не менее 70% проектной прочности, а для кирпичной кладки — 50%.

Возведение кирпичных зданий следует осуществлять только поточным методом, предусматривающим деление здания на несколько одинаковых по трудоемкости захваток: по одно-, двух- и трехзахватной системам.

Однозахватная система организации работ применяется преимущественно при строительстве небольших в плане односекционных домов, при одноэтажном строительстве, когда кладку ведут на всю высоту этажа при трехъярусном членении. Каменную кладку и монтаж ведут каменщики, освоившие профессию монтажника. Кирпичная кладка по периметру здания на высоту яруса должна быть закончена к концу первой смены. В этот же день во вторую смену выполняют вспомогательные работы: установку подмостей, доставку кирпича на подмости и т. д. Через три дня, завершив кладку третьего яруса, бригада разделяется на монтажные звенья по 4 .5 человек, в зависимости от числа звеньев сборные элементы монтируют в две или три смены. На захватке (рабочем участке), где выполняют монтажные работы, по условиям техники безопасности не могут одновременно работать каменщики и наоборот.

В сельскохозяйственном строительстве при возведении небольших рассредоточенных объектов, при строительстве кирпичных коттеджей целесообразно, чтобы весь комплекс работ вела одна комплексная бригада с внутри звеньевой специализацией. В состав такой бригады должны входить звенья каменщиков, монтажников и такелажников, плотников и транспортных рабочих. Ведущим в бригаде является звено каменщиков, остальные звенья комплектуют с учетом обеспечения ими работы каменщиков и монтажников. При такой организации и кооперировании труда можно сократить внутрибригадные простои, уменьшить объем вспомогательных работ. Для ряда объектов, в том числе животноводческих комплексов, ведущим может оказаться звено монтажников, при значительных объемах монтажных работ — самостоятельная бригада.

При поточной организации работ целесообразно наличие четырех бригад (звеньев), выполняющих возведение нулевого цикла, кирпичную кладку, монтаж сборных конструкций, кровельщиков и отделочников, выполняющих свои работы в определенном, общем для всех ритме и последовательно переходящих с одного объекта на другой.

Двухзахватная система является наиболее распространенной и ее применяют при строительстве двух-, трех- и четырехсекционных зданий. Здание в плане разбивают на две примерно равные по трудоемкости захватки: на первой ведут кладку, на второй — монтаж конструкций каркаса этажа, монтаж перегородок и других встроенных конструкций, устанавливают подмости. Состав рабочих звеньев должен обеспечить завершение работ на обеих захватках одновременно, после чего звенья меняются захватками. Такая последовательность сохраняется при возведении всех этажей здания. Работа может быть организована в одну, две и три смены.

Страница:  1  2  3  4  5  6  7  8  9  10  11  12  13  14  15
 16  17  18  19  20  21  22  23  24  25  26  27  28


Другие рефераты на тему «Строительство и архитектура»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
