Технология строительного производства

Технологическая структура монтажных процессов

Важным фактором для строителей является технологичность возводимого здания в целом, включая технологичность используемых монтажных элементов, которые подразумевают:

- минимальное количество типоразмеров монтируемых элементов, т. е. степень типизации конс

трукций;

- максимальная строительная готовность поставляемых конструкций - степень точности геометрических размеров и положения закладных деталей;

- удобство строповки, подъема, установки и выверки всех элементов;

- простота и удобство заделки всех стыков и заливки швов;

- близкий к 1 показатель монтажной массы, выражающий отношение среднего веса конструкций к максимальному, т. е. их укрупненность и равновесность.

Комплексный технологический процесс монтажа сборных строительных конструкций - совокупность процессов и операций, в результате выполнения которых получают каркас, часть здания или сооружения, полностью возведенное сооружение. Вся совокупность процессов, позволяющая получить готовую смонтированную продукцию, состоит из транспортных, подготовительных, основных и вспомогательных процессов.

Транспортные процессы состоят из транспортирования конструкций на центральные и приобъектные склады, погрузки и разгрузки конструкций, сортировки и укладки их на складах, подачи конструкций с укрупнительной сборки или складов на монтаж, транспортирование материалов, полуфабрикатов, деталей и приспособлений в зону монтажа. При складировании конструкций особо контролируют их качество, размеры, маркировку и комплектность. При монтаже зданий с транспортных средств исключаются процессы разгрузки и сортировки, так как конструкции сразу подаются на монтаж.

Подготовительные процессы включают: проверку состояния конструкций, укрупнительную сборку, временное (монтажное) усиление конструкций, подготовку к монтажу и обустройство, подачу конструкций в виде монтажной единицы непосредственно к месту установки. Дополнительно входят процессы по оснастке конструкций приспособлениями для временного их закрепления и безопасного выполнения Работ, нанесение установочных рисок на монтируемые элементы, намека подмостей и лестниц, если это требуется выполнить до подъема конструкций.

Вспомогательные процессы включают подготовку опорных поверхностей фундаментов, выверку конструкций, если ее выполняют после их установки, устройство подмостей, переходных площадок, лестниц и ограждений, выполняемых в период установки конструкций.

Основные или монтажные процессы - установка конструкций в проектное положение, т. е. собственно монтаж. В состав монтажных процессов входят:

- подготовка мест установки сборных конструкций;

- строповка и подъем с необходимым перемещением в пространстве, ориентировании и установке с временным закреплением;

- расстроповка;

- окончательная выверка и закрепление;

- снятие временных креплений;

- заделка стыков и швов.

В зависимости от вида конструкций, монтажной оснастки, стыков и условий обеспечения устойчивости, выверку можно осуществлять в процессе установки, когда конструкция удерживается монтажным краном, или после установки при временном ее закреплении.

Приведенная структура процесса монтажа строительных конструкций является обобщающей и в каждом конкретном случае может быть уточнена в сторону увеличения или уменьшения подлежащих выполнению отдельных операций и процессов.

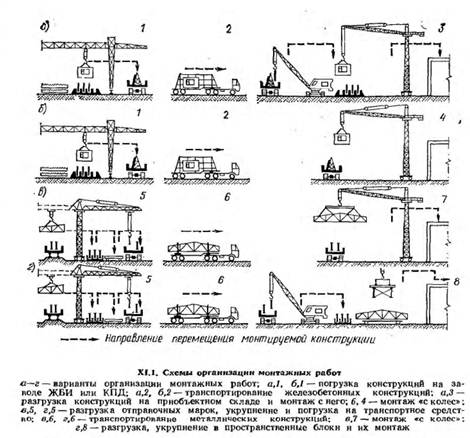

Монтаж строительных конструкций (с точки зрения его организации) может быть осуществлен по двум схемам:

- монтаж со склада

- монтаж с транспортных средств.

При осуществлении монтажа со склада все технологические операции, рассмотренные ранее, выполняют непосредственно на строительной площадке.

Монтаж «с колес» предполагает выполнение на строительной площадке в основном только собственно монтажных процессов. Полностью изготовленные и подготовленные к монтажу конструкции поставляют на строительную площадку с заводов-изготовителей в точно назначенное время и эти конструкции непосредственно с транспортных средств подают к месту их установки в проектное положение. Такая организация строительного процесса должна обеспечивать комплектную и ритмичную доставку только тех конструкций, которые должны быть смонтированы в данный конкретный момент. Этот метод прогрессивен, при нем практически отпадает потребность в приобъектном складе, исключается промежуточная перегрузка сборных элементов, создаются благоприятные условия для производства работ на стесненных строительных площадках, организация труда на строительной площадке начинает напоминать заводскую технологию сборочного процесса, обеспечивается ритмичность, непрерывность строительного процесса

20. Каменная кладка в условиях низкой и высокой температур

Отрицательная температура отражается на процессе ведения каменных работ. Каменщик в теплой одежде и рукавицах под воздействием холода ведет кладку менее аккуратно. Изменяются свойства материалов, главным образом раствора, который при замерзании, в отличие от других материалов, увеличивается в объеме до 9%, а до замерзания быстро теряет подвижность и плохо заполняет узкие щели в кладке. В результате раствор не только теряет прочность, но также не обеспечивает должной монолитности кладки и способствует ее повышенной неравномерной деформативности. Рассмотрим физические процессы, протекающие в зимней кладке. При укладке теплого раствора на охлажденный кирпич из-за гравитации (тяготения к земле) и градиента (разности) температур вода при укладке раствора уходит в нижние кирпичи. Раствор обезвоживается, теряет подвижность и не обжимается верхним кирпичом. При дальнейшем охлаждении оставшаяся вода превращается в лед. увеличивается в объеме, разрыхляя шов и препятствуя его сцеплению с кирпичами. После оттаивания твердение раствора возобновляется, но из-за отсутствия должного количества воды процессы гидролиза и гидратации цемента протекают вяло, не обжатый при укладке раствор дает большую и неравномерную усадку. В результате зимняя кладка отличается от летней большей деформативностью и меньшей прочностью. При этом тем больше, чем раньше она была заморожена. С учетом этого разработан ряд методов выполнения каменных работ в зимнее время. Метод замораживания заключается в том, что кладка ведется так же, как летом, но на подогретом растворе. В этом случае при отрицательных температурах можно возводить не более четырех этажей (15 м); запрещено выполнять кладку из рваного бута. Раствор при укладке в среднем должен быть подогрет до абсолютной температурь наружного воздуха. Кирпич и камень должны. Укладываться по однорядной системе перевязки, с полным заполнением швов. Раствор при кладке расстилается не более, чем на 2 кирпича при выполнении версты; не более, чем на 6…8 кирпичей при кладке забутки. На период оттаивания должен осуществляться контроль за деформацией кладки и, при необходимости, осуществляться мероприятия по ее разгрузке и временному усилению. Практика строительства показала, что если раствор в кладке до замерзания приобретает 20% своей проектной прочности (критическая прочность), то этого достаточно для дальнейшей безопасной эксплуатации каменной конструкции. На этом явлении основан ряд методов каменных работ с применением любой системы перевязки кладки. Кладка на растворах с противоморозными добавками может применяться при температуре окружающей среды до —35 °С. Это основано на свойстве растворов ряда солей замерзать при отрицательной температуре, что обеспечивает условия твердения строительных растворов в определенных пределах при отрицательных температурах. При температуре до —15 °С в строительстве применяют нитрит натрия (NaN02), при более низкой температуре — смесь из нитритов, нитратов и хлоридов, а также поташ (К2С03). Однако, за исключением нитрита натрия, перечисленные соли обладают рядом свойств (быстрое схватывание раствора, коррозия арматуры, высолы и гигроскопичность стен и т.д.), которые затрудняют их широкое использование, особенно при строительстве жилых зданий Прогрев кладки нагревательными устройствами (ТЭНамП-калориферами и пр.) можно осуществлять только изнутри закрытого помещения. При этом желательно, чтобы в это время кладка снаружи нагревалась солнечными лучами, поскольку в противном случае она может потерять равновесие в результате одностороннего отогревания. Рекомендовавшиеся ранее паропрогревание и электропрогревание кладки, а также применение быстротвердеющих растворов широкого распространения не получили. Применяющаяся в некоторых странах (Канада, ФРГ) кладка в тепляках под пленочным покрытием создает условия работ, аналогичные летним. В нашей стране этот метод пока распространения не получил. Для кладки в условиях жаркого климата характерны раннее начало работы, перерыв с 12 до 17 ч, затем продолжение работы. При перерывах в работе кладку укрывают подсобными солнцезащитными покрытиями. Применяется сложный раствор литой консистенции состава 1:1:6…1:1:8 (цемент: известь или глина: песок). Кирпич перед укладкой погружают в воду и удерживают до полного водонасыщения; перед укладкой раствора производится смачивание ранее выложенного ряда. Затеняются места хранения материалов и рабочие места; емкости для воды, бункеры с вяжущим компонентом и заполнителем окрашивают белой краской.

Страница:  1  2  3  4  5  6  7  8  9  10  11  12  13  14  15
 16  17  18  19  20  21  22  23  24  25  26  27  28


Другие рефераты на тему «Строительство и архитектура»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
