Технология строительного производства

Грейфер используют в сугубо специфических случаях для отрывки узких глубоких котлованов, траншей, колодцев, при разработке грунта ниже уровня грунтовых вод. Он представляет собой ковш с двумя или более лопастями и канатным или в последнее время стоечным приводом, принудительно смыкающим лопасти. Грейфер навешивается на стрелу и разрабатывает выемки с вертикальными стенками. При повороте стрелы

ковш перемещается к месту разгрузки и опорожняется при принудительном раскрытии лопастей. Погружение в грунт осуществляется только за счет собственной массы и принудительного опускания стойки, поэтому можно разрабатывать грунты малой и высокой плотности, в том числе и находящиеся под водой. Строительные экскаваторы «грейфер» применяют с ковшом вместимостью 0,35 .2,5 м3.

Экскаватор «обратная лопата» применяют при разработке фунтов ниже уровня стоянки экскаватора, в основном при отрывке котлованов глубиной до 6 м и траншей при глубине до 7,6 м. Затраты времени на один цикл экскаватора с обратной лопатой на 10 . 15% больше, чем у прямой лопаты. Поярусная разработка выемок при этом виде оборудования не практикуется.

Обратная лопата - это открытый снизу ковш с режущим передним краем, шарнирно соединенный с рукоятью, которая, в свою очередь, шарнирно соединена со стрелой. По мере протягивания назад ковш заполняется грунтом. Затем при вертикальном положении рукояти ковш переводят к месту выгрузки и разгружают путем подъема с одновременным опрокидыванием.

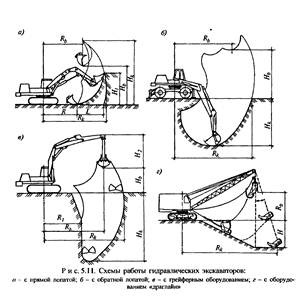

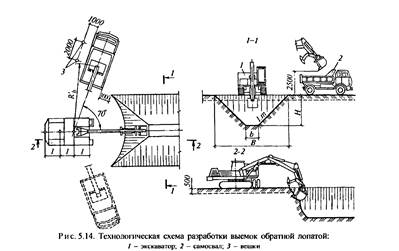

Разработку грунта экскаватором «обратная лопата» производят боковым и лобовым забоями с погрузкой грунта в транспорт или в отвал (рис. 5.14). При боковом забое экскаватор разрабатывает выемки сбоку, ширина выемки ограничена радиусом резания, разработка грунта осуществляется поперек гусеничной ленты, т. е. при наименее устойчивом положении экскаватора. При лобовом забое черпание грунта производят при постепенном движении экскаватора задним ходом, разгрузку выполняют в транспортные средства, которые подаются к экскаватору по дну забоя или сбоку по естественной поверхности земли. Ширина забоя ограничивается только требованием нормальной производительности механизма. При лобовом забое экскаватор опускает стрелу с рукоятью в самое нижнее положение между гусеницами, поэтому глубина разработки узких траншей больше, чем широких.

Отрывку котлованов шириной до 14 м обычно осуществляют лобовой проходкой при перемещении экскаватора по зигзагу, а при большей ширине - поперечно-торцевой или продольно-торцевой.

12. Организация рабочего места и труда каменщика. Рабочее место каменщика

Рабочее место каменщика или звена включает участок возводимой стены, пространство, где размещаются рабочие, необходимые материалы, инструмент и приспособления. Рабочее место может находиться на земле, на межэтажных перекрытиях, на рабочих подмостях и на лесах.

При выполнении каменной кладки производительность труда каменщиков зависит от организации рабочего места (рис. 7.9), исключающей не относящиеся к процессу движения рабочих, и обеспечивающей минимальные расстояния перемещения кирпича и раствора от места складирования к месту укладки.

Рабочее место должно находиться в зоне действия монтажного крана. Практика подсказала, что общая ширина рабочего места должна быть 2,5 .2,6 м, в том числе:

рабочая зона — шириной 0,6 .0,7 м между стеной и материалами;

зона складирования материалов — полоса шириной 1,0 .1,6 м дня размещения поддонов с кирпичом и ящиков с раствором;

транспортная зона при подаче материалов краном — 0,6 .0,75 м, может доходить до 1,25 м дня передвижения рабочих, занятых доставкой и размещением материалов в пределах рабочей зоны.

Поддоны с кирпичом и ящики для раствора устанавливают длинной стороной перпендикулярно к оси возводимой стены, что сокращает затраты труда при наборе материалов. Число поддонов с кирпичом и ящиков с раствором и чередование их зависит от толщины возводи- мой стены, наличия проемов на данном участке кладки, сложности архитектурного оформления.

При кладке глухих стен расстояние между ящиками с раствором

Принимают 3,6 м, между ними устанавливают четыре поддона с кирпичом, керамическими блоками или камнями, расстояние между поддонами принимают 0,25 .0,4 м. При кладке стен с проемами кирпич размещают против простенков на двух поддонах, а раствор — напротив проемов. Раствор на рабочее место подают в ящиках вместимостью до 0,27 м3, ящики устанавливают обычно напротив проемов, среднее расстояние между ними в пределах 2,0 .2,5 м.

13. Технология возведения каркасных деревянных зданий

Строительство каркасных зданий начинают с возведения фундамента, выполняемого из железобетона или, в силу незначительного веса деревянных конструкций и здания в целом, из бетонных блоков. После проведения мероприятий по вертикальной и горизонтальной гидроизоляции по периметру здания устанавливают непрерывные балки пола первого этажа. Балки выполняют из толстых досок, устанавливаемых на кромки и сращиваемых по длине накладками из деревянных досок, расположенных внутри контура здания. Удлинение осуществляют с помощью гвоздей или болтов. Продольные периметральные балки связывают между собой промежуточными балками, устанавливаемыми через 50 .70 см. Соединение продольных и поперечных балок осуществляют с помощью гвоздевых пластин.

Поверх смонтированной конструкции укладывают пол первого этажа. На следующем этапе монтируют стены и перегородки первого этажа, начиная с наружных. Для этого сначала на поверхности пола, в местах установки стен и перегородок, монтируют нижний пояс первого этажа в виде досок, устанавливаемых на их широкие стороны — пласты. Затем на горизонтальной поверхности собирают каркасы наружных и внутренних стен.

Каркас стены представляет собой прямоугольный фрагмент по длине, как правило, равный длине стены, но не превышающий 12 м, а по высоте равный высоте этажа. По периметру каркаса монтируют пластами толстые доски, а на расстоянии 70 .90 см устанавливают дополнительные стойки, равные высоте этажа. В наружных стенах, в зонах установки окон и дверей монтируют проемообразователи для этих столярных изделий. Непосредственно над окнами или дверями устанавливают перемычку — усиленный деревянный элемент из бруса или из сплоченных досок, соединенных по ширине.

Под оконными проемообразователями устанавливают вертикальные стойки, соединяющие проемы с нижними балками каркаса.

Соединения всех элементов осуществляют на гвоздях или гвоздевых пластинах. Для придания пространственной жесткости и устойчивости фрагмент с внешней стороны обшивают листами влагостойкого гипсокартона. Гипсокартон соединяют с элементами каркаса шурупами. Собранный фрагмент каркаса устанавливают в проектное положение, поднимая его краном или вручную. Соединение с нижним поясом первого этажа осуществляют гвоздями, а для придания дополнительной пространственной жесткости и устойчивости фрагменты раскрепляют временными подкосами. Затем устанавливают каркасы внутренних стен перегородок. Их отличие от наружных заключается в отсутствии проемообразователей под окна и монтаже в проектное положение без обшивки гипсокартоном. Заканчивается возведение конструкций первого этажа монтажом балок перекрытия. К ним снизу прибивают конструкции обрешетки, являющиеся направляющими, к которым крепится потолок первого этажа. Поверх обрешетки укладывают звукоизоляцию, монтируют электротехническую и, если требуется, горизонтальную санитарно-техническую разводку.

Страница:  1  2  3  4  5  6  7  8  9  10  11  12  13  14  15
 16  17  18  19  20  21  22  23  24  25  26  27  28


Другие рефераты на тему «Строительство и архитектура»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
