Строительство земляного полотна автомобильной дороги

.

По данным таблицы П. 2. 4. ОДН 218.046.01 применяя интерполяцию находим, что, при , суглинок тяжелый пылеватый имеет следующие характеристики:

; h=57 height=21 src="images/referats/13132/image016.png">; .

2. Разработка проекта организации строительства (ПОС)

2.1 Подсчет объемов земляных работ

;; ; ; .

Так как даются рабочие отметки лишь в полосе 220 м, а длина улицы = 2000 м, то чтобы узнать приблизительный объем всех земляных работ, пропорционально увеличим рассчитанные данные

=24958,2 м3

=13650,5 м3

3. Разработка проекта производства работ (ППР)

3.1 Определение сроков проведения строительных работ

Продолжительность строительства определяется в основном директивными сроками. Однако необходимо учитывать, что директивные сроки должны быть в пределах возможных сроков строительства, определяемых климатическими условиями, технологическими условиями, количеством выходных и праздничных дней.

Директивный срок: Тд=150 дней.

Чистое время работы:

Тр=Ак-Авых-Аклимат-Арем=203-56-10-21=116 дней.

Фактическое время работы:

Тр’=Тд-Твых-Ткл-Трем=150-42-10-21=77 дней;

где Тд – директивный срок;

Твых – количество выходных дней;

Ткл – количество нерабочих дней по климатическим условиям;

Трем – время ремонта дорожных машин.

3.2 Варианты машин, расчет их производительности и сроков проведения работ для удаления растительного грунта

Операция №1: Первая необходимая операция – срез растительного грунта. Для нахождения максимального объема работ на захватке, необходимо посчитать производительность ведущей машины – бульдозера.

Исходя из директивных сроков строительства, находим минимальный сменный объем:

;

м3;

м3/см

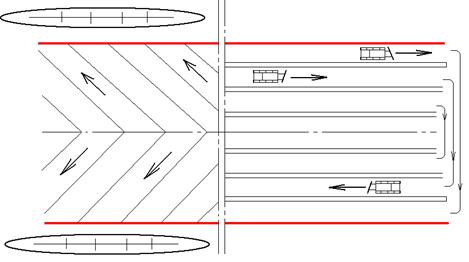

Схема работы бульдозера при B>40 м

Для расчета выбираем 3 бульдозера средних характеристик:

1) Т-4АП2, имеющий следующие технические характеристики:

· Длина отвала b,м: 2,84;

· Высота отвала h, м: 1,05;

· Рабочие скорости, км/ч: =3,0; =6,0; =7,5;

Производительность бульдозера при работе по продольно-поперечной схеме считается в два этапа: при разработке грунта и при его перемещении

Производительность бульдозера при срезке грунта:

, м3/ч, где

b – длина отвала бульдозера, м;

α – угол установки отвала в плане , град (α=500…600);

- толщина снимаемого слоя грунта, м;

- скорость зарезания грунта, км/ч;

- коэффициент потерь времени на холостой ход при разворотах и переключении передач (=0,6);

- коэффициент, учитывающий группу грунта по трудности разработки (1,0);

– коэффициент перехода от технической производительности к эксплуатационной (0,70).

– коэффициент использования внутрисменного времени (0,75);

- коэффициент разрыхления грунта =1,1 для песчаных грунтов, =1,2 для глинистых грунтов;

=338,07 м3/ч

Производительность бульдозера при перемещении грунта:

, м3/ч,

где q - объем грунта перемещаемого перед отвалом, м3:

м3

tц – время полного цикла, ч

, ч,

, ч

Расстояние считается по формуле

где - ширина полосы, с которой снимается грунт, м

c – расстояние от границы полосы, с которой снимается грунт, до места складирования грунта, м

β – угол поперечного прохода к валу грунта (β=50…800)

, ч

ч

- коэффициент, учитывающий группу грунта по трудности разработки (1,0);

– коэффициент использования внутрисменного времени (0,75);

– коэффициент перехода от технической производительности к эксплуатационной (0,60).

- коэффициент, учитывающий потери материала или грунта при перемещении (=0,85)

Страница:  1  2  3  4  5  6  7  8  9  10  11  12  13  14  15
 16  17  18


Другие рефераты на тему «Строительство и архитектура»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
