Применение систем диспетчерской централизации и диспетчерского контроля

При переводе на диспетчерское управление сокращаются затраты на обогрев помещений на постах ЭЦ промежуточных станций. Экономический эффект определяется разностью потребления тепла при круглосуточном нахождении на станции персонала дежурных (необходимо поддерживать температуру не менее +18°С) после перевода станции на диспетчерское управление согласно действующим нормам для нормального функциони

рования постовой аппаратуры СЦБ температура должна быть не менее +5°С.

Внедрение на участке кодового управления сопровождается ростом технической оснащенности и влечет увеличение эксплуатационных затрат на материалы и амортизационные отчисления. Особенность составляют программные средства, стоимость которых и включается в основные средства. Поэтому См и Са определяются от стоимости основных фондов.

При этом также, обеспечивающих ремонт и обслуживание увеличивается штат работников дистанции сигнализации и связи устройств ДЦ. Дополнительная численность персонала определяется с учетом используемой элементной базы и технических особенностей внедряемой системы. Прежде всего, в расчете учитывается обслуживающий персонал центрального поста с обеспечением сменного дежурства. Резервирование технических средств КП и применение необслуживаемых средств вычислительной техники в системах ДЦ "Тракт" ДЦ-МПК не требует дополнительного персонала на линии для выполнения работ по профилактическому обслуживанию 376 устройств. Наличие в системе ДЦ "Сетунь" переходного релейного статива для дешифрации команд ТУ требует дополнительных затрат на обслуживание и проверку реле в РТУ дистанции С .

В то же время сокращается численность персонала службы движения - ДСП (на промежуточных станциях и разъездах, передаваемых на диспетчерское управление). Причем некорректным является включение в расчет эффективности ДЦ сокращение численности стрелочников, поскольку эта составляющая относится к ЭЦ. Этот эффект следует учитывать при расчетах эффективности капитальных вложений в целом, с учетом строительства ЭЦ.

Поскольку в основном режиме дежурные на станциях отсутствуют, также сокращаются эксплуатационные расходы на содержание помещений ДСП (уборка, косметический ремонт, расходные материалы и т.п.).

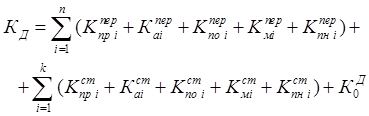

При внедрении систем диспетчерского контроля составляющие капитальных вложений на центральном посту и станциях такие же, как и при внедрении ДЦ. Дополнительно при внедрении диспетчерского контроля в состав капитальных вложений включаются аналогичные стоимости диагностирования и мониторинга К перегонных устройств СЦБ - сигнальных установок проходных светофоров автоблокировки и переездных установок. Для каждой из составляющих включают соответственно расходы на проектирование, аппаратные средства, программное обеспечение, монтаж и пусконаладочные работы, а также на обучение обслуживающего персонала:

где: п - число переездов; к - число сигнальных точек.

Изменение эксплуатационных расходов составят:

уменьшение потерь в движении вследствие сокращения задержек поездов благодаря возможности своевременного обнаружения и предотвращения отказов устройств;

сокращение потерь в движении из-за предоставления диспетчерскому персоналу информации о реальной поездной ситуации на участке;

увеличение расходов на зарплату штата работников дистанции сигнализации и связи Сш;

рост затрат на электроэнергию С амортизационные отчисления Са, материалы С.

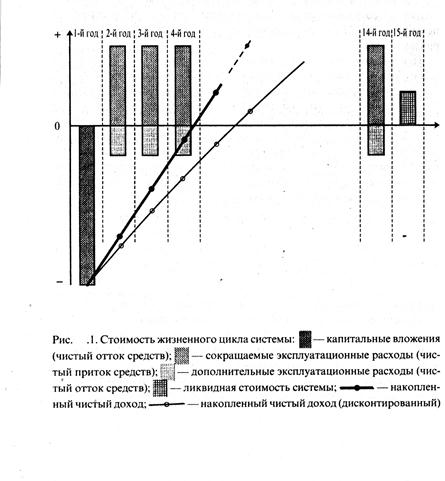

Результаты расчетов технико-экономической эффективности (на примере системы ДЦ-МПК) наглядно отражает график движения денежных средств (рис.1), при этом практические вычисления показателей окупаемости внедрения компьютерных диспетчерских систем показывают наибольшую целесообразность внедрения систем с кодовым управлением станциями участка.

2. Внедрение компьютерных диспетчерских систем

Общие положения. В соответствии с инструкцией ЦШ-604 диспетчерская система должна пройти предварительные и эксплуатационные испытания и затем быть принята в постоянную эксплуатацию.

До ввода в опытную эксплуатацию устройств диспетчерского (кодового) управления в соответствии с установленным порядком должны быть разработаны и утверждены инструкции о порядке пользования устройствами. С заполнением журнала по утвержденным программам и методикам проводятся обучение и прием экзаменов у эксплуатационного и технического персонала.

По завершении монтажных и пуско-наладочных работ для подготовки к эксплуатационным испытаниям по согласованию с ЦШ МПС создается рабочая комиссия. Состав рабочей комиссии определяется начальником отделения железной дороги. В нее входят работники хозяйств сигнализации и связи, движения и электроснабжения, а также другие работники, обеспечивающие внедрение ДЦ, в том числе представители разработчика. Председателем комиссии, как правило, должен назначаться главный инженер отделения дороги.

Рабочая комиссия определяет соответствие устройств ДЦ нормативной и проектной документации:

на центральном посту проверяются соответствие проекту автоматизированного рабочего места поездного диспетчера, обеспеченность диспетчера устройствами связи и другими, без которых невозможно нормальное функционирование устройств диспетчерской централизации; соответствие используемых в АРМе поездного диспетчера условных графических отображений и индикации требованиям ОСТ 32.111-98;

питающие устройства, для определения соответствия нормативным требованиям обеспечения поста ДЦ электроэнергией. Предварительно питающие устройства должны быть проверены, отрегулированы и опробованы под нагрузкой;

наличие двух фидеров переменного тока, переключение питания при пропадании напряжения на одном из них, индикацию на вводной панели, а также работоспособность источников бесперебойного питания с испытаниями продолжительности их работы и напряжений срабатывания;

автоматический запуск дизель-генератора, если по условиям электроснабжения по проекту предусмотрена его установка;

сопротивление изоляции монтажа.

В линейном тракте измеряются параметры каналов передачи данных, в том числе уровни сигналов и скорость передачи.

Для проверки правильности функционирования аппаратуры центрального поста и линейных (контролируемых) пунктов диспетчерской централизации рабочая комиссия делится на две группы. Одна из них должна находиться во время проверки на ПУ, другая - на проверяемом контролируемом пункте. В каждой группе должны быть специалисты хозяйств сигнализации и связи, движения и представители разработчика.

На этом этапе проверяется правильность отображения на мониторах или табло диспетчера:

положения стрелок в маршруте, потери контроля положения стрелок;
