Организация строительных работ
IV. Выбор монтажного крана

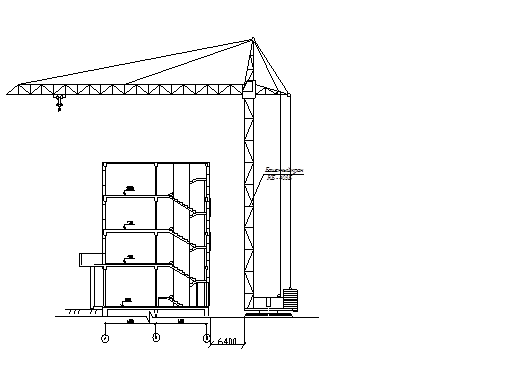

Схема для определения требуемых параметров крана
h0 – высота от уровня стоянки до места опоры самой высокой конструкции;
hз – запас по высоте;
hэ – высота элемента в монтируемом положении;
hс – высота строповки;
а – расстояние от оси вращения крана до оси вращения стрелы;
hш – расстояние от уровня стоянки крана до оси вращения стрелы;
hп – высота полиспаста;
– высота подъема крюка;
– длина стрелы.
V. Подбор башенного крана
Определяем грузоподъёмность крана:
Q=Q1 +Q2 = 5,0+0,2=5,02 т
Где, Q1 – масса самого тяжелого элемента
Q2 – вес строповочного приспособления
Определяем высоту подъёма крюка:
где, ho- высота от уровня стоянки крана до места опоры самой высокой конструкций;
hз- запас по высоте;
hэ- высота элемента;
hс- высота строповки.
Определяем длину и вылет стрелы:
где, а - расстояние от оси вращения до оси здания;
в – ширина поворотной платформы крана;
с – ширина здания.
Анализируя данные принимаем кран КБ – 402В и КБ – 403Б
VI. Определение сменной производительности крана
Таблица 4.
№ п/п |
Наименование исходных данных и формула подсчета |
Марка кранов | |
КБ-402В |
КБ-403Б | ||
1 |
Высота подъёма крюка, |
24,3 |
24,3 |
2 |
Средний угол поворота стрелы, |
120 |
120 |
3 |
Длина путей передвижения крана, S1 |
3 |
3 |
4 |
Средняя скорость подъёма и опускания груза, V1 |
22,5 |
40 |
5 |
Скорость вращения поворотной платформы крана, п |
0,6 |
0,65 |
6 |
Длина путей передвижения тележки крана или изменение вылета стрелы, S2 |
5,4 |
5,4 |
7 |
Скорость передвижения крана, V2 |
18 |
18 |
8 |
Скорость передвижения грузовой тележки или изменение вылета стрелы, V3 |
10 |
30 |
9 |
Дополнительное время на пуск и торможение механизмов крана, tдоп |
3 |
3 |
10 |
Машинное время цикла крана Тмаш=( )К |
11,23 |
9,96 |
11 |
Время ручных операций, Труч=Тстр+Туст+Трасст |
12,6 |
14,8 |
12 |
Полное время цикла, Тц=Тмаш+Труч |
23,83 |
24,78 |
13 |
Сменная эксплуатационная производительность крана,
Кв=0,86 Кг=0,92 |
79,96 |
76,9 |
VII. Определение расчетной себестоимости машино-часа
Таблица 5.
№ п/п |
Наименование исходных данных и формула подсчета |
Марка кранов | |
КБ-402В |
КБ-403Б | ||
1 |
Инвентарно-расчётная стоимость крана, М |
41,2 |
75 |
2 |
Амортизационные отчисления, А |
17,35 |
27,18 |
3 |
Нормативное число часов работы крана в году, Дм |
420 |
420 |
4 |
Стоимость монтажа и демонтажа крана, Мд |
3,69 |
6,92 |
5 |
Стоимость транспортирования крана с объекта на объект, Стр |
1,83 |
1,85 |
6 |
Число часов работы крана на данном объекте, До |
2678,36 |
2678,36 |
7 |
Затраты на техническое обслуживание и ремонт, Р |
4,92 |
7,4 |
8 |
Затраты на эксплуатацию вспомогательного оборудования и грузозахватных устройств, В |
0,57 |
0,38 |
9 |
Затраты на энергоматериалы, Э |
0,58 |
0,72 |
10 |
Затраты на смазочные материалы, С |
0,22 |
0,31 |
11 |
Заработная плата, З |
8,64 |
9,7 |
12 |
Расчётная себестоимость машины часа, Смаш.час.= |
2538,9 |
3148,6 |
