Технологии эффективного управления проектом
На данном этапе происходит определение последовательности выполнения работ, входящих в состав ИСР, результатом чего являются сетевой график. Этот график представляет информационно-динамическую модель, отражающую взаимосвязи между работами, необходимыми для достижения конечной цели проекта.
В основе сетевого планирования лежит изображение планируемого комплекса работ в виде ориентированного
графа, т.е. графической схемы, состоящей из точек -вершин графа, соединенных направленными линиями - стрелками, которые называются ребрами графа.
Возможно два подхода к построению сетевых моделей. При первом - стрелками на графике изображаются работы, а вершинами - события. Такие модели относят к типу "Работа-стрелка" и называют сетевыми графиками. При втором подходе, наоборот, стрелкам соответствуют события, а вершинам - работы. Такие модели относят к типу "Работа-вершина" и называют сетями предшествования. На Рис. 13 и 14 показаны примеры данных типов моделей.

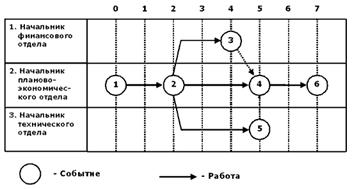

Рис. 13. Сетевая модель типа "Работа-стрелка" - Сетевой график.

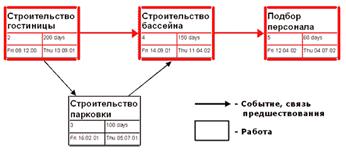

Рис. 14. Сетевая модель типа "Работа-вершина" - Сеть предшествования.
Работами являются любые действия, приводящие к достижению определенных результатов - событий. События, кроме исходного, являются результатами выполнения работ. Между двумя смежными событиями может выполняться только одна работа или последовательность работ.
Для построения сетевых моделей необходимо определить логические взаимосвязи между работами. Причиной взаимосвязей являются, как правило, технологические ограничения (начало одних работ зависит от завершения других). Комплекс взаимосвязей между работами определяет последовательность выполнения работ во времени.
Для определения последовательности необходима следующая информация: перечень работ, описание продукта, технологические, дискретные и внешние взаимосвязи, ограничения и предположения.
Построение сетевых графиков:
В сетевом графике события обозначаются кружком с указанием номера внутри события, а работа стрелкой, последовательное начертание работ и событий и означает построение сетевого графика.
Любая последовательность работ в сетевом графике, в котором конечное событие одной работы совпадает с начальным событием следующей за ней работы и т.д., называется путем.
При выполнении следующих друг за другом работ каждая последующая работа может быть начата только после получения результатов всех предшествующих работ, т.е. после наступления определенных событий.
После построения взаимосвязей для каждой работы экспертным путем определяется время ее выполнения, которое проставляется в сети над соответствующей стрелкой.
Построение сетей предшествования:
В сетях предшествования события обозначаются стрелкой, а работа блоком, форма которого может быть произвольной и зависит от используемых программных средств.
Для описания зависимостей между работами в сетях предшествования может использоваться четыре типа связей, приведенных на Рис. 15.
Рис. 15. Типы связей в сетях предшествования.
Связь "Окончание-начало" - это стандартная последовательность, при которой предшествующая работа должна завершится до начала последующей. |
|
Связь "Начало-начало" - это стандартная последовательность работ, при которой работы должны выполняться параллельно. В этом случае не требуется завершения предшествующей работы до начала последующей, для ее начала необходимо, чтобы предшествующая работа только началась. |
|
Связь "Окончание- окончание" - в этом случае окончание последующей работы - 1 контролируется окончанием работы предшественницы - 2. В данном случае работы 1 и 2 должны закончится одновременно. |
|
Связь "Начало- окончание" - этот тип связи означает, что работа 1 должна закончится до начала работы 2. Данный тип связи используется редко, но он может быть полезен, когда при планировании требуется задержать окончание работы на как можно более длительный срок, связав ее окончание с началом другой работы. |
|
В современных программных продуктах управления проектами преимущественно используются сети предшествования, так их программная реализация более проста. В качестве примера можно привести один из видов сетей предшествования - диаграмму Ганта, применяемую во многих программных средствах и изображенную на Рис. 16.
Рис. 16. Диаграмм Ганта - один из видов сетей предшествования.
Конечным шагом этого этапа является проверка в сетевой модели взаимосвязей на петли и другие логические ошибки.
Шаг 6. Разработка идеального календарного графика работ.
Сетевое планирование предоставляет менеджерам гибкий инструмент составления календарного плана и анализа его выполнения.
После разработки сетевой модели проекта наступает этап построения идеального календарного графика работ, при построении которого менеджер проекта делает по каждой работе идеальные оценки длительности их выполнения. При определении идеальных оценок длительности работ пренебрегают ограничениями ресурсов и учитывают только технологические ограничения и нормативы. Результаты определения длительности работ вводят в сетевую модель и определяют общую продолжительность проекта.
Имея сетевую модель, менеджер должен ее оптимизировать и уменьшить общую длительность проекта. Это возможно за счет:
сокращения времени выполнения отдельных работ,
организации их параллельного выполнения,
устранения временных разрывов.
Для временной оптимизации сетевой модели необходимо определить именно те работы, которые в действительности определяют его длительность, и отделить их от тех, которые не влияют на суммарное время реализации проекта. В случае сложных проектов количество работ определяющих его длительность, как правило, составляет небольшую часть (20%) и их выделение позволяет сосредоточить усилия по оптимизации в нужном направлении.
Другие рефераты на тему «Менеджмент и трудовые отношения»:
- Управление конфликтами и стрессами в организации
- Обеспечение материально-технического обеспечения предприятия
- Управление затратами на основе попроцессного метода организации строительного производства
- Изучение коммуникационных связей на Омской таможне
- Виртуальные организации как форма бизнес-организаций
