Технологии эффективного управления проектом
Для выделения работ определяющих общую длительность проекта применяется метод критического пути, согласно которому данные работы называют критическими, а их сетевую взаимосвязь - критическим путем. В процессах оптимизации и управления проектом основное внимание сосредотачивается на главном направлении, то есть на работах критического пути. Пример критического пути приведен на Рис. 17.
border=0 width=310 height=179 id="Рисунок 20" src="images/referats/7765/image016.jpg" alt="http://www.betec.ru/images/art18-22.gif">

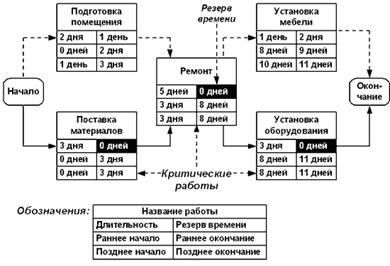

Рис. 17. Пример критического пути.
Методика определения критического пути.
Для определения критического пути производится процедура прямого и обратного прохода по сетевому графику и вычисляется выходная информация. Прямой проход начинается с начальной даты проекта и продолжается по сетевому графику, при этом для каждой работы к начальному сроку прибавляется ее продолжительность и вычисляется раннее начало и раннее окончание этой работы. Самыми ранними возможными датами для работы являются ее начало и конец, допустимые исходя из логической последовательности сетевого графика. Обратный проход использует в качестве исходной точки конечную дату расписания, вычисленную путем прямого прохода, и проводится обратный расчет для определения поздних дат начала и окончания работ. Поздними датами работы являются ее самые поздние допустимые начало и конец, не влекущие задержки выполнения всего проекта. Кроме того, на основании рассчитанных ранних и поздних дат начала работ определяются величины временных резервов для каждой работы.
Критический путь - это наиболее протяженная по времени цепочка работ, ведущая от исходного к завершающему событию. Изменение продолжительности любой работы, лежащей на критическом пути, соответственным образом меняет (сокращает или удлиняет) срок наступления завершающего события, т.е. дату завершения проекта, поскольку работы, лежащие на критическом пути не имеют резерва времени.
Все работы, которые лежат вне критического пути, имеют резерв времени на которое может быть отсрочено наступление завершения данной работы без нарушения сроков проекта в целом. Резерв времени работы определяется как разность между поздним и ранним сроками завершения работы.
Ранний из возможных сроков наступления окончания работы - это срок, необходимый для выполнения всех работ, предшествующих данной. Поздний из допустимых сроков - это такой промежуток времени, на который может быть отсрочено наступление окончания данной работы без нарушения сроков проекта в целом.
Все работы лежащие вне некритического пути обладают резервами времени в рамках которых их можно сдвигать, не приводя к изменению времени выполнения всего проекта. Пример расчета графика по методу критического пути дан на Рис. 18.
Рис. 18. Пример расчета графика по методу критического пути.
Шаг 7. Планирование ресурсов. Разработка реального календарного графика работ.
Работы проекта для своего выполнения требуют разнообразных ресурсов. На данном шаге определяется перечень и количество ресурсов, требуемых для выполнения работ проекта.

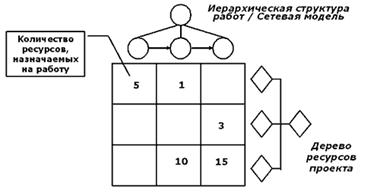

После определения перечня ресурсов строят матрицу распределения ресурсов по работам проекта, изображенную на Рис. 19.
Рис. 19. Матрица распределения ресурсов по работам проекта.
При планировании вводят два основных типа ресурсов: возобновляемые и невозобновляемые.
К типу возобновляемых относят ресурсы, которые в ходе работы сохраняют свою натурально-вещественную форму и по мере высвобождения могут использоваться в других работах. Если возобновляемые ресурсы простаивают, то их недоиспользованная способность к функционированию в данный отрезок времени не компенсируется в будущем. Примерами ресурсов данного типа являются люди, машины, механизмы, станки и т.п.
К типу невозобновляемых относят ресурсы, которые не могут повторно использоваться. Но в случае если они не были использованные в данный отрезок времени, то их недоиспользованная способность к функционированию компенсируется их использованием в будущем. Примерами ресурсов данного типа являются топливо, финансовые ресурсы и т.п.
После построения матрицы распределения ресурсов по работам строится профиль доступности ресурсов, который показан на Рис. 20. При помощи профиля доступности ресурсов, показывают наличие ресурсов в каждый момент времени реализации проекта.
Рис. 20. Профиль доступности ресурсов.

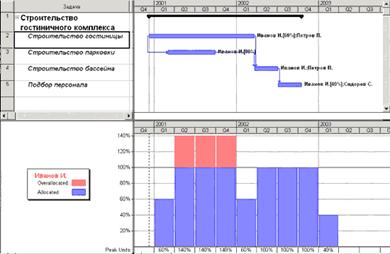

После построения профиля доступности строят ресурсные гистограммы, показывающие перегрузку / недогрузку ресурсов - Рис. 21.
Рис. 21. Ресурсная гистограмма.
Таким образом, разработанный профиль доступности ресурсов задает ограничения, которые приводят к дальнейшей оптимизации идеального календарного план-графика проекта. Процедуру дальнейшей оптимизации называют выравниванием ресурсов и при ее реализации используют следующие варианты:
разнесение параллельных задач (приводит к увеличению времени проекта);
увеличение длительности задач (приводит к увеличению времени проекта);
разрыв задач (приводит к увеличению времени проекта);
назначение дополнительных ресурсов и / или изменение их профиля (приводит к увеличению стоимости проекта);
смешанный подход (приводит к увеличению времени и стоимости проекта).
Во всех вариантах выравнивания происходит либо увеличение времени, либо увеличение стоимости проекта. В общем случае существует соотношение неопределенностей между основными показателями проекта: временем, стоимостью и качеством. При улучшении одного параметра, всегда ухудшаются два других. Основной задачей менеджера при оптимизации плана проекта является поиск оптимального баланса между тремя показателями.
После оптимизации идеального календарного план-графика проекта с учетом ограничений на ресурсы разрабатывается реальный план проекта.
Шаг 8. Оценка затрат. Разработка бюджета проекта.
На данном этапе на основе разработанного реального календарного план-графика и разработанной матрицы распределения ресурсов рассчитывается стоимость проекта и анализируется его обеспеченность финансовыми средствами. При этом должны быть найдены источники, позволяющие обеспечить финансирование всего комплекса работ, необходимого для достижения заданных целей. В результате должны быть спланированы и рассчитаны по времени и объему денежные потоки в соответствии с планируемым объемом работ.
Результатом данного этапа является разработанный бюджет проекта и соответствующая стоимостная гистограмма - Рис. 22.
