Технологии эффективного управления проектом
Шаг 2. Декомпозиция целей. Построение иерархической структуры работ (ИСР).
После формулирования целей проекта строится иерархическая структура работ (ИСР) - которая представляет последовательное многоуровневое расщепление цели на работы, которые необходимо выполнить для того, что бы достичь цель.
Часто при планировании проектов используется термин задача, под которым обозначаются работы

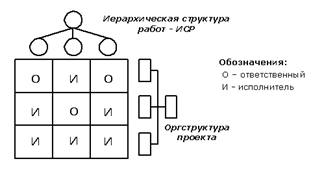

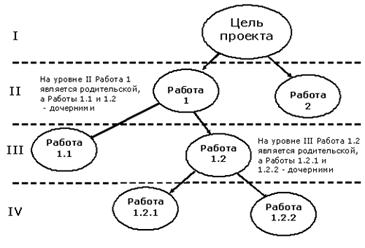

верхнего уровня. В реальности понятия задача и работы относительны и каждую работу при ее детализации можно назвать задачей. На Рис. 6 представлен пример ИСР.
Рис. 6. Пример иерархической структуры работ.
При построении ИСР необходимо соблюдать следующие принципы:
1. Работы нижнего уровня являются способом достижения работ верхнего уровня.
2. У каждой родительской работы может иметься несколько дочерних работ, достижение которых автоматически обеспечивает достижение родительской работы.
3. У каждой дочерней работы может быть только одна родительская работа.
4. Декомпозиция родительской работы на дочерние производится по одному критерию, в качестве которого могут выступать: компоненты результатов и продуктов проекта, этапы жизненного цикла проекта, ресурсы и функциональные виды деятельности, а также элементы организационной структуры.
5. На одном уровне дочерние работы, декомпозирующие родительскую должны быть равнозначны. В качестве критерия равнозначности могут выступать: объем и время выполнения работ, пр.
6. При построении иерархической структуры работ на различных уровнях можно и следует применять различные критерии декомпозиции.
7. Последовательность критериев декомпозиции работ следует выбирать таким образом, чтобы как можно большая часть зависимостей и взаимодействий между работами оказалась на самых нижних уровнях ИСР. На верхних уровнях работы должны быть автономны.
8. Декомпозиция работ прекращается тогда, когда работы нижнего уровня удовлетворяют следующим условиям:
работы ясны и понятны менеджеру и участникам проекта (являются элементарными),
понятен конечный результат работы и способы его достижения,
временные характеристики и ответственность за выполнение работ могут быть однозначно определены.
Шаг 3. Построение структурной схемы организации проекта (ССО).
Следующим шагом является формирование команды проекта и закрепление ответственности за работы входящие в состав ИСР. При формировании команды помимо менеджера, в проект вводят роли администратора и участников. В больших и сложных проектах роль администратора может выполнять один и более человек, при этом целесообразно введение и других ролей.
После формирования команды строят схему организационной структуры, изображенную на Рис. 9, на которой показывают подчиненность участников. В большинстве случаев выбирается плоская оргструктура проекта в которой все участники, включая администратора, подчиняются менеджеру. В больших и сложных проектах, когда в состав рабочей группы входит количество участников большее, чем стандартная норма управляемости - 7, в оргструктуру проекта вводят промежуточные уровни. Сотрудники, занимающие промежуточные уровни становятся менеджерами своих подпроектов.
Рис. 9. Оргструктура проекта.
При распределении ответственности за работы проекта используют сложную матрицу распределения ответственности, которая приведена на Рис. 10. В данной матрице символом О обозначают ответственного за работу, а символом И - исполнителя работы. При построении сложной матрицы распределения ответственности необходимо соблюдать основное правило - за каждую работу должен быть назначен один ответственный.
Рис. 10. Сложная матрица ответственности.
В больших и сложных проектах целесообразным является создание формализованной системы отчетности, в рамках которой проектируют формы отчетов на основе которых менеджер проекта и ответственные за те или иные работы будут контролировать ход исполнения работ. Чтобы система отчетности работала необходимо распределить ответственность участников проекта за создание, консолидацию, анализ и архивацию отчетов.

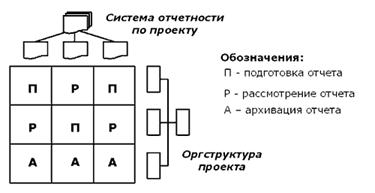

При распределении ответственности в системе отчетности используют матрицу отчетности, которая приведена на Рис. 11. В данной матрице символом П обозначают ответственного за подготовку отчета, символом Р - ответственного за рассмотрение отчета и принятие решений, символом А - ответственного за архивацию отчета. При построении матрицы отчетности необходимо соблюдать основное правило - по каждому отчету должны быть назначены ответственные за его подготовку, рассмотрение и архивацию.
Рис. 11. Матрица отчетности.
Сформированная оргструктура проекта и распределение ответственности за работы и систему отчетности образуют структурную схему организации проекта (ССО).
Шаг 4. Разработка стратегии реализации проекта. Построение плана по вехам.
После построения иерархической структуры работ и структурной схемы организации проекта появляется возможность проставить и согласовать с заказчиком основные этапы проекта (вехи). Именно по этим этапам заказчик будет контролировать ход исполнения проекта.
Веха - событие или дата в ходе осуществления проекта. Веха используется для отображения состояния завершенности тех или иных работ. В контексте проекта менеджеры используют вехи для того, чтобы обозначить важные промежуточные результаты, которые должны быть достигнуты в процессе реализации проекта. Последовательность вех, определенных менеджером, часто называется планом по вехам. Даты достижения соответствующих вех образуют календарный план по вехам.

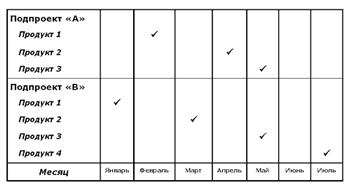

Таким образом, на этом этапе определяются основные реперные точки, т.е . те результаты и сроки, которые жестко контролируются руководством и которые менеджер проекта менять не имеет права без согласования с заказчиком. Пример построения плана по вехам дан на Рис. 12.
Рис. 12. План проекта по вехам.
Шаг 5. Разработка тактики реализации проекта. Построение сетевых моделей.
Проект состоит из многих стадий и этапов, выполняемых различными исполнителями. Этот сложный процесс должен быть четко скоординирован и увязан во времени. К системам планирования и управления предъявляются следующие требования: способность оценить текущее состояние, предсказать дальнейший ход работ, помочь выбрать правильное направление для воздействия на текущие проблемы с тем, чтобы весь комплекс работ был выполнен в установленные сроки согласно бюджету.
