Технологический процесс работы участковой станции

- маневры по отцепке и прицепке отдельных вагонов или их групп (при работе со сборными поездами, переломом веса);

- маневры по подаче и уборке вагонов к грузовым фронтам;

- прочие (перестановка составов, осаживание в сортировочном парке, подача неисправных вагонов на ремонтные пути)

Способы производства маневров:

- расформирование;

- осаживание;

- непрерывная сортировка

на горках, наклонных вытяжках.

Основную часть маневровой работы выполняют специализированные маневровые локомотивы, обеспечивающие подачу, уборку и перестановку вагонов на грузовых фронтах, расформирование составов и формирование новых поездов, подачу и уборку вагонов при ремонте и другие.

Непосредственно маневровую работу выполняют составительская бригада и бригада маневрового локомотива. В составительской бригаде два человека: составитель поездов и его помощник. В бригаду маневрового локомотива входят машинист и его помощник. За правильное выполнение маневров отвечает составитель поездов. Маневровые передвижения бригада локомотива осуществляет по его указаниям.

В соответствии с ПТЭ, маневры выполняют по распоряжению одного работника, непосредственно распоряжающегося действием лиц, участвующих в маневрах: ДСП, ДНЦ, ДСПП, ДСПГ.

Распределение обязанностей между работниками, участвующими в маневрах устанавливается в ТРА станции.

На станции «Н» - два маневровых района. В каждом районе работает один маневровый локомотив.

Маневровыйлокомотив Л1 производит расформирование и формирование поездов, переставляет сформированные поезда из парка СП в парк ПО-2.

Маневровый локомотив Л2 производит подачу вагонов, прибывших под погрузку и выгрузку, на грузовой район и выводит их после окончания грузовых операций в СП.

2. ОПЕРАТИВНОЕ РУКОВОДСТВО И ПЛАНИРОВАНИЕ РАБОТЫ СТАНЦИИ

Чтобы обеспечить выполнение заявок на перевозку грузов, кроме графика движения и плана формирования поездов, каждой станции устанавливают технические нормативы погрузки, выгрузки, простоя транзитных и местных вагонов, рабочего парка, приема, отправления поездов. Однако для сокращения простоя вагонов, бесперебойной, ритмичной и слаженной работы ее необходимо планировать каждые сутки.

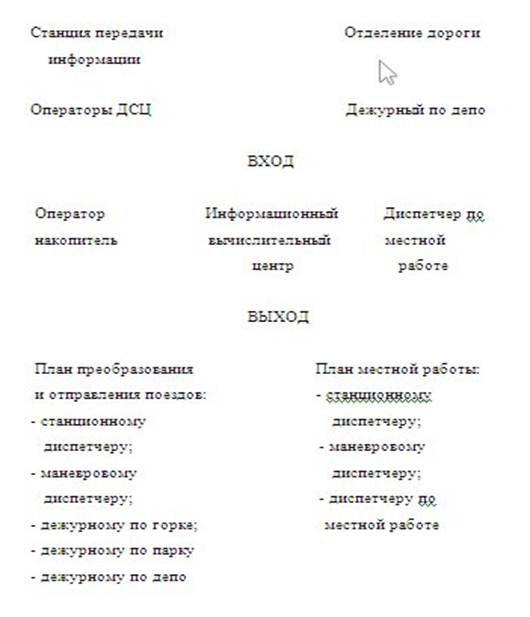

Оперативное планирование предназначено для того, чтобы с учетом конкретных условий работы каждые сутки, смену наиболее рационально использовать технические средства и штат станции для выполнения и перевыполнения плана перевозок, строгого соблюдения графика движения, плана формирования поездов и сокращения простоя вагонов и локомотивов. Чем меньше период планирования, тем точнее в плане можно отразить реальные условия работы. Планирование ведется на сутки, смену или по 4-6 часовым периодам в течение смены. Основой оперативного текущего планирования является информация о подходе поездов, вагонов и локомотивов, предполагаемое наличие вагонов на станции. Схема оперативного планирования работы станции приведена на рисунке 2.1.

Задачи оперативного руководства работой станции – выполнение заявок на перевозку грузов, наилучшее использование подвижного состава и технических средств станции при полном обеспечении безопасности движения и личной безопасности работников. Руководят оперативной работой, контролируют выполнение суточных, сменных планов и заданий, организуют обработку поездов и вагонов по технологическому процессу начальник станции и должностные лица. Схема оперативного руководства участковой станции приведена на рисунке 2.2.

Рисунок 2.2 - Схема оперативного руководства участковой станции

3. ТЕХНОЛОГИЧЕСКИЕ ГРАФИКИ ОБРАБОТКИ ПОЕЗДОВ

Технологический график обработки пассажирских поездов

Порядок выполнения операций по обработке пассажирских поездов приведен в таблице 3.1.

Технологический график обработки транзитного поезда без переработки

Порядок выполнения операций по обработке транзитных поездов без переработки приведен в таблице 3.2.

Технологический график обработки транзитного поезда с переработкой

Порядок выполнения операций по обработке поездов, поступающих в разборку, приведен в таблице 3.3.

Технологический график обработки поездов своего формирования в парке отправления

Порядок выполнения операций по обработке поездов своего формированияв парке отправления приведен в таблице 3.4.

4. ОРГАНИЗАЦИЯ МАНЕВРОВОЙ РАБОТЫ

Маневрами называются передвижения маневрового состава или локомотива по путям и стрелочным переводам при выполнении станционных операций. Маневровая работа – важнейший элемент перевозочного процесса.

К маневровым средствам на станции «Н» относятся: вытяжные пути, локомотивы, средства СЦБ и связи, сигналы, тормозные устройства и приспособления.

Основное средство передачи указаний при маневровой работе – радиосвязь.

Маневровую работу выполняет составительская бригада (составитель поездов и его помощник) вместе с локомотивной бригадой, в которую входят машинист локомотива и его помощник. Составительская и локомотивная бригада объединяются в маневровую бригаду. Руководитель маневров бригады – составитель поездов. Он отвечает за точное и своевременное выполнение заданий. Перед началом маневров руководитель знакомит бригаду с планом предстоящей работы и расставляет людей по местам. Руководя передвижениями маневрового локомотива, составитель обеспечи-вает согласованность действий бригады, следит за подготовкой стрелок к передвижениям маневрового состава, своевременной и правильной подачей сигналов машинистом локомотива, сигналистами и дежурными стрелочного поста. Находится он всегда в таком месте, откуда хорошо виден маневровый состав, а машинисту и его помощнику – подаваемые сигналы.

Основная обязанность локомотивной бригады заключается в своевременном и точном выполнении указаний составителя, передаваемых по радиосвязи, устройствам громкоговорящего оповещения, ручными и звуковыми сигналами. Чтобы обеспечить безопасность маневров и сохранность подвижного состава, локомотивная бригада следит за людьми, находящимися на путях, положением стрелок и расположением вагонов на станционных и подъездных путях.

На станции «Н» маневры выполняются изолированными толчками. Этот

способ заключается в том, что от маневрового состава, подаваемого за разделительную стрелку вытяжного пути, до начала толчка отцепляют первую группу вагонов. Когда локомотив, начиная толчок, быстро разгоняет состав и затем тормозит его до полной остановки, отцепленная группа вагонов по инерции продолжает движение. Останавливается отцеп под воздействием собственных сил сопротивления или при помощи тормозных башмаков. Для последующих толчков маневровый состав каждый раз вытягивают за разделительную стрелку. Так, отдельными толчками с обратным вытягиванием рассортировывается весь маневровый состав.

Местная работа на станции «Н» выполняется на грузовом районе.

Погрузка на станции составляет 40 вагонов, в том числе на станцию «М» - 20 вагонов, на станцию «О» - 20 вагонов.

Выгрузка на станции составляет 55 вагонов.

Страница:  1  2  3  4  5  6  7  8  9


Другие рефераты на тему «Транспорт»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
