Производственная система OPТ (логистика на транспорте)

Все перечисленное - признаки того, что система вышла из-под контроля. Но вместо того чтобы наскоро "тушить пожар", необходимо внести некоторые изменения в процессы и системы, иначе такая спешка гарантирована постоянно. На некоторое время ритм может замедлиться, однако рано или поздно еще один потребитель предъявит претензии - и предприятие снова начнет работать в режиме пожарной коман

ды. Следовательно, внести изменения необходимо. Но нельзя действовать наугад, важно знать, что конкретно требует изменений. Прежде чем предпринимать что-либо, следует выяснить, что именно необходимо заменить. Наконец, нужно определить, каким образом внести изменения. Часто это самое трудное. Вы знаете, что необходимо предпринять, но как это сделать

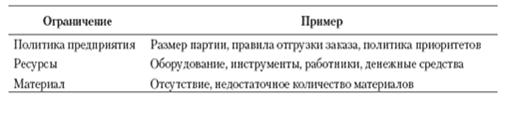

Лучше всего начать с поиска операции, перед которой скапливаются запасы. Скопление запасов - хороший индикатор узкого места, однако в данном факте следует удостовериться. Ограничения в основном бывают трех видов: в политике предприятия, в ресурсах и в материалах. Наиболее распространенными можно назвать ограничения в политике предприятия. Казалось бы, их легче и дешевле всего преодолевать, однако это не всегда так. Ограничения в устоявшейся практике включают в себя размеры партий, правила отгрузки и т.п. Например, продукция производится определенными партиями. Знаете ли вы, почему размеры партий именно такие? Наверное, нет. Скорее всего, ответом будет фраза "Потому что мы делаем так" или "Мы всегда делали так". Почему приоритет был отдан именно таким размерам? Почему изделия производятся именно в таком порядке? Часто трудно найти ответы на данные вопросы, а такие ограничения в устоявшейся практике могут влиять на производительность всей системы. Необходимо выяснить, в чем причина ограничения.

Ограничения в ресурсах возникают не так часто, как может показаться. Проблемы обычно связаны с порядком снабжения системы работой, а не с каким-то определенным звеном внутри самой системы. Ресурсы - это оборудование, инструменты, персонал и все, что необходимо для производства вашей продукции. Ограничения в ресурсах можно легко преодолеть, по крайней мере теоретически. Ограничением внутри ограничения может стать лишь решение привлечь большее количество ресурсов, а также выявить и оценить потребности в дополнительных ресурсах.

Ограничения в материалах широко не распространены, однако встречаются. Удостоверьтесь в том, что ограничение действительно связано с материалом, а не с устоявшейся практикой. Материалов нет в наличии, или их недостаточно, или вы просто не предвидели необходимости в них, не запланировали и не заказали вовремя? В этом и состоит различие между ограничением в материалах и ограничением в устоявшейся практике: действительно ли отсутствуют материалы или это ошибка планирования.

http://www.cfin.ru/management/manufact/drum-buffer-rope&thinking-07.gif

Шаг 2: решить, как использовать ограничения системы.

Сейчас вам нужно решить, что предпринять, чтобы преодолеть ограничения. Это в некотором роде стадия переработки схемы процесса. Следует определить, какими будут ваши усовершенствования. Второй шаг предназначен именно для ситуаций, когда требуется разработать новые процедуры или правила. Необходимость привлечения новых ресурсов или модификации существующих тоже выясняется именно на данной стадии. На протяжении этого этапа нужно постоянно помнить об основной цели и понятии пропускной способности.

Способ преодоления ограничения частично определяется видом самого ограничения. Каким бы оно ни было, усовершенствование или новая версия процесса будут похожи на него. Поскольку вероятнее всего, что ограничение связано с устоявшейся практикой, решение проблемы представляет собой изменение какого-либо процесса или внедрение нового. В первую очередь следует проанализировать существующий процесс, составить блок-схему операций. Сложно что-то изменить, если вы смутно представляете себе ситуацию в данный момент. Очень многие полагают, что хорошо знают текущие процессы, однако, пока схема не изображена на бумаге, состояние процесса неизвестно.

Когда текущее состояние дел отражено наглядно, можно начинать искать пути усовершенствования процесса. Это именно та область, где могут пригодиться многие другие знакомые вам инструменты. Возможно, ограничение выглядит как ограничение в ресурсах, потому что вы не в состоянии обрабатывать достаточно материалов, чтобы выполнять заказы потребителей и соответствовать их производственным циклам. Однако может быть, что ограничение связано с устоявшейся практикой, системой работы по традиционной производственной схеме. Вместо того чтобы продолжать работать в таком режиме и пытаться решить проблему за счет дополнительной рабочей смены или дополнительных единиц оборудования, попробуйте перейти к ячеечному производству и использовать методологию бережливого производства.

Возможно, проблема связана с определением приоритетов в исполнении заявок или с планированием, поскольку информационные системы не соответствуют вашим потребностям. Ограничением в этом случае может стать отсутствие информации или плохая ее обработка. Данное ограничение можно преодолеть с помощью усовершенствованной информационной системы - внедрив систему планирования ресурсов предприятия (ERP). Для выявления ограничений системы и разработки улучшенных процессов можно использовать метод "Шесть сигм". Если ограничение возникает по причине отсутствия запасов или их плохого контроля, то его можно преодолеть с помощью системы циклического учета.

Шаг 3: привести все остальные элементы системы в соответствие с предыдущими шагами.

Поскольку ограничение определяет эффективность работы всей системы, необходимо сосредоточить на нем усилия. Не нужно беспокоиться об усовершенствовании других частей системы, поскольку оно не повлияет на ее эффективность в целом. Но вы должны гарантировать, что все оставшиеся части работают синхронно с ограничивающим ресурсом, так чтобы он никогда не находился в простое.

Подчинение означает, что все остальные части системы снабжают ограничение, то есть ресурсы, которые не ограничивают производительность, снабжают ограничивающий ресурс. Вы должны управлять этими средствами так, чтобы ограничивающий ресурс был достаточно загружен. Не стоит обеспечивать слишком большой объем работы, однако нельзя допускать и простоев ограничивающего ресурса. Поставка материалов в систему, производственный график и очередность обработки заказов в остальных ее частях должны быть синхронизированы с ограничением или подчинены ему. Все усилия сосредоточиваются на достижении максимальной эффективности и производительности ограничивающего ресурса. Это и есть подчинение.

Шаг 4: устранить ограничения системы.

Устранить ограничение системы означает превратить ограничивающий ресурс в неограничивающий. После того как вы сделали все что могли для достижения максимальной пропускной способности системы - сосредоточили усилия на усовершенствовании ограничения, - можно вкладывать средства в повышение мощности ограничения. Вернемся к нашему примеру. Если процесс сборки был ограничивающим ресурсом и сделано все что нужно для повышения его производительности, то, возможно, придется добавить еще установку или участок сборки, чтобы увеличить производительность системы.
