Производственная система OPТ (логистика на транспорте)
Теперь рассмотрим буфер. Это буферные запасы, то есть количество запасов, которое вы содержите перед барабаном. Если барабан, или ограничивающий ресурс, по какой-то причине простаивает, производительность всей системы снижается. Предназначение буфера - способствовать обеспечению участка-барабана материалами для работы, не допускать простоя. В нашем примере буфер будет создан перед участком сбор
ки. Не следует накапливать слишком большие объемы запасов, поскольку это приводит к другим проблемам, но и не стоит допускать их нулевого уровня. Количество запасов нужно поддерживать на необходимом уровне путем производства большего или меньшего количества на предыдущих стадиях. Если мы захотим увеличить объем буфера, то увеличим скорость обработки или количество, которое обрабатывается в системе, пока не достигнем необходимого уровня. Если нужно уменьшить буфер - замедлим скорость производства или уменьшим количество обрабатываемых изделий.
И наконец, у есть веревка. Веревка связывает барабан, то есть операцию, задающую темп, с подачей материалов в производство. Веревка - это сигнал, с помощью которого ограничивают поток материалов в систему. При планировании поступления материалов в систему следует контролировать состояние ограничивающего ресурса (барабана) и буфера (буферов). Возможно, это нелегко принять, но могут быть такие периоды, когда в систему вообще не допускаются материалы или изделия для обработки. Некоторые станки или участки предприятия будут простаивать.
Итак, производительность всей системы равна производительности ограничивающего ресурса. Повышение производительности, качества работы, эффективности в любой другой части процесса - пустая трата времени и денег. Простои оборудования и незанятость персонала иногда необходимы. Это не значит, что люди могут сидеть и ничего не делать. Пока основная производственная работа на участке приостановлена, всегда найдется множество полезных дел. Работники могут заниматься техобслуживанием оборудования или уборкой помещений, проходить обучение или тренинг, помогать на других участках. Без сомнения, можно предложить множество идей, чтобы с пользой занять работников.

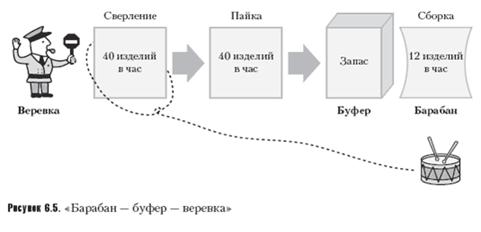

При сложных организационных системах бывает сложно выявить ограничивающий ресурс. Тем не менее, наверное, есть догадки, где находится узкое место процесса. Если вы не уверены в правильности выводов, то первое, на что следует обратить внимание, - это область, где скапливаются запасы материалов. Рисунок 7:
Обычный (неограничивающий) ресурс может снабжать материалами ограничивающий. Однако очевидно, что перегружать такой обычный ресурс не стоит, чтобы не поставить под угрозу снабжение ограничивающего. Рассмотрим это ниже.
Буферы.
Под буфером мы подразумеваем буферные запасы, поскольку создаем их перед ограничивающими ресурсами, чтобы предотвратить простои в узких местах из-за отсутствия работы. Вы работаете с ассортиментом продукции и должны иметь стандартные методы анализа и управления мощностью или буфером, которые помогут измерять мощность или размер буфера и управлять ими. Очень часто в качестве стандарта выступает время.
Продемонстрируем это на примере обработки XL 10. Данная модель для одного изделия требует по три минуты на сверление и пайку и пять минут на сборку. Другой вид продукции, скажем RG 7, потребует для одного изделия четыре минуты на сверление, пять минут на пайку и восемь - на сборку. Если мы будем оперировать штуками, то буфер в количестве 100 изделий на самом деле означает различные размеры буферов для этих двух наименований; 100 штук XL 10 трансформируется в 8,3 часа работы сборочного участка, а 100 штук RG 7 - в 13,3 часа. Если буфер служит для защиты ограничивающего ресурса от простоя ввиду отсутствия работы, то важно знать именно объем работы в буфере, а не просто количество изделий. Вот почему буфер времени так удобен в использовании.
Еще один важный вопрос: какого объема должны быть буфера? Чтобы дать ответ, рассмотрим еще раз, для чего они необходимы. Это защита для узкого места. Мы не хотим, чтобы ограничивающий ресурс оставался без работы, поскольку именно он определяет производительность всей системы. Каким образом создается буфер? Ресурсы, которые снабжают ограничивающий ресурс, наполняют и буфер. Ограничивающий ресурс должен обрабатывать изделия с постоянной скоростью (в идеале, конечно), поскольку мы концентрируем усилия на обеспечении его постоянной работой (за исключением простоев по необходимости). Колебания производительности снабжающей операции влияют на размер буфера. Размер буфера должен быть таким, чтобы колебания снабженческих операций не сказывались на работе ограничивающего ресурса. Как только определен размер буфера и создан данный буфер, следует наблюдать за ним и осуществлять управление. Нужно сравнивать фактический размер буфера с запланированным, предложенным вами. Фактический размер буфера будет колебаться, поскольку колеблется производительность снабжающих буфер операций. Производительность этих операций меняется по двум причинам: из-за неконтролируемых перебоев в работе (нормальные отклонения) и в результате планирования производственного графика и действий, обеспечивающих соответствие размера буфера планам (запланированные отклонения). Управление буфером сводится к наблюдению за его состоянием и контролю. Желательно следить за размером буферов одновременно как за мерой эффективности работы и как за контрольным механизмом. Если размер буфера не меняется, значит, вы его не расходуете и он ни от чего вас не защищает. Он просто занимает место, требует наблюдения, однако на самом деле не так уж и нужен. В действительности это не совсем верно - буфер и в данном случае кое-что делает, однако не то, что требуется. Одним словом, следите за размером ваших буферов, управляйте ими и изменяйте их, когда это целесообразно.
Решение проблемы функционирования производственной системы с точки зрения OPT решается в несколько шагов.
Шаг 1: выявить ограничения системы.
Данный шаг кажется достаточно ясным, однако не все так просто. Производственные процессы редко бывают несложными, а проблемы не всегда понятны. Обычно проблемы начинаются с претензий потребителей (например, заказ не был отгружен в срок или укомплектован не полностью, потребитель получил бракованные изделия, обещанные сроки не удовлетворяют требованиям клиентов, производственный цикл слишком длинный и т.п.). Вместо реальных попыток решить основную проблему внимание часто акцентируют только на вопросах сроков отгрузки. Производственные графики, если они есть, теряют смысл. Очередность выполнения заказов перераспределяется в цехах таким образом, чтобы удовлетворить тех, кто громче всех требует своего. Работа над частично готовыми заказами приостанавливается и откладывается в пользу новых горящих заявок, чтобы выполнить их на участке прямо сейчас.
Другие рефераты на тему «Транспорт»:
Поиск рефератов
Последние рефераты раздела
- Проект пассажирского вагонного депо с разработкой контрольного пункта автосцепки
- Проектирование автомобильных дорог
- Проектирование автотранспортного предприятия МАЗ
- Производственно-техническая база предприятий автомобильного транспорта
- Расчет подъемного механизма самосвала
- Системы автоблокировки
- Совершенствование организации движения и снижение аварийности общественного транспорта в городе Витебск
