Расчеты объема выпускаемой продукции производственным предприятием

Предельная норма технологического замещения оборудования рабочей силой в точке рыночного равновесия равна отношению цен этих ресурсов, т.е.

.

Предельная эффективность финансовых ресурсов

= = (

4*0.7∙350-0.3∙500.7)/30 ≈ 0.816,

что означает следующее: при увеличении затрат на 1 ден. ед. объем выпускаемой продукции возрастет на 0.816 ед.

Итак, получены следующие результаты.

1. Фирма должна взять в аренду K* = 490 тыс. ст.-час. оборудования и нанять по контракту L* = 70 тыс. чел.-час. рабочей силы. В этом случае при имеющемся бюджетном ограничении будет выпущено максимальное количество продукции Y* = 1093,3 ед.

2. Предельная норма технологического замещения оборудования рабочей силой MRTSKL = 0,333.

3. Предельная эффективность финансовых ресурсов равна 0.816.

4.

Задача 4

Фирма может влиять дополнительным финансированием на скорость строительства своего торгового павильона. Очередность выполнения работ, их нормальная и ускоренная продолжительность выполнения, а также стоимость строительно-монтажных работ при нормальном и ускоренном режиме выполнения приведены в следующей таблице:

Имя работы

А

В

С

D

E

F

G

H

Q

V

Опирается на работу

E

G,Q



C,F,H

V

E



G,Q

V



Нормальный срок

16

24

32

8

16

8

19

16

14

8

Ускоренный срок

10

15

20

5

10

5

10

10

5

5

Норм.стоим.(млн.руб.)

33

84

78

31

35

19

71

74

38,5

40

Плата за ускор.(млн.руб.)

19,8

50,4

46,8

18,6

21

11,4

63,9

44,4

69,3

24

Требуется:

1.С учетом технологической последовательности работ построить сетевой график выполнения этих работ.

2.Рассчитать временные характеристики сетевого графика при нормальном режиме выполнения работ. Найти критический путь и его продолжительность, указать все возможные критические пути, определить стоимость всего комплекса работ.

3.Указать стратегию минимального удорожания комплекса работ при сокращении сроков строительства на 2 дн. С какую итоговую сумму обойдется фирме ускоренная стройка павильона.

Решение.

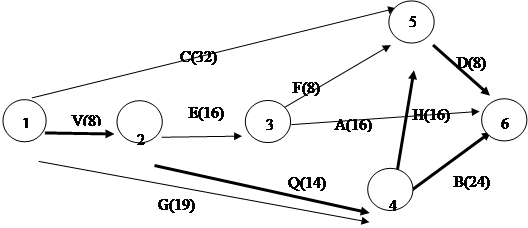

Упорядоченный сетевой график строительства торговой павильона изображен на рис., где рядом с буквой, обозначающей работу, в скобках проставлено число, равное нормальному сроку ее выполнения.

Обозначим

Ткр – критическое время, т.е. наименьшее время выполнения всего комплекса работ.

Трi – раннее время наступления i-й события, т.е. момент времени, раньше которого событие i не может наступить.

Рассчитаем Трi для всех событий сетевого графика, т.е. для i= 1,2,…,7. Время наступления 1-го события сетевого графика будем считать равным нулю, т.е. Тр1 = 0. Далее последовательно находим Тр2,…, Тр6

дн

дн;

дн;

дн;

дн;

Стоимость S = 33+84+78+31+35+19+71+74+38,5+40=503,8

Критический срок Ткр = 46 дней.

Критический пути (V,Q,В), (V,Q,H,D).

Сокращение сроков строительства торгового павильона

Имя работы

А

В

С

D

E

F

G

H

Q

V

Нормальный срок

16

24

32

8

16

8

19

16

14

8

Ускоренный срок

10

15

20

5

10

5

10

10

5

5

Норм. стоим.(млн.руб.)

33

84

78

31

35

19

71

74

38,5

40

Плата за ускор.(млн.руб.)

19,8

50,4

46,8

18,6

21

11,4

63,9

44,4

69,3

24

Максим. сокращение времени выполнения (дн.)

6

9

12

3

6

3

9

6

9

3

Удельная цена

3,3

5,6

3,9

6,2

3,5

3,8

7,1

7,4

7,7

8

Страница:  1  2  3  4  5  6  7  8  9


Другие рефераты на тему «Бухгалтерский учет и аудит»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
