Совершенствование планирования перевозок железнодорожным транспортом
Второй шаг. На основе предварительного плана ПЛСП за счет рационализации в нем параметров планирования подвода локомотивов на техническое обслуживание ТО-2 и экипировку составляется наилучший промежуточный план. Для этого формируются так называемые области улучшения плана (ОУП). ОУП — это такой промежуток времени, в границах которого при изменении очередности ПЛСП не изменяются по рассматриваем
ой станции суммарные простои этих локомотивов. По каждой ОУП формируются возможные варианты работы локомотивов и дается их экономическая оценка, на основе которой выбирается наилучший промежуточный план ПЛСП.
Третий шаг. Осуществляется формирование окончательного плана ПЛСП на период моделирования за счет рационализации в наилучшем промежуточном плане ПЛСП параметров планирования подвода локомотивов на текущий ремонт и техническое обслуживание ТО-3 и ТО-4. Поиск окончательного рационального плана ПЛСП осуществляется методом полного перебора возможных вариантов подвода в депо для каждого следующего в ремонт локомотива.
На четвертом (заключительном) этапе, исходя из составленного рационального плана работы локомотивов грузового движения на сутки, формируется набор параметров, который используется как исходная информация для решения задачи прикрепления локомотивов к составам поездов по периодам текущего плана и по трех-, четырехчасовым периодам, то есть периодам составления окончательного плана-задания. [6]
2.4 Текущее планирование работы локомотивов
В иерархии решения задачи оперативного планирования работы локомотивов при комплексном ее осуществлении (см. рис. 2.1) второй подзадачей (частной задачей) является рационализация текущего плана работы локомотивов, то есть прикрепление локомотивов к составам поездов на период текущего планирования (шесть или восемь часов). Укрупненная блок-схема составления плана прикрепления локомотивов к составам поездов на период текущего планирования, включающая пять этапов, приведена на рис. 2.2.
На первом этапе осуществляется формирование исходного варианта плана ПЛСП. Для этого сначала устанавливается период в течение которого осуществляется ПЛСП. Для современных условий при построении текущего плана ПЛСП период моделирования при Dt = 0,5 ч, tп.п = 1,5 ч, tт = 6 ч составляет (0,5 + 1,5 + 6) = 8 ч. Съем информации, необходимой для расчетов, осуществляется за два часа до начала периода текущего планирования.
Затем после установки периода моделирования осуществляется за этот промежуток времени построение модели пропуска поездов по участкам тем же порядком, что и при суточном планировании работы локомотивов. Организуется прикрепление локомотивов к составам поездов за период , которое осуществляется аналогично суточному планированию работы локомотивов. При этом возможны две ситуации: первая — полный вывоз поездов по станциям не обеспечивается имеющимся здесь локомотивным парком; вторая — обеспечивается. При возникновении первой ситуации организуется переход ко второму этапу решения задачи, то есть поиску рационального распределения ожидаемого избытка локомотивов между пунктами их недостатка. В противном случае, если бы не требовалось осуществить в рамках текущего плана регулирование локомотивов, возможно было бы перейти сразу к третьему этапу решения задачи.
На втором этапе делается попытка подсылать локомотивы со станции их избытка на станцию недостатка. Для этого проверяется два условия: первое — имеется ли возможность отправить локомотив резервом со станции избытка не раньше, чем выдается задание по текущему плану. Как показано выше, текущий план работы локомотивов должен выдаваться за 1,5 ч до начала периода планирования. В то же время для подготовки локомотива к отправлению (выполнение технологических операций, вызов бригады и т. д.) необходимо примерно 1,5 ч. Таким образом, первый локомотив может быть отправлен в начале периода планирования. Вторым условием является то, чтобы локомотив, следующий резервом, своевременно прибыл на станцию назначения для вывоза поезда. Только при этих условиях осуществляется передислокация локомотива, необходимого для вывоза поездов, отправляемых до конца периода текущего плана. Если избыточных локомотивов недостаточно для балансирования дефицита, то по станциям недостатка уменьшается наличие локомотивов на определенную величину и делается новая попытка обеспечить все составы поездов локомотивами. При дальнейшем дефиците локомотивов уменьшается неснижаемое их наличие также и по станциям избытка и делается новая попытка обеспечить все составы локомотивами. Если же и в этом случае происходит невывоз поездов из-за отсутствия локомотивов, то организуется переход к третьему этапу решения задачи.

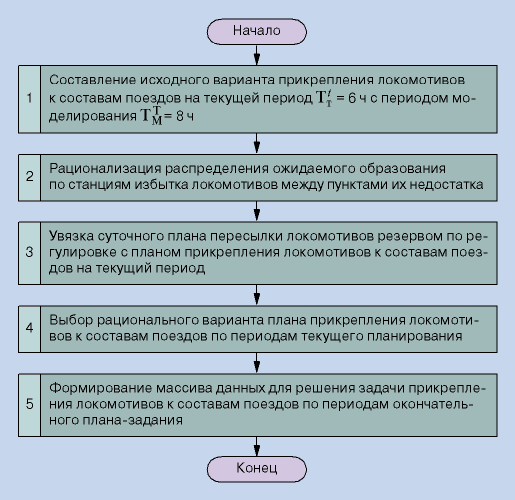

Рис. 2.2 Укрупненная блок-схема решения комплекса задач прикрепления к составам поездов локомотивов по периодам текущего планирования при комплексном планировании их работы
На третьем этапе осуществляется процедура по увязке суточного плана пересылки локомотивов резервом по регулировке (СПР) с планом прикрепления локомотивов к составам поездов на текущий период (ТПР).
Процедура рациональной увязки вариантов пересылки локомотивов резервом согласно СПР и ТПР обеспечивается оператором по каждой j-й станции при реализации регулировочных мероприятий в t-м периоде текущего планирования в соответствии с методикой. При этом предусматривается, чтобы при реализации отправления локомотивов резервом по СПР на конец периода текущего планирования по станциям избытка локомотивов сохранялось их неснижаемое графиковое наличие, то есть Мнг.
На четвертом этапе осуществляется с учетом результатов моделирования работы локомотивов на втором и третьем этапах расчет окончательного плана ПЛСП с широким применением эстафетной регулировки и других передовых методов.
При осуществлении на этом этапе ПЛСП, когда моделирование работы ведется за период = 8 ч, одновременно взаимоувязано составляются планы: текущий и окончательный (на ближайшие три (четыре) часа).
На пятом (заключительном) этапе формируется массив данных для решения задачи ПЛСП по тем периодам окончательного плана-задания на ближайшие три (четыре) часа, начало действия которых не совпадает с началом периода текущего планирования.
Окончательный план-задание. Основой для принятия решения по оперативному управлению работой локомотивов грузового движения является окончательный план-задание, составляемый через каждый час на ближайшие три (четыре) часа с учетом оптимальных параметров, полученных на стадии разработки как суточного, так и текущих планов работы тягового подвижного состава.
Другие рефераты на тему «Транспорт»:
Поиск рефератов
Последние рефераты раздела
- Проект пассажирского вагонного депо с разработкой контрольного пункта автосцепки
- Проектирование автомобильных дорог
- Проектирование автотранспортного предприятия МАЗ
- Производственно-техническая база предприятий автомобильного транспорта
- Расчет подъемного механизма самосвала
- Системы автоблокировки
- Совершенствование организации движения и снижение аварийности общественного транспорта в городе Витебск
