Строительство автомобильных дорог

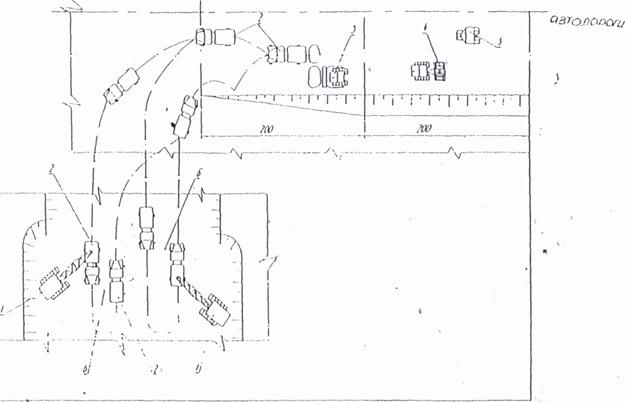

Рисунок 3.4 Схема возведения насыпи с разработкой грунта экскаваторами Э-1252Б и перемещением автомобилями-самосвалами:

1-экскаватор Э-1252Б; 2-автомобиль-самосвал; 3-бульдозер Д-493А; 4-прицепной каток.

3.4.2 Технологическая карта устройства уширения земляного

полотна.

3.4.2.1 Область применения.

Технологическая карта разработана на устройство уширения земполотна существующей автомобильной дороги в соответствии с проектом. В качестве ведущего механизма используется бульдозер Т-170.

В состав работ входят:

- снятие растительного слоя грунта;

- устройство основания земполотна;

- нарезка уступов;

- послойная отсыпка земполотна с послойным уплотнением;

- планировка верха земляного полотна и откосов;

- нарезка кюветов.

3.4.2.2 Организация и технология производства работ

До начала производства работ по устройству уширения земполотна необходимо:

- восстановить трассу дороги;

- выполнить детальную разбивку земполотна;

- очистить территорию в пределах полосы отвода от леса, пней, кустарников и валунов; выполнить перенос инженерных коммуникаций;

- выполнить временный водоотвод (при необходимости).

Устройство уширения земполотна ведется поэтапно справа и слева от оси дороги, не создавая помех для движения транспортных средств по противоположной полосе дороги. Работы на каждом этапе выполняются поточным методом на трех захватках обшей протяженностью 300-600 м.

На первой захватке выполняются следующие работы:

- срезка растительного слоя грунта бульдозером;

- уборка камней размером более 2/3 толщины отсыпаемого слоя экскаватором САТЕRPILLАР, (HITACHI) с погрузкой в автосамосвалы;

- - выравнивание основания уширения земполотна, нарезка уступов высотой 1-1,5 м и шириной 1,5-2 м при высоте насыпи более 2 м бульдозером Т-170;

- уплотнение основания земполотна катком DYNAPAC СС-222 7,5 т; .рыхление откосов старой насыпи.

Толщина срезаемого слоя назначается проектом. В карте принята толщина слоя 15 см. Грунт срезают бульдозером Т-170 (или экскаватором САТЕRPILLAR, (HITACHI), перемещают к границе полосы отвода или вывозят в отведенные для этого места для складирования и обваловывают. В дальнейшем его используют для укрепления откосов.

Перекрытие следов от предыдущих проходов бульдозера и срезке грунта должно составлять 0,25-0,3 м.

На второй захватке выполняются следующие технологические операции:

- разравнивание грунта на насыпи слоями по 0,3 м бульдозером Т-17О;

- уплотнение слоя грунта самоходным катком DYNAPAK СС-422 10 т.

Отсыпка земполотна ведется от краев к середине насыпи. Песчаный грунт доставляется автомобилями-самосвалами грузоподъёмностью до 13т.

Самосвалы для выгрузки разворачиваются на существующей насыпи и подаются к месту выгрузки грунта по оборудованному съезду задним ходом. При малых объемах отсыпки возможно выгрузку грунта вести с обочины существующей дороги. При этом тщательно обеспечивать безопасность движения транспортных средств.

Перемещение и разравнивание грунта на насыпи выполняют челночными проходами бульдозера Т-170 на второй рабочей скорости.

Каждый слой следует разравнивать, соблюдая проектный продольный и поперечный .уклоны.

Возвращение бульдозера к началу захватки осуществляется задним ходом с опущенным отвалом, которым бульдозер частично уплотняет грунт.

В целях надлежащего уплотнения грунта в краевых частях насыпи ширина отсыпки должна быть больше проектного очертания насыпи на 0,3-0,5 м с каждой стороны. Излишек грунта убирается на завершающем этапе возведения насыпи при планировке.

Уплотнение следует выполнять при оптимальной влажности грунта. Перед началом работы производитель работ совместно с лаборантом устанавливает рациональный режим работы уплотняющих средств пробным уплотнением.

В карте предусмотрено уплотнение грунта выполнять катком DYNAPAC СС-422 за десять проходов по одному следу по челночной схеме.

Первый проход выполняют на расстоянии не менее 2 м от бровки насыпи, после чего, смещая каток при каждом последующем проходе .на 1/3 ширины следа в сторону бровки, прикатывают края насыпи. Затем уплотнение продолжают челночными проходами с перемещением полос уплотнения от краев насыпи к её середине с перекрытием следов на 1/3.

Каждый последующий проход по одному и тому же следу начинают после перекрытия предыдущими проходами всей ширины земляного полотна.

Первый и последний проходы катка на полосе укатки выполняют на малой скорости (2-2,5 км/ч), промежуточные - на скорости 8-10 км/ч.

Отсыпку каждого следующего слоя можно производить только после разравнивания и уплотнения предыдущего с соблюдением продольного и поперечного уклонов.

На третьей захватке выполняются такие технологические операции:

- срезка грунта с откосов автогрейдером (экскаватором-планировщиком UDS-114);

- планировка верха земляного полотна автогрейдером;

- планировка откосов земляного полотна автогрейдером (экскаватором-планировщиком UDS-114);

- окончательное уплотнение земляного полотна катком DYNAPAC СС-422;

- нарезка кюветов, канав.

Технологической картой предусмотрено планировочные работы выполнять автогрейдером ДЗ-180 и/или экскаватором-планировщиком UDS-114.

Перед началом планировки необходимо проверить и восстановить положение оси и бровок земляного полотна в плане на прямых, переходных и основных кривых, а также в продольном профиле.

Планировку верха земляного полотна выполняют автогрейдером ДЗ-180 за четыре прохода по одному следу. Работы организуют по челночной схеме без поворота отвала в конце захватки с задним холостым ходом автогрейдера. Вначале плакировку следует производить короткими проходами для устранения неровностей, видимые на глаз, а затем поверхность выравнивают сквозными проходами по всей длине захватки.

Угол захвата ножа автогрейдера должен быть 35-70°, а угол наклона — в зависимости от проектного поперечного профиля. Перекрытие следов при планировке верха земляного полотна 0,4-0,5 м.

Откосы выемки планируют авто грейдеров ДЗ-180, оборудованным удлинителем, за три прохода. Планировку следует начинать верхней части откоса при движении автогрейдера по бровке выемки; затем планируется нижняя часть.

Кюветы глубиной до 0,7 м нарезают автогрейдером ДЗ-180 за четыре прохода по длине захватки. Глубина кювета— не менее 0,3 м. При большей глубине кюветы и канавы отрывают экскаватором-планировщиком UDS-114. Водоотводные канавы и кюветы укрепляют сразу после их устройства.

Уплотнение верха земляного полотна производится катком на пневмошинах СР-132 (ДУ-16В, DYNAPAC СС-422 за четыре прохода по одному следу по челночной кольцевой) схеме со смещением полос уплотнения от краев полотна к его оси и перекрытием следов на 1/3.

После завершения планировочных работ на откосах насыпи приступают к плакировке.

Работы по возведению земляного полотна выполняет бригада численностью 7 чел.:
