Информационные технологии сетевого планирования в управлении
Таким образом, чтобы выполнить комплекс операций за 29,65 дней, необходимо вложить в операцию (1,3) 0,88 д.е., в операцию (2,3) 3,92 д.е., в (2,4) 0,83 д.е., и в операцию (3,5) - 9,38 д.е.
Б. Оптимизация комплекса операций по стоимости при фиксированном сроке выполнения проекта
Рассмотрим частный случай оптимизации комплекса операций по стоимости (затратам). Будем предполагать, ч
то затраты на выполнение отдельных операций находятся в обратной зависимости от продолжительности их выполнения. Коэффициент дополнительных затрат (КДЗ) этой зависимости для операции вычисляется по формуле
, (3.7)
где – срочный режим выполнения операции (наименьшая продолжительность), которому соответствуют наибольшие затраты ; – нормальный режим выполнения операции (наибольшая продолжительность), которому соответствуют минимальные затраты .
Коэффициент дополнительных затрат показывает, насколько увеличится стоимость операции при уменьшении ее продолжительности на единицу времени.
Отличительная особенность оптимизации при фиксированном сроке выполнения комплекса операций заключается в том, что в исходном варианте сети оценки для каждой операции установлены на уровне минимальных продолжительностей и максимальных затрат . Следовательно, стоимость выполнения всего комплекса операций является максимальной. Предполагается, что увеличение продолжительности операции на 1 ед. вызывает уменьшение стоимости на величину . Таким образом, ставится задача: при фиксированном сроке завершения минимизировать стоимость выполнения комплекса операций, используя резервы времени. Критическое время может быть меньше заданного срока или равно ему. Если , то оптимизация возможна за счет увеличения времени выполнения некритических операций; если , то оптимизировать можно за счет всех операций комплекса.
Рассмотрим более общий случай, когда
Обозначим стоимость выполнения операции через . Исходя из условия задачи, стоимость каждой операции за время ее выполнения определим по формуле
(3.8)
где . Учитывая, что величины известны, раскроем скобки в правой части (3.8) и обозначим через сумму
В результате получим
Здесь время выполнения операции равно разности между временем ее окончания и временем начала .
Математическая модель задачи может быть сформулирована следующим образом: найти такое время начала и окончания каждой операции сетевого графика, при котором стоимость выполнения комплекса операций будет минимальной
На неизвестные величины задачи налагаются следующие ограничения:
· продолжительность выполнения каждой операции должна быть не меньше и не больше
· время окончания любой операции сетевого графика должно быть не больше времени начала непосредственно следующей за ней операции, т.е. для любых смежных операций сети и должно выполняться условие
· выполнение комплекса операций должно быть завершено не позже директивного срока :
; - номер завершающего события
· переменные должны быть неотрицательными
; для всех , при этом , .
Рассмотрим пример оптимизации проекта по стоимости за счет увеличения продолжительности отдельных операций.
Пример 2

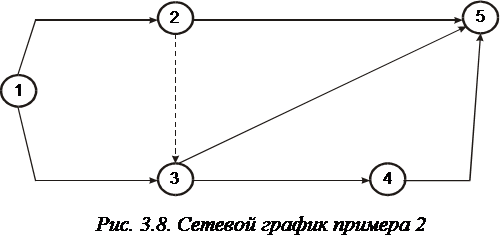

Исходные данные комплекса операций, представленного сетевым графиком (рис.3.8), приведены в Табл.3.2
Требуется оптимизировать сетевой график по стоимости при
Таблица 3.2
Параметры |
Операции | ||||||
(1,2) |
(1,3) |
(2,3) |
(2,5) |
(3,4) |
(3,5) |
(4,5) | |
|
9 |
10 |
0 |
3 |
4 |
5 |
8 |
|
11 |
15 |
0 |
5 |
7 |
8 |
10 |
|
2 |
5 |
- |
5 |
4 |
10 |
3 |
|
20 |
40 |
- |
30 |
45 |
50 |
25 |
