Проект производства работ на строительство автомобильной дороги

На схеме района строительства показывается обеспечение строительства основными дорожно-строительными материалами, изделиями, конструкциями, приводятся способы транспортирования и дальности перевозки материалов, а также характер погрузочно-разгрузочных работ, наличие и состояние подъездных путей, железнодорожных веток и разгрузочных площадок.

Литературно-патентный обзор

Непременным условием высокого качества научных исследований и принимаемых проектных решений является их предварительная проработка по литературным и патентным источникам. Цель написания литературно-патентного обзора - поиск принципиально новых прогрессивных конструкций, материалов, способов организации и производства работ и т.п.

Поиск проводится по литературе за последние 5-10 лет, его необходимо начинать с монографий, посвященных исследуемой проблеме. Затем просматривают справочную литературу, журнал "Автомобильные дороги", учетно-регистрационные издания НТИ: реферативный журнал "Автомобильные дороги", экспресс-информацию, обзорную информацию, информационные и реферативные сборники Информавтодора.

Патентный поиск необходимо вести по журналу "Бюллетень изобретений стран мира". Дорожный раздел и группа классификаций изобретений (ЕО1С, Д, Е, F, Н; Е02Д, G01N) определяются по алфавитно-предметному указателю.

Затем приступают к чтению и конспектированию материала. Составляется план обзора. Во введении указывают актуальность, важность темы, ее научную новизну. В аналитической части обзора материал критически оценивается в таком порядке:

- фиксируется достигнутый уровень знаний в заданной области;

- выясняются оригинальные идеи, методы в этом направлении;

- выявляются недостатки предыдущих исследований;

- намечаются возможные пути дальнейших исследований.

Можно излагать материал в хронологическом или географическом порядке. Все источники, на которые автор ссылается в обзоре, должны быть включены в список использованной литературы в порядке ссылки на нее или ценности источника, или в алфавитном порядке.

Связь списка литературы с текстом обзора осуществляется с помощью ссылок, т.е. порядковых номеров в списке литературы, проставляемых в квадратных скобках в тексте обзора.

В заключение обзора формируют рекомендации и отвечают на вопросы: что в этой области твердо известно, чем это объясняется, на какие вопросы ответ противоречив?

Пример написания обзора приведен в методических указаниях [#M12293 0 855000792 25198 1216776799 2629853156 2947434724 2777115223 6 685171511 442#S].

2 ОПРЕДЕЛЕНИЕ ПРОДОЛЖИТЕЛЬНОСТИ СТРОИТЕЛЬНОГО СЕЗОНА

Из-за изменчивости природных условий продолжительность строительного сезона существенно колеблется в разные годы, поэтому использовать средние значения продолжительности строительного сезона, рекомендуемые в [#M12293 0 855000792 24882 4032942006 1119032955 310777731 4294967262 78 14 429289992030#S], можно лишь как сугубо ориентировочные.

Первым этапом определения продолжительности строительного сезона является изучение климатических факторов для района строительства. Из СНиП 2.01.01-82* делают выписку необходимых климатических характеристик района строительства дороги: температуры наружного воздуха, глубины промерзания грунтов, дат образования и разрушения, высоты снежного покрова. По полученным данным строят дорожно-климатический график (рис.3).

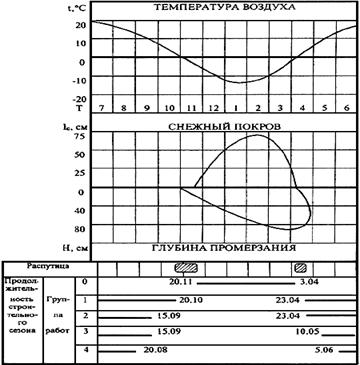

Рис.3. Дорожно-климатический график

Продолжительность строительного сезона в зависимости от группы работ определяют по допускаемой температуре воздуха (табл.3).

Таблица 3

Классификация дорожных работ

Группа работ

Наименование работ

Допускаемая температура воздуха, °С

0

Подготовительные, сосредоточенные земляные работы, строительство мостов, труб, временных сооружений

Ниже 0

1

Линейные земляные работы, устройство слоев дорожной одежды из песка, щебня, гравия, сборного железобетона

Выше 0

2

Устройство слоев из черного щебня, асфальтобетона, цементобетона и смесей, изготовленных в установках

Выше +5 (весной),+10 (осенью)

3

Устройство слоев дорожной одежды из материалов, укрепленных вяжущими смешением на дороге

Выше +10

4

Устройство поверхностной обработки

Выше +15

С помощью дорожно-климатического графика устанавливают сроки производства работ по метеорологическим условиям и уточняют их по технологическим и директивным требованиям. Нормы продолжительности строительства содержатся в #M12291 1200000622СНиП 1.04.03-85#S, РСН 63-87 (табл.4).

Таблица 4

Нормы продолжительности строительства местных дорог (РСН 63-87), мес.

Категория дороги

Протяженность, км

Продолжительность

4

1

6 (1)



2

8 (2)



3

10 (2)



4

12 (2)



5

14 (2)



7

18 (2)



10

24 (3)

5

1

6 (1)



2

7 (2)



3

10 (2)



4

11 (2)



5

12 (2)



7

16 (2)



10

22 (3)

Примечание. В скобках указана продолжительность подготовительного периода.

Страница:  1  2  3  4  5  6  7  8  9  10  11


Другие рефераты на тему «Транспорт»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
