Организация и планирование ремонтов пути и текущего содержания
очистка водоотводов;
правка рельсовых и сварных стыков;
шлифовка рельсов;
другие работы в объемах, предусмотренных настоящими Техническими условиями.
Основным критерием назначения работ по подъемочному ремонту пути при их планировании является количество отступлений от норм содержания пути по просадкам, перекосам, отклонениям по уровню и в плане по показаниям путеизмерительного
вагона, а дополнительными - количество концов шпал с выплесками, дефектных шпал и скреплений (таблица 16). При превышении показателей негодности и дефектности элементов ВСП значений, указанных в таблице 16, должен проводится средний ремонт пути.
Критерии выбора участков, подлежащих подъёмочному ремонту пути на стрелочных переводах, расположенных на пути, подлежащем подъемочному ремонту, должны также назначаться работы либо в объеме подъемочного ремонта, либо в объеме планово – предупредительной выправки.
Таблица 16
Определим сроки всех ремонтов на однопутном и двухпутном участках.
Класс пути |
Основные критерии |
Дополнительные критерии |
, от и до % | |||
Количество отступлений 2 степени *, шт/км, более |
Загрязнен - ность щебня по массе, % |
Негодных деревянных шпал |
Шпал с выплесками |
Негодных скреплений | ||
1 и 2 |
Группа Б, В |
35 |
<30 |
6-10 |
2-4 |
1.0 - 15 |
Группа Г, Д |
40 | |||||
45 |
<30 |
10-15 |
4-8 |
15-20 | ||
* По показаниям вагона - путеизмерителя в среднем ширине колеи |
за 3 месяца без |
учета отступлений по |
T = 700/Гр
На однопутном:
Период капитальных ремонтов - 35 лет;
Период среднего ремонта - 17-18 лет;
Период от капитального до выправки ~ 6 лет;
Период до второй выправки - 6 лет;
Период от среднего ремонта до выправки - 6 лет;
Период от выправки до подъемочного ремонта - 6 лет.
На двухпутном участке, на четном пути:
Период усиленных капитальных ремонтов - 15 лет;
Период среднего ремонта - 7-8 лет;
Период от усиленного капитального ремонта до выправки ~ 2-3 года;
Период до второй выправки - 2-3 года;
Период от среднего ремонта до выправки - 2-3 года;
Период от выправки до подъемочного ремонта - 2-3 года.
Основные критерии назначения работ по подъемочному ремонту пути табл.16
На двухрутном участке, на нечетном пути:
Период усиленных капитальных ремонтов - 20-21 год;
Период среднего ремонта - 10-11 лет;
Период от усиленного капитального ремонта до выправки ~ 3-4 года;
Период до второй выправки - 3-4 года;
Период от среднего ремонта до выправки - 3-4 года;
Период от выправки до подъемочного ремонта - 3-4 года.
1.5 Определение приведенной длины дистанции пути
В понятие приведенной длины входит все протяжение железнодорожного пути, искусственных сооружений и обустройств суммированных с учетом переводных коэффициентов.
В курсовом проекте за единицу приведенной длины будем считать 1 км главного пути однопутного участка звеньевого пути на деревянных шпалах на щебеночном балласте.
Бесстыковой путь переводится в приведенную длину за счет применения коэффициента - 1,2. На Двухпутный участках используется понижающий коэффициент 0,75.10 стрелочных переводов приравниваются к 1 км пути. Для определения приведенной длины станционных путей используют коэффициент 0,33.
Для фактического определения приведенной длины определяется множество факторов в том числе эксплуатационная работа - это состояние пути в плане, профиле и другие показатели.
В курсовом проекте приведенная длина определяется в соответствии с исходными данными, без учета инженерных и искусственных сооружений. По исходным данным приведенная длина составит:
Lприв.км = а1*Lгл + а2*Lгл + аст*Lст + ас.п*Nс.п.
Для двухпутного участка:
Lприв.км= 169*1,2+ 169*0,75= 329,6 км
Для однопутного участка:
Lприв.км =1,2*64= 76,8 км;
Для стрелочных переводов:
Lприв.км= 126*1/10= 12,6 км;
Lприв.км= 38*1/15=2,53 км;
Т.о. получаем: Lприв.км= 329,6+76,8+12,6+2,53=421,53 км;

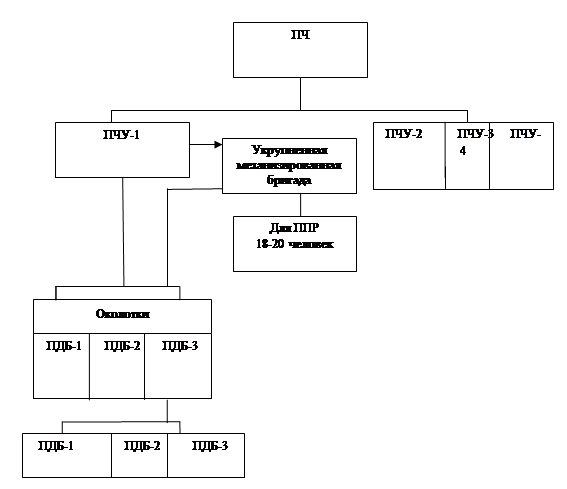

Выбираем организационно-структурную форму машинизированной дистанции пути 2м.
Для выполнения НР
Текущее содержание по своей сущности противостоит процессу непрерывного накопления остаточных деформаций в пути. Поэтому структура ПЧ должна обеспечивать состояние пути на заданном техническом уровне соответствующими рациональными и эффективными формами организации работ своих производственных подразделений.
На формирование организационной структуры ПЧ и ее подразделений влияют наличный парк путевых машин, механизмов, транспортных средств, численность рабочей силы, определяемая развернутой длиной путей и их конструкцией, числом стрелочных переводов, протяженностью искусственных сооружений, параметрами эксплуатационных условий и т.д. Наибольшая протяженность ПЧ определяется возможностью оперативного управления ее производственными подразделениями и необходимостью выполнения своевременного натурного осмотра пути, ее обустройств и сооружений.
В зависимости от оснащенности путевыми машинами, для выполнения комплексных планово-предупредительных работ текущее содержание осуществляется механизированными и машинизированными дистанциями пути.
Одна из основных задач путевого хозяйства - обеспечить перевод его практически полностью на машинизированный способ текущего содержания, при котором выполнение наиболее трудоемких работ производится машинными технологическими комплексами.
Границы ПЧ и ее подразделений (участков, околотков, рабочих отделений) устанавливаются на основе расчетов приведенной длины пути (прив.км).
Рекомендуемая приведенная длина современных ПЧ с учетом их укрупнения указана в табл.
Другие рефераты на тему «Транспорт»:
Поиск рефератов
Последние рефераты раздела
- Проект пассажирского вагонного депо с разработкой контрольного пункта автосцепки
- Проектирование автомобильных дорог
- Проектирование автотранспортного предприятия МАЗ
- Производственно-техническая база предприятий автомобильного транспорта
- Расчет подъемного механизма самосвала
- Системы автоблокировки
- Совершенствование организации движения и снижение аварийности общественного транспорта в городе Витебск
