Организация и планирование ремонтов пути и текущего содержания
промежуточных скреплений достаточно надежен и в последнее время наиболее часто применяется в конструкции железнодорожного пути. Выбранные скрепления обеспечивают надежную упругую связь рельсов со шпалами, имеют наиболее простую, малодетальную (12 деталей) и удобную при монтаже и эксплуатации конструкцию. Однако АРС-4 имеют такие недостатки, как уширение рельсовой колеи до 1545 мм из-за износа и
изломов изолирующего уголка, сползание клемм с подошвы рельсов, нестабильная подуклонка.
1.4.Планирование ремонтов на участках дистанции пути
Работы по ремонту пути и стрелочных переводов, выполняемых за счет средств ремонтного фонда, подразделяются на следующие основные виды:
усиленный капитальный ремонт пути (условное обозначение - УК);
сплошная замена рельсов в период между усиленными капитальными ремонтами бесстыкового пути на участках с грузонапряженностью более 50 млн. т км бр/км год и металлических частей стрелочных переводов, сопровождаемая работами в объемах среднего (или усиленного среднего) ремонта пути (условное обозначение - PC);
капитальный ремонт пути (условное обозначение - К);
усиленный средний ремонт пути (условное обозначение - УС);
средний ремонт пути (условное обозначение - С);
подъемочный ремонт пути (условное обозначение - П);
сварка рельсовых плетей до длины блок-участка и перегона на фронтах ремонтов предыдущих лет;
шлифовка рельсов (условное обозначение - ШР);
алюминотермитная сварка стрелочных переводов (условное обозначение - АТСп);
сплошная смена рельсов в кривых с боковым износом на новые или старогодные;
сплошная смена переводных деревянных брусьев;
постановка стрелочных переводов на щебень.
Основные виды работ, выполняемых за счет средств, относимых на текущее содержание:
планово-предупредительная выправка пути (условное обозначение - В);
замена негодных и дефектных рельсов, шпал, скреплений и др;
осмотры и диагностика пути (кроме отдельных видов, входящих в предпроектное обследование);
перекладка рельсов с боковым износом из кривых в прямые с заменой рабочего канта и наоборот;
снего-, водо-, пескоборьба;
обслуживание переездов;
другие виды работ текущего содержания пути.
Основные виды работ, выполняемых за счет капитальных вложений:
реконструкция плана и профиля пути на перегонах и станциях, требующих досыпки земляного полотна и перекоса опор контактной сети в объеме более 5% в плане и изменения отметок пути в профиле, требующих досыпок земляного полотна;
перенос стрелочных переводов на новые ординаты;
реконструкция профиля горок;
замена пролетных строений и опор мостов;
переустройство малых мостов в трубы;
строительство путепроводов;
реконструкция тоннелей и других видов искусственных сооружений.
1.4.1 Нормы периодичности выполнения ремонтно-путевых работ
Нормативная периодичность выполнения ремонтно-путевых работ для среднесетевых условий, по которой определяется их ежегодная общая потребность при перспективном и текущем планировании, дифференцируется по различным участкам с учетом технологии ранее выполненных на них ремонтов:
на участках, где усиленный капитальный и капитальный ремонты пути выполнялись с соблюдением требований Положения о системе ведения путевого хозяйства на железных дорогах Российской Федерации.
на участках, где ранее был выполнен капитальный ремонт пути, то есть в соответствии с Положением о планово-предупредительном ремонте верхнего строения пути, земляного полотна и искусственных сооружений на железных дорог России (ППР 64).
По нормативной периодичности выполнения ремонтно-путевых работ в соответствии с классностью путей и вышеприведенной дифференциацией участков определяются расчетные объемы ремонтно-путевых работ, потребность материально-технических, трудовых и финансовых ресурсов.

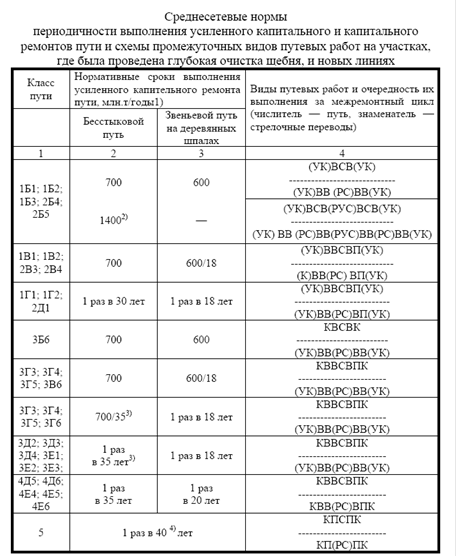

Среднесетевые нормы периодичности выполнения усиленного капитального и капитального ремонтов пути и основные схемы промежуточных видов ремонтно-путевых работ для определения их потребности при перспективном и текущем планировании на участках, где усиленный капитальный и капитальный ремонты пути уже выполнялись с соблюдением требований ППР 94.
В соответствии с "Техническими условиями на работы по ремонту и планово-предупредительной выправке пути" среднесетевые нормы периодичности выполнения усиленного капитального и капитального ремонтов пути и схемы промежуточных видов ремонтно-путевых работ для определения их потребности при перспективном и текущем планировании заданного полигона будут следующие
Для двухпутного участка при классе пути 2Б3 периодичность выполнения усиленного капитального и капитального ремонта пути 700 млн. т.
Для однопутного участка при классе пути 2В4 периодичность выполнения усиленного капитального и капитального ремонта пути 700 млн т.
Схемы выполнения путевых работ и их очерёдность за межремонтный цикл будет следующая (числитель - путь; знаменатель - стрелочные переводы):
Для однопутного участка:
(УК) ВСВ (РУС) ВСВ (УК)
УК) ВВ (РС) ВВ (РУС) ВВ (РС) ВВ (УК)
(УК) ВСВ (УК)
Для двухпутного участка: (УК) ВВ (РС) ВВ (УК)
Примечания.
1. Указанные нормативы для участков I-II классов приведены для рельсов категории Т1. При освоении выпуска и укладки рельсов категории "В" нормативные межремонтные сроки для участков бесстыкового пути I-II классов составят 1100 млн.т бр.
2. На участках с грузонапряженностью более 50 млн. ткм бр. допускается после наработки тоннажа (700млн.т) вместо усиленного капитального ремонта пути производить сплошную смену рельсов, сопровождаемую усиленным средним ремонтом пути.
3. На железнодорожных линиях федерального значения - 1 раз в 30 лет.
4. На деревянных шпалах - 1 раз в 25 лет.
5. Промежуточные ремонты назначаются по критериям фактического состояния пути, приведенным в технических условиях на работы по ремонту и планово-предупредительной выправке пути.
В соответствии со схемами производства работ в курсовом проекте будут рассматриваться следующие виды капитальных работ: усиленный капитальный ремонт пути (условное обозначение - УК); капитальный ремонт пути (условное обозначение - К); средний ремонт пути (условное обозначение - С); подъемочный ремонт пути (условное обозначение - П); планово-предупредительная выправка пути (условное обозначение - В).

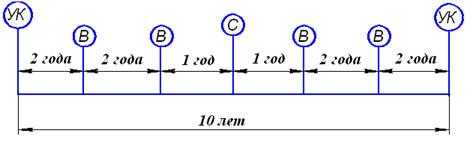

Четный путь (2Б3), t=
Нечетный путь (2Б3), t=
Другие рефераты на тему «Транспорт»:
- Борьба крупнейших авиакомпаний мира за привлечение пассажиров
- Технология ремонта и технического обслуживания вагонов и локомотивов
- Промежуточная железнодорожная станция
- Проектирование автотранспортного предприятия по техническому обслуживанию автомобилей
- Разработка технологии восстановления клапана автомобиля ГАЗ-24
Поиск рефератов
Последние рефераты раздела
- Проект пассажирского вагонного депо с разработкой контрольного пункта автосцепки
- Проектирование автомобильных дорог
- Проектирование автотранспортного предприятия МАЗ
- Производственно-техническая база предприятий автомобильного транспорта
- Расчет подъемного механизма самосвала
- Системы автоблокировки
- Совершенствование организации движения и снижение аварийности общественного транспорта в городе Витебск
