Разработка оборудования для вырезки балласта на базе машины ЩОМ-Д
.
По формуле (3.11):
.

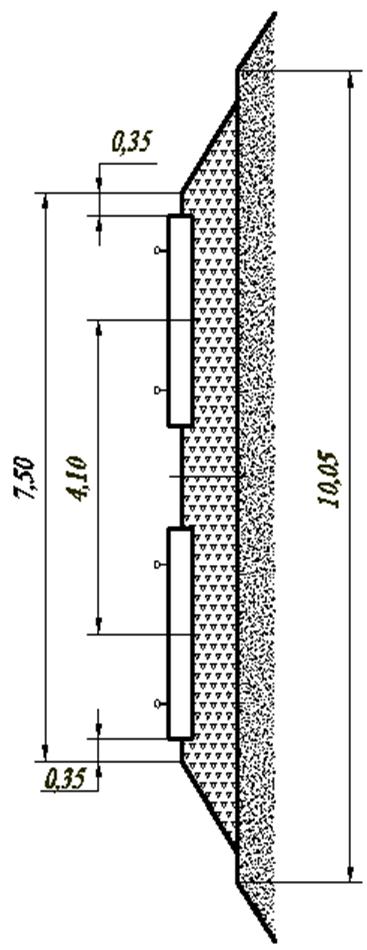

V- объем шпал на один километр пути, м:
, (3.13)
где L- длина шпалы, L= 2,75м; b – ширина шпалы, b = 0,25м .
. (3.14)
По формуле (3.10):
.
V- объем одного вагона, V= 35м.
По формуле (3.9):
.
По формуле (3.8):
.
Длина электробалластировочного поезда c использованием машины ЭЛБ – 3М l, м:
, (3.15)
где l- длина электробалластера по осям автосцепки, l= 50,5м:
.
Длина выправочно - подбивочно – отделочного поезда:
, (3.16)
где l- длина выправочно – подбивочно - отделочной машины, l= 28м:
.
Длина динамического стабилизатора пути в комплексе l, м;
, (3.17)
где l- длина динамического стабилизатора пути по осям автосцепки, l= 17,4м; длина платформы по осям автосцепки, :
3.6 График производства работ в «окно» при среднем ремонте пути
Время на оформление закрытия перегона и пробег машины в комплексе к месту работ:
, (3.18)
где t- время на оформление закрытия перегона, t= 10мин; t- время на пробег машины от узловой станции до места проведения работ, мин.
, (3.19)
где L – расстояние от узловой станции до места проведения работ, L = 5км; V- скорость транспортирования в составе комплекса, V= 60км/ч.
.
По формуле (3.18):
.
Время перевода машины из транспортного режима в рабочее положение, .
Ведущая машина при данной технической схеме производства работ в «окно» при среднем ремонте пути является щебнеочистительная машина ЩОМ – Д.
Время работы машины ЩОМ – Д t,мин:
, (3.20)
где V- рабочая скорость машины ЩОМ – Д, V= 1,5км/ч:
.
Интервал времени между началом работы машины ЩОМ – Д и началом работ по частичной выправке пути t,мин:
, (3.21)
Интервал времени между началом работы по частичной выправке и началом работы хоппер – дозаторного состава ХДВ, мин:
, (3.22)
.
Интервал времени между началом работы хоппер – дозаторного состава ХДВ и началом работы по балластировке пути, мин:
(3.23)
.
Интервал времени между началом работы электробалластера и началом работы выправочно – отделочного комплекса, мин:
(3.24)
Интервал времени между началом работы выправочно – подбивочно – отделочного комплекса и началом работы динамического стабилизатора пути, мин:
, (3.25)
Заключительной машиной при производстве работ в «окно» является динамический стабилизатор пути.
Время работ динамического стабилизатора пути, мин:
, (3.26)
где V- рабочая скорость динамического стабилизатора пути, V= 2000м/ч.
Продолжительность «окна», мин:
(3.27)
где - сумма времени работы всех комплексов, мин.
