Управление проектом

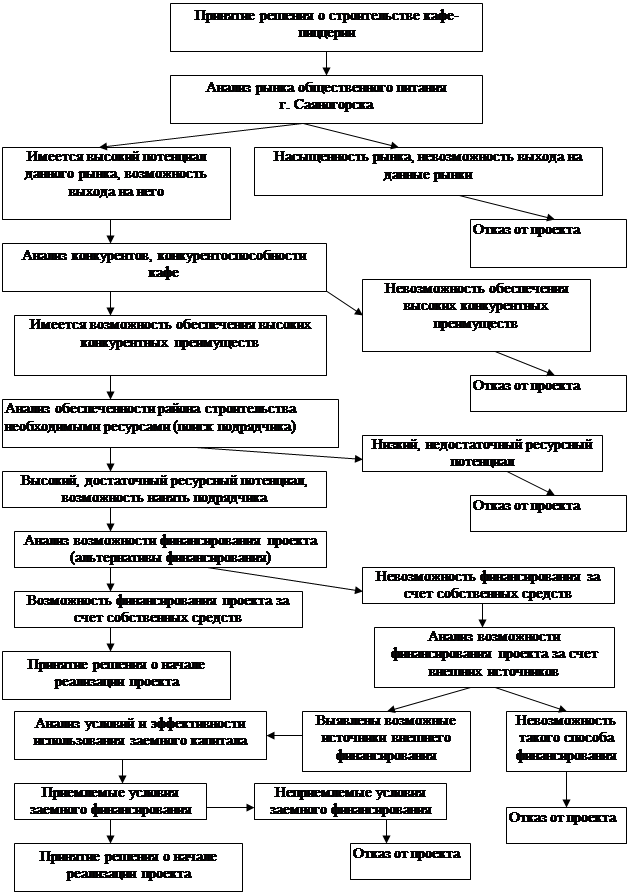

Дерево решений — графы, схемы, отражающие структуру задачи оптимизации многошагового процесса. Ветви дерева отображают различные события, которые могут иметь место, а узлы (вершины) — точки, в которых возникает необходимость выбора. Причем узлы различны — в одних выбор осуществляет сам проект-менеджер из некоторого набора альтернатив, в других выбор от него не зависит. В таких случаях проект-
менеджер может осуществлять оценку вероятности того или иного решения. В некоторых узлах в качестве альтернативы выбора может рассматриваться прекращение проекта.

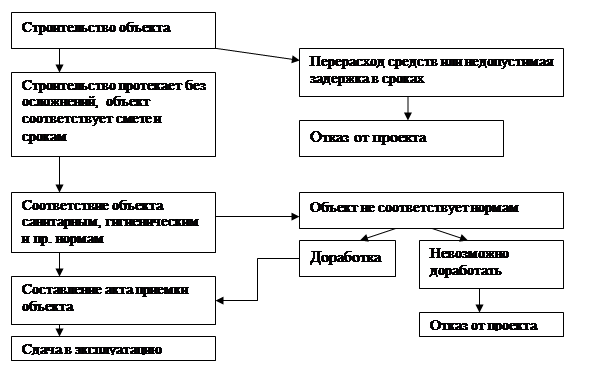

Дерево решений
Дерево работ.
Иерархическая структура работ (WBS) – это структура последовательной декомпозиции проекта на подпроекты, пакеты работ различного уровня и пакеты детальных работ. Она является основной для создания системы управления проектом, т.к. позволяет решать проблемы организации работ, распределения ответственности, оценки стоимости, создания систем отчетности и, в конечном счете, оценить стоимость, время и потребность в ресурсах.

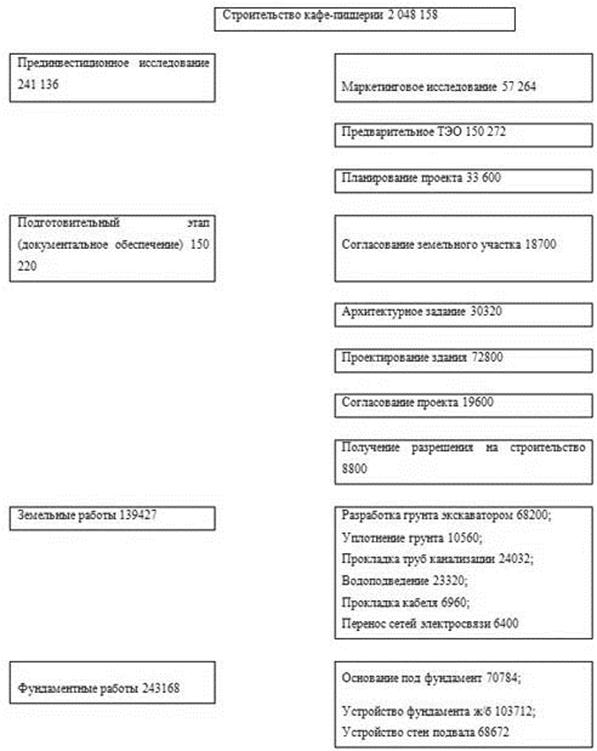

Для отображения стоимости тех или иных работ необходимо составить дерево стоимости, которое на схеме для удобства совместим с деревом работ. Благодаря этому можно в любой момент времени контролировать расходование средств на ту или иную работу. Проанализировав дерево стоимости, можно сказать, что приблизительная стоимость проекта составляет 2 048 158 рублей, но эта стоимость может корректироваться при дальнейшей разработке проекта и составлении смет и бюджета.
Структуру стоимости основных пакетов работ необходимо дополнить структурой потребляемых ресурсов, которая составляется для четкого понимания системы организации строительства, для анализа средств, необходимых для достижения целей и подцелей проекта. Все необходимые ресурсы можно разделить на два вида: собственные (которые постоянно находятся в распоряжении организации) и привлеченные.

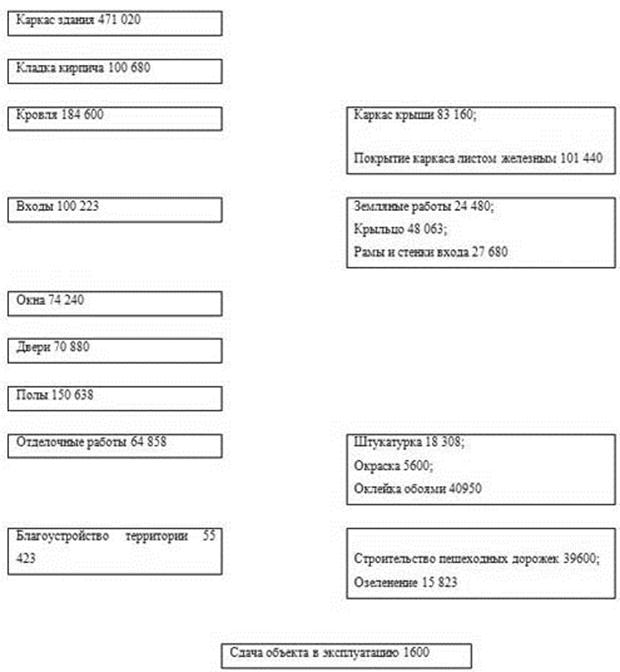

Дерево работ и стоимости

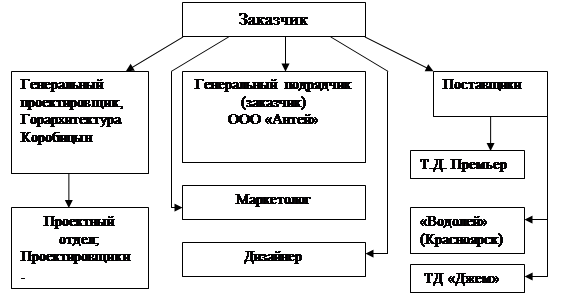

Организационная структура исполнителей (OBS).
Для обеспечения эффективного управления проектом необходимо знать, какая организация (исполнитель) ответственна за каждый пакет или уровень дерева работ. Это может быть сделано с помощью схемы организационной структуры проекта. В этой схеме руководитель проекта находится на ее верхнем уровне, а на более низких уровнях последовательно располагаются отделы, требуемые для функционального управления работами, или отдельные исполнители, привлекаемые для реализации отдельных пакетов работ.
Цель OBS состоит в указании не только исполнителей работ для каждого пакета, но и в определении отделов организаций, ответственных за выполнение соответствующих работ.
Матрица ответственности.
Матрица ответственности связывает пакеты работ с организациями-исполнителями на основе WBS и OBS. В матрице определяются основные исполнители по пакетам работ. Матрица ответственности обеспечивает описание и согласование структуры ответственности за выполнение пакетов работ. Она представляет собой форму описания распределения ответственности за реализацию работ по проекту с указанием роли каждого из подразделений. Матрица содержит список пакетов работ WBS по одной оси, список подразделений и исполнителей, принимающих участие в выполнении работ, по другой. Элементами матрицы являются коды видов деятельности или ответственности (из заранее определенного списка) и/или стоимость работ. Матрица может также отображать виды ответственности конкретных руководителей за те или иные работы.
В матрице ответственности при определении степени ответственности будут использоваться следующие сокращения:
О – организация работы, П – планирование, И – исполнение,
С – согласование, К – контроль, Ко – координирование, решение текущих вопросов, Р – решение (исполнение) задачи.
Матрица ответственности
Этап реализации проекта |
Участники | |||||||||
З =И |
ГА |
ГИ |
ГП |
PM |
СЭО |
Диз. |
М |
П |
ОГН | |
Прединвестиционное исследование |
Р |
П | ||||||||
Маркетинговое исследование |
С |
П,Р,И | ||||||||
Предварительное ТЭО |
С |
П |
П | |||||||
Планирование инвестиционного проекта |
С,Р |
П,И |
П,И | |||||||
Согласование земельного участка |
К |
Р | ||||||||
Архитектурное задание |
Ко |
П,Р |
С | |||||||
Проектирование здания |
Ко |
С |
С |
Р | ||||||
Согласование проекта |
Р |
С | ||||||||
Получение разрешения на строительство |
П |
Р | ||||||||
Земельные работы |
С |
К |
Ко,И |
Р | ||||||
Фундаментные работы |
С |
К |
Ко,И |
Р | ||||||
Каркас здания |
С |
К |
Ко,И |
Р | ||||||
Кладка кирпича |
С |
К |
Ко,И |
Р | ||||||
Устройство кровли, входов, окон, дверей, полов |
С |
К |
Ко,И |
Р | ||||||
Отделочные работы |
Ко |
К |
Р,И |
С | ||||||
Благоустройство прилегающей территории |
Ко |
К |
Р,И |
С | ||||||
Закрытие контрактов |
1 |
П |
