Управление проектом

К пл = Т раб./Т общ. = 496/563 = 0,88 К сов = (Траб – Тр) /Т раб = (496-180) / 496 = 0,64

Оптимизация была проведена по второму способу. После проведения сравнения оптимизированного варианта с исходным можно заметить, что общее время проекта сократился на 43 дня, при этом сократилась сумма организационных перерывов со 110 до 67 дней. Изменились также и коэффициенты. Коэффициент плотности

увеличился и стал равен 0,88, а коэффициент совмещения увеличился до 0,64. Таким образом, если время проекта является критическим параметром, то данное изменение очередности включения объектов в поток можно считать более целесообразным по сравнению с первоначальным вариантом.

В рамках курсового проекта оптимизация потока, состоящего из 10 жилых зданий, была проведена методом матричного алгоритма с помощью ЭВМ (см. п.2.4.1).

2.4.5 Сетевые матрицы как инструмент управления проектами

Сетевая матрица – это коридорно-масштабный сетевой график в разрезе исполнителей работ, позволяет увязать в единый комплексный инструмент логико-временную структуру проекта и организационную структуру управления проектами.

Применение сетевой матрицы позволяет:

1. представить матрицу ответственности в наглядной форме;

2. уточнить особенности проекта;

3. уточнить структуры работ и методы выполнения;

4. проанализировать взаимосвязи между исполнителями и работами;

5. подготовить скоординированный план реализации комплекса работ посредством определения критической работы и резервов времени, а также перераспределения ресурсов с критических работ на некритические.

Сетевая матрица – графическое изображение процесса управления проектами, где все операции показаны в технологической последовательности, совмещаются с календарно-масштабной сеткой времени и имеющие горизонтальные и вертикальные коридоры.

Горизонтальные коридоры – образуют ступени управления, т.е. структурные подразделения или должностных лиц.

Вертикальные коридоры – этапы и отдельные операции процесса принятия решения, протекающие во времени.

Рассмотрим «Проект организационных преобразований компании»

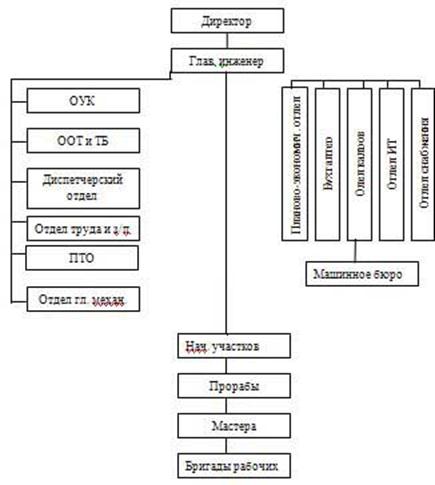

Схема

Таблица - Исходные данные

Hi

Ij

ЭТАП 1: Разработка концепции проекта

Исполнитель

Сроки (дни)

-

1

Замысел об улучшении планирования

1

1

1

2

Определение целей проекта

1,2,3

1

2

3

Обсуждение способов выполнения действий

2,3

1

3

4

Выбор способа выполнения целей

1,2,3

1



ЭТАП 2: Диагностика (оценка обстановки)



4

5

Определение участников разработки годового плана

3

1

5

6

Определение последовательности разработки плана

2,3

1

6

7

Ознакомление участников с целью принимаемых решений по проекту

1

1

7

8

Оценка обстановки

9,10,12,13

1

4,5,7,11,14,15,16

2

2,3

9

8

9

Определение потребности в ресурсах и времени

4,5,8,10,11

1

3

9

12

6

13

2

9

10

Прогноз результата

3

9

10

11

Обсуждение прогнозов

1,2,3

1



ЭТАП 3:Подготовительные работы



11

12

Определение механизма принятия решений

2,3

1

12

13

Определение прав и полномочий участников

1

1



ЭТАП 4: Информационные работы



13

14

Поиск информации

3

9

11,12

6

13,14,15

5

7

3

16,17

4

14

15

Сбор информации

3

2

15

16

Обработка информации

3,7,9,12,13

2

16

17

Анализ информации

1,2,3,12

1

17

18

Уточнение прогнозов

3,12

1

18

19

Обсуждение прогнозов

1,2,3,4,12

1

19

20

Обработка рекомендаций службами

3

2

20

21

Сравнительный анализ рекомендаций

1,2

1



ЭТАП 5: Разработка вариантов решения



21

22

Разработка вариантов решения

5,7,9,11,14,16

2

4,8,13,15

3

12

6

3

9

22

23

Анализ вариантов решения

2,3

1

23

24

Оценка вариантов

1,2,3

1



ЭТАП 6: Принятие решений



24

25

Выбор окончательного варианта

1

1

25

26

Документальное оформление решения

3

1

26

27

Подписание приказа

1

1



ЭТАП 7: Постановка задач исполнителям



27

28

Постановка задач исполнителям

1-5, 7-9, 11-14

1

28

29

Оформление протокола совещания

3

1



ЭТАП 8: Реализация решения и контроль исполнения



29

30

Уточнение плана ввода в действие объектов и реализации проекта

3,12

1

30

31

Уточнение плана тех. Развития и организационно-хозяйственных мероприятий

2,3,7,8,9,10

1

11,13,14,15

2

12

3

31

32

Составление плана механизации и потребности в машинах

9,11

1

3,12,13

2

32

33

Составление плана по труду

7,9,13

1

3

2

11,12

3

33

34

Составление плана обеспечения конструкциями, деталями, п/фабрикатами

4

1

7

2

12

3

34

35

Уточнение сметы накладных расходов

3,4

1

35

36

Уточнение сметы затрат на производство СМР

3,4,12

1

36

37

Уточнение плана собственных инвестиций

3,12

1

37

38

Составление сметы доходов и расходов

4

3

38

39

Оформление документов

18

1

39

40

Утверждение пакета годовой плановой документации

1,2

1

40

41

Доведение документов до сведения исполнителей и совета директоров

1,2

2

Страница:  1  2  3  4  5  6  7  8  9  10  11  12  13  14  15
 16  17  18  19  20  21  22  23  24  25  26  27  28  29  30
 31
