Управление проектом

Построим матрицу ответственности и опорный план на основе уже рассчитанного графика на основе данных таблицы.

Чтобы разработать график проекта и опорный план, необходимо знать взаимосвязи между работами и ответственными за их выполнение. По данным таблицы видно, что общая стоимость проекта составляет 623 тыс. дол.

Проект осуществляется организацией, структура которой состоит из четыре

х отделов: A, B, C. D.

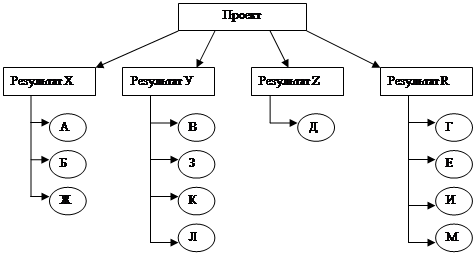

Рассмотрим проект, состоящий из четырнадцати операций и четырех промежуточных результатов:

Структура работ проекта WBS.

Зная стоимость операций и ответственных за их выполнение, необходимо разработать матрицу ответственности, которая будет служить основой для формирования опорного плана и отчета о статусе проекта.

Проект



X

Y

Z

R

Организация (ответственные отделы)

А (145)

А 80



Д 35

И 15

М 15

В (198)

Б 48

З 40

О 50

Е 60

С (150)

Ж 50

В 40



D (130)



К 35

Л 70



Г 25



238

185

85

115

На рисунке 1 Приложения составлен опорный план, на основе которого далее будут составлены отчеты о статусе, и график кумулятивной стоимости:

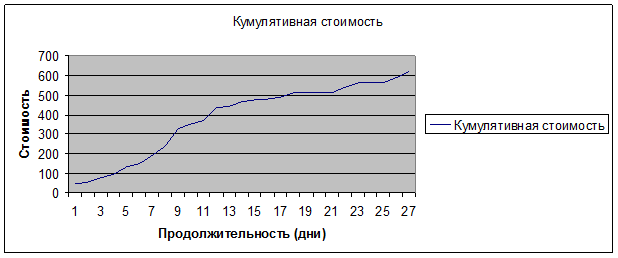

По данным графика кумулятивная стоимость на период 27 составляет 623 тыс. долларов.

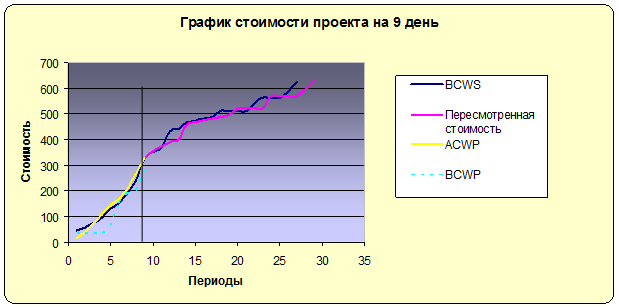

Далее был составлен отчет о статусе на период 9 (Приложение), отчет о стоимости проекта и график стоимости:

Отчет о стоимости проекта на 9 день

Операция

Операция, выполненная на момент учета

Общая стоимость при завершении

BCWP

ACWP

Превышение/ экономия

BCWS

Пересмотренная стоимость

Превышение/ экономия

А

80

77

-3

80

77

-3

Б

48

48

0

48

48

0

В

0

29

29

40

38

-2

Г

25

26

1

25

26

1

Д



35

35

0

Е



60

60

0

Ж



50

50

0

З

40

47

7

40

47

7

И



15

18

3

К



35

35

0

Л

35

41

6

70

74

4

М



15

15

0

Н

60

58

-2

60

58

-2

О



50

50

0

Всего

288

326

38

623

631

8

Отчет по проекту на 9 период иллюстрирует превышение сметы на 38 тыс. долл. и отклонение по расписанию на 40 дней. Далее был разработан план сворачивания проекта по подразделениям и промежуточным результатам (Приложение ). После проведения прогноза суммарных затрат (которые составили ЕАС = 631 тыс. долл.) было принято решение разработать план управления незавершенными работами, направленный на ликвидацию разрыва в сроках и стоимости.

Страница:  1  2  3  4  5  6  7  8  9  10  11  12  13  14  15
 16  17  18  19  20  21  22  23  24  25  26  27  28  29  30
 31


Другие рефераты на тему «Строительство и архитектура»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
