Управление проектом
ГА – главный архитектор;
ГИ – главный инженер;
ГП – генеральный проектировщик;
РМ – проект – менеджер;
СЭО – сметно-экономический отдел;
Диз – дизайнер;
М – Маркетолог;
П – подрядчик;
ОГН – органы госнадзора за реализацией строительства.
Количество видов ответственности может быть различным в зависимости от специфики проекта и его организации. Кроме того, в
матрице могут быть отображены роли людей, не задействованных непосредственно в проекте, но которые могут оказывать поддержку в работе команды.
Структура потребляемых ресурсов (RBS) необходима для анализа средств, которые необходимы для достижения целей и подцелей проекта (осуществляется структуризация ресурсов различных типов).

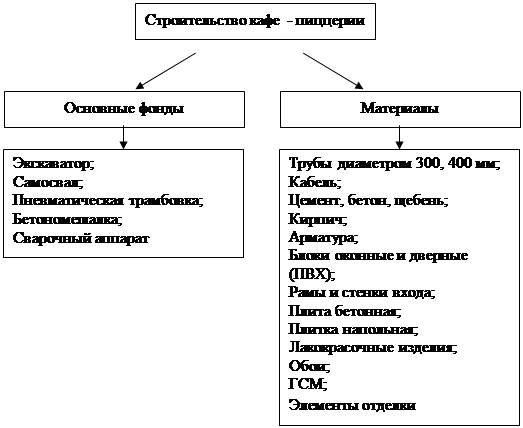

Структура потребляемых ресурсов
Все ресурсы, относящиеся к основным фондам, привлекаются на условиях аренды, материалы закупаются у поставщиков, трудовые ресурсы также частично привлекаются на временной основе.
2.4 Планирование проекта
Основная цель планирования – интеграция всех участников проекта для выполнения комплекса работ, обеспечивающих достижение конечных результатов проекта.
Планирование представляет набор действий, предусматривающих определение целей и параметров взаимодействия между работами и организациями-участниками, распределением ресурсов и выбор других организационных, технологических и экономических решений, обеспечивающих достижение поставленных в проекте целей.
Проект имеет четыре фундаментальных уровня управления:
1. Концептуальный.
2. Стратегический.
3. Тактический.
На концептуальном уровне определяются цели, задачи проекта, рассматриваются альтернативные варианты действий по достижению намеченных результатов с оценкой негативных и позитивных аспектов каждого варианта, устанавливаются концептуальные направления реализации проекта, включая описание предметной области, укрупненной структуры работ и логики их развития, основные вехи, предварительную оценку продолжительности, стоимости и потребности ресурсов.
Стратегический план определяет:
· Целевые этапы и основные вехи, характеризующиеся сроками ввода объектов, производственных мощностей, объемами выпуска продукции,
· Этапы проекта, характеризующиеся сроками завершения комплексов работ, сроками поставки продукции, сроками подготовки фронта работ,
· Кооперацию организаций исполнителей,
· Потребности в материальных, технических и финансовых ресурсах с распределением по годам, кварталам.
На тактическом уровне:
· Текущий план – уточняет сроки выполнения комплексов работ, потребность в ресурсах, устанавливает четкие границы между участками работ, за выполнение которых отвечают различные организации – исполнители, в разрезе года и квартала,
· Оперативный план – детализирует задания участникам на месяц, неделю, сутки по комплексам работ.
Основные этапы процесса планирования включают:
1. Цели, задачи и основные технико-экономические показатели проекта, продолжительность и ресурсы, спецификацию выполняемых работ, этапов и вех проекта,
2. Структуризацию проекта,
3. Организационно-технологические решения,
4. Сетевые модели пакетов работ,
5. Оценку реализуемости, оптимизацию по срокам и критериям качества использования ресурсов и другим критериям,
6. Потребности в ресурсах,
7. Документы по пакету планов,
8. Утверждение планов и бюджета,
9. Доведение плановых заданий до исполнителей,
10. Подготовку и утверждение отчетной документации для контроля планов.
Номенклатура и глубина разработки отдельных этапов может изменяться в зависимости от масштаба, стоимости и типа проекта.
2.4.1 Календарное планирование
Календарный план – документ, позволяющий планировать осуществление проекта в рамках, имеющихся ресурсов с привязкой к календарю.
Календарный план представляет собой таблицу, в строках которой процессы, объекты и части; в вертикальных столбцах – сроки реализации процессов и потребляемые ресурсы (как правило, стоимость).
Жилой комплекс может возводиться 3 методами: последовательным, параллельным и поточным.
Последовательный метод в данном курсовом проекте не рассматривается, так как только по жилым домам сроки достаточно велики, хотя при этом потребляется минимальное количество ресурсов. Параллельный метод в данной курсовой работе мы также не рассматриваем.
Поточный метод позволяет отчасти использовать недостатки присущие последовательному и параллельному методам и отчасти использовать их преимущества.
На первом этапе рассматривается вариант, когда все жилые здания включены в один комплексный поток. Расчет и оптимизация этого потока проводилась с помощью матричного алгоритма и программы РОТОС.
При этом решалась следующая задача:
С помощью методов оптимизации выбрать такую последовательность возведения объектов, которые позволяют минимизировать общую продолжительность потока и сократить организационные перерывы.
Распечатка с результатами расчета приведена в тексте ниже.
Табл. Характеристика объектов
№ |
Характеристика объектов |
Продолжительность процессов (дн) |
Стоимость (тыс.руб.) |
Трудоемкость (ч - дн) | |||
П.Ч. |
Монтаж |
Общестроит. и спец работы |
Отделка | ||||
1 |
9 эт. К пан S общ. 4300 кв.м. |
49 |
93 |
85 |
68 |
94600 |
295 |
2 |
12 эт. К пан S общ. 7250 кв.м. |
46 |
124 |
106 |
92 |
159500 |
368 |
3 |
12 эт. К пан S общ. 7700 кв.м. |
56 |
134 |
121 |
98 |
169400 |
409 |
4 |
12 эт. К пан S общ. 9200 кв.м. |
58 |
141 |
126 |
101 |
202400 |
426 |
5 |
12 эт. К пан S общ. 10500 кв.м. |
60 |
142 |
130 |
109 |
231000 |
441 |
6 |
12 эт. К пан S общ. 8200 кв.м. |
56 |
133 |
122 |
101 |
180400 |
412 |
7 |
5 эт. К пан S общ. 5180 кв.м. |
40 |
70 |
74 |
54 |
113960 |
238 |
8 |
5 эт. К пан S общ. 5550 кв.м. |
41 |
72 |
68 |
55 |
122100 |
236 |
9 |
5 эт. К пан S общ. 5700 кв.м. |
41 |
72 |
67 |
55 |
125400 |
235 |
10 |
5 эт. К пан S общ. 5800 кв.м. |
53 |
106 |
94 |
79 |
127600 |
332 |
Стоимость цикла работ в % от общей стоимости |
20 |
45 |
20 |
15 | |||
Сумма |
1.526.360 |
3392 |
