Управление проектом
| 1 | 368 | 55 | 423 |
| 2 | 412 | 62 | 474 |
| 3 | 441 | 110 | 551 |
| 4 | 426 | 194 | 620 |
| 5 | 409 | 279 | 688 |
-------------------------------------------------
| СУММА | 2056 | 700 | 2756 |
-------------------------------------------------
СРОК СТРОИТЕЛЬСТВА 800
ОРГАНИЗАЦОННЫЕ ПЕРЕРЫВЫ 700
КОЭФФИЦИЕНТ ПЛОТНОСТИ 0.75
КОЭФФИЦИЕНТ СОВМЕЩЕНИЯ
0.61
МАКСИМАЛЬНОЕ ПОТРЕБЛЕНИЕ РЕСУРСА - 1681.32
ПОРЯДКОВЫЕ ДНИ С МАКСИМАЛЬНЫМ ПОТРЕБЛЕНИЕМ РЕСУРСА
140 141 142 143 144 145 146 147 148 149 150 151 152 153 154
155 156 157 158 159 160 161 162
МИНИМАЛЬНОЕ ПОТРЕБЛЕНИЕ РЕСУРСА - 259.29
ПОРЯДКОВЫE ДНИ С МИНИМАЛЬНЫМ ПОТРЕБЛЕНИЕМ РЕСУРСА
744 745 746 747 748 749 750 751 752 753 754 755 756 757 758
759 760 761 762 763 764 765 766 767 768 769 770 771 772 773
774 775 776 777 778 779 780 781 782 783 784 785 786 787 788
789 790 791 792 793 794 795 796 797 798 799 800
СУММА ПОТРЕБЛЕНИЯ РЕСУРСА ПО ПЕРИОДАМ СТРОИТЕЛЬСТВА
Квартал 1 2 3 4 5 6 7
Ресурс 74306.1 84497.1 106346.1 102017.4 82181.8 86825.8 85320.9
Квартал 8 9 10 11 12 13
Ресурс 84478.6 81811.7 77142.0 53825.3 21872.9 2074.3
СУММА ПОТРЕБЛЕНИЯ РЕСУРСА ПО ПЕРИОДАМ СТРОИТЕЛЬСТВА
Г о д 1 2 3 4
Ресурс 367166.7 338807.1 234651.9 2074.3
Пять прочих зданий (вторая жилая группа):
СРОКИ НАЧАЛА (Н) И ОКОНЧАНИЯ (О) ПРОЦЕССОВ
----------------------------------------------
| ЗАХ| ПРОЦЕССЫ |
| ВАТ|----------------------------------------
| КИ | 1 | 2 | 3 | 4 |
|----|----------------------------------------
| 1 Н| 0 | 13 | 72 | 181 |
| О| 40 | 83 | 146 | 235 |
| 2 Н| 40 | 83 | 146 | 235 |
| О| 81 | 155 | 214 | 290 |
| 3 Н| 81 | 155 | 214 | 290 |
| О| 134 | 261 | 308 | 369 |
| 4 Н| 134 | 261 | 308 | 369 |
| О| 183 | 354 | 393 | 437 |
| 5 Н| 183 | 354 | 393 | 437 |
| О| 224 | 426 | 460 | 492 |
----------------------------------------------
ОРГАНИЗАЦИОННЫЕ ПЕРЕРЫВЫ
----------------------------------------------
| ЗАХ| ПРОЦЕССЫ |
| ВАТ|----------------------------------------
| КИ | 1 | 2 | 3 | 4 |
|----|----------------------------------------
| 1 | 0 0 35
| 2 | 2 0 21
| 3 | 21 0 0
| 4 | 78 0 0
| 5 | 130 0 0
РЕЗУЛЬТИРУЮЩИЕ ПОКАЗАТЕЛИ ПО ПОТОКУ С ОЧЕРЕДНОСТЬЮ:
2, 3, 5, 1, 4.
-------------------------------------------------
| ЗАХВАТ- | ЧИСТОЕ | ОРГАНИЗАЦИОН- | ОБЩЕЕ |
| КИ | ВРЕМЯ | НЫЕ ПЕРЕРЫВЫ | ВРЕМЯ |
-------------------------------------------------
| 1 | 238 | 35 | 273 |
| 2 | 236 | 23 | 259 |
| 3 | 332 | 21 | 353 |
| 4 | 295 | 78 | 373 |
| 5 | 235 | 130 | 365 |
-------------------------------------------------
| СУММА | 1336 | 287 | 1623 |
-------------------------------------------------
СРОК СТРОИТЕЛЬСТВА 492
ОРГАНИЗАЦОННЫЕ ПЕРЕРЫВЫ 287
КОЭФФИЦИЕНТ ПЛОТНОСТИ 0.82
КОЭФФИЦИЕНТ СОВМЕЩЕНИЯ 0.63
МАКСИМАЛЬНОЕ ПОТРЕБЛЕНИЕ РЕСУРСА - 1829.08
ПОРЯДКОВЫЕ ДНИ С МАКСИМАЛЬНЫМ ПОТРЕБЛЕНИЕМ РЕСУРСА
184 185 186 187 188 189 190 191 192 193 194 195 196 197 198
199 200 201 202 203 204 205 206 207 208 209 210 211 212 213
214
МИНИМАЛЬНОЕ ПОТРЕБЛЕНИЕ РЕСУРСА - 342.00
ПОРЯДКОВЫE ДНИ С МИНИМАЛЬНЫМ ПОТРЕБЛЕНИЕМ РЕСУРСА
461 462 463 464 465 466 467 468 469 470 471 472 473 474 475
476 477 478 479 480 481 482 483 484 485 486 487 488 489 490
491 492
СУММА ПОТРЕБЛЕНИЯ РЕСУРСА ПО ПЕРИОДАМ СТРОИТЕЛЬСТВА
Квартал 1 2 3 4 5 6 7
Ресурс 77105.7 101818.5 98271.1 92094.5 65402.6 74132.5 64575.3
Квартал 8
Ресурс 10260.0
СУММА ПОТРЕБЛЕНИЯ РЕСУРСА ПО ПЕРИОДАМ СТРОИТЕЛЬСТВА
Г о д 1 2
Ресурс 369289.7 214370.3
По полученным результатам составлен второй вариант календарного плана. Сравнивая два варианта календарного плана можно сделать вывод о том, достигнуто сокращение времени возведения жилой группы на 5 кварталов. Однако, сравнивая эпюры потребления ресурсов видно, что в первом случае пик потребления ресурсов приходится на 14 квартал и составляет 172003,1 тыс. руб., а во втором случае – на второй квартал и составляет 241702 тыс. руб. Минимальное потребление ресурсов в 18 квартале (27699 тыс. руб.) в первом случае и в 13 квартале (63334 тыс. руб.) во втором случае (Приложение, табл. ).

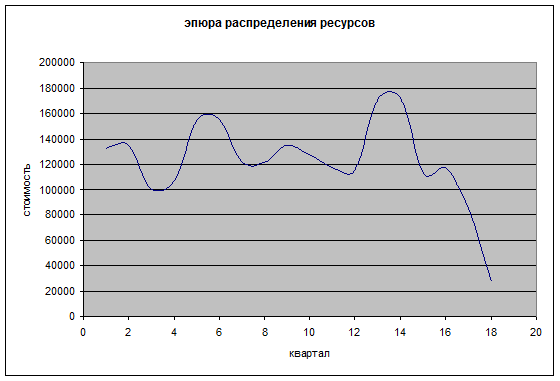

Диаграмма Эпюра распределения ресурсов по кварталам (10 зданий)

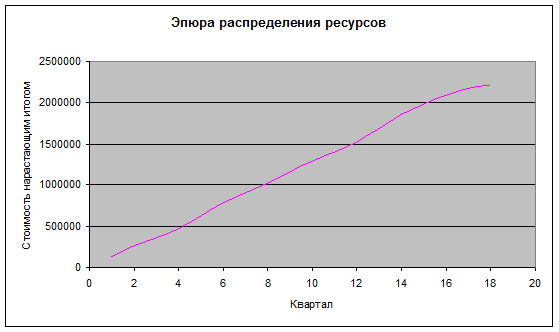

Диаграмма Эпюра распределения ресурсов по кварталам нарастающим итогом (10 зданий)

Диаграмма Эпюра распределения ресурсов поточно-параллельным методом

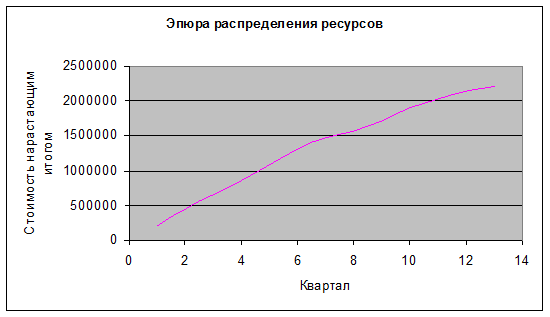

Диаграмма Эпюра распределения ресурсов по двум объектным потокам (нарастающим итогом)
Для одного объектного потока, занятого 5 жилыми зданиями в рамках календарного плана разработаны организационно-технологическая модель возведения 1-го потока жилых зданий, ведомость объема работ и календарный план (Приложение табл.).
2.4.2 Планирование ПК Spider Project
Проект - это любое временное мероприятие, предназначенное для создания уникальных продуктов или услуг. В это определение попадает все, что не является повторяющимся и рутинным и имеет конкретную цель, которую нужно достичь за ограниченное время.
Программа Спайдер Проджект предназначена для компьютерного моделирования проектов. Ее применение дает в руки руководителю проекта необходимые инструменты для планирования и прогнозирования параметров проекта, ведения учета исполнения, принятия обоснованных управленческих решений.
Практически каждый проект достаточно сложен, и его разбивка на этапы и внутренние связи должна быть зафиксирована в виде какой-либо модели. Исторически первыми такими моделями являлись линейные диаграммы Ганта (Gantt Bar Craft), на которых операции проекта представлялись протяженными во времени отрезками, характеризующимися датами начала и окончания работ.
При небольшом количестве операций, детерминированных оценках продолжительности и взаимосвязи между работами линейные диаграммы вполне отвечают своему назначению и применяются до настоящего времени.
В рамках данной курсовой работы проект строительства пиццерии был спланирован в системе Спайдер, приведены следующие отчеты: Гант Работы (Приложение табл.), Гант Ресурсы (Приложение Табл. ) и отчет по стоимости (Приложение табл.).
Ресурсы проекта – то, что необходимо для выполнения операций проекта. Ресурсы могут быть возобновляемыми – люди, материалы и механизмы, которые после выполнения операции могут быть использованы вновь, и не возобновляемые (расходуемые) – материалы и оборудование, которые на операциях расходуются. Для удобства возобновляемые ресурсы в рамках данной программы назовем просто ресурсами, а расходуемые – материалами.
Список всех ресурсов заносится в таблицу ресурсов, которые в последствии отображаются в Гант ресурсы. Для ресурсов мы задаем общее количество каждого ресурса на проект и стоимость его часа работы.
