Увеличение грузооборота порта путем внедрения новой конструкции спредера крана

Другой дополнительной функцией может являться обслуживание и ремонт контейнеров, а также хранение порожних контейнеров, для чего на терминале организуется специальное контейнерное депо.

Некоторые контейнерные терминалы в своей основной рабочей зоне выполняют лишь основные функции, перенося дополнительные в тыловую зону на некотором расстоянии от причала, где стоимость земли намного ниже. Др

угие терминалы проводят все эти операции на одних и тех же площадях непосредственно у причалов. В любом случае, должны иметься административные здания для управления и сбора информации об экспортных и импортных контейнерах, для планирования операций.

Существуют значительные различия в схеме прохождения через терминал импортных, экспортных и порожних контейнеров. За исключением некоторых коротких каботажных линий, когда контейнеры могут перегружаться с борта судна на рельсы или автотранспорт, всегда имеется два этапа прохождения контейнера через терминал. Более наглядная схема внутрипортового устройства обозначена на рисунке 15.

Рис.15. Функциональные зоны контейнерного терминала

Импортные контейнеры снимаются с борта судна и перемещаются в зону складирования (которая может и не прилегать к причалу непосредственно). Далее - обычно через несколько дней, контейнеры забираются из зоны складирования и помещаются на наземное транспортное средство для доставки по назначению.

Экспортные контейнеры прибывают в течение нескольких дней до прихода судна и помещаются в зону складирования поблизости от причала, но не в рабочей зоне причального фронта. Оттуда они в предписанном порядке будут погружаться на транспорт для доставки в рабочую зону и погрузки на отведенное место в трюме судна.

Порожние экспортные контейнеры обрабатываются по схеме экспортных контейнеров. Прибывающие морем порожние контейнеры обычно отделяются от загруженных и складируются в специальной зоне.

Размещение импортных контейнеров на терминале во многом зависит от дальнейшего способа их доставки: отправляемые железной дорогой, автомобильным транспортом контейнеры и контейнеры неполной загрузкой проходят терминал разными маршрутами и могут разделяться прямо после выгрузки с борта судна. Три категории контейнеров (экспортные, импортные, порожние) различаются следующим:

1. Предсказуемостью своего дальнейшего перемещения через терминал. Суда прибывают через более-менее предсказуемые интервалы времени, а забираются контейнеры из порта клиентами в непредсказуемые моменты времени. План погрузки на судно составляется одновременно с загрузкой экспортной зоны складирования, в то время как порядок вывоза контейнеров из импортной зоны практически непредсказуем. Следовательно, экспортные контейнеры можно складировать в 5-6 рядов без риска того, что нижние будут востребованы раньше верхних. Доступ к импортным контейнерам должен быть более-менее произвольным, что ограничивает высоту складирования 1-2 рядами во избежание излишней перештабелевки.

2. Временем поступления и достоверностью информации об отдельных контейнерах. Вообще, информация об экспортных контейнерах приходит раньше и проверяется легче, чем о контейнерах импортных. Основными сведениями об экспортных контейнерах является идентификационный номер, вес, размер, состояние, порт назначения, судоходная компания и название судна, класс груза по IMO. Обычно эти данные поступают и уточняются до прибытия контейнера на терминал. Соответственно, ему заранее отводится место на определенной площадке зоны складирования, где он и остается до прихода судна.

Эта же информация об импортном контейнере хотя и приходит до прибытия судна, но оказывается неполной. Она не может быть уточнена и проверена до момента фактической разгрузки. Ошибки в судовом плане погрузки довольно часты. Это вынуждает ряд операторов планировать перемещение импортных контейнеров не по предварительной информации, а на основании того, что они реально обнаруживают при разгрузке. Как следствие, вместо запланированного перемещения контейнеров между заданной ячейкой на борту судна и заданным местом на площадке складирования, что можно было бы сделать в случае безупречной предварительной информации, приходится вводить в компьютер номер и вес одного-двух следующих контейнеров под разгрузку. Сверяясь с хранимыми в памяти данными, система выдает инструкции по транспортировке груза - или сообщение об ошибке (например: о неполной загрузке, опасном грузе и т.д.), что вызывает задержки и дополнительные затраты.

3. Весом. Порожние контейнеры можно обрабатывать механизмами и специальными грузозахватными приспособлениями, не приспособленными для груженых контейнеров (например, захватами за два верхних и два нижних угла одной стороны). Кроме того, порожние контейнеры могут иметь ограничения по высоте складирования или размещения под гружеными из-за неустойчивости штабеля при сильном ветре.

Что касается схем механизации контейнерного перегрузочного комплекса, то этот вопрос можно рассмотреть по следующим параметрам. Главная задача контейнерного перегрузочного комплекса - сокращение стояночного времени транспортных средств, особенно морских судов, и ускорение продвижения грузовой массы в контейнерах через комплекс.

В портовый контейнерный перегрузочный комплекс входят следующие технологические объекты:

причалы с причальными перегружателями для одновременного приема, как правило, 2-3 судов-контейнеровозов;

сортировочная площадь для приема, технологического хранения и подготовки к отгрузке контейнеров, перегрузки контейнерного автомобильного транспорта;

площадка с козловыми кранами для приема и перегрузки железнодорожного контейнерного подвижного состава;

склад комплектации, оборудованный вилочными и другими погрузчиками, для перегрузки контейнеров, приема и перегрузки вагонов и автомобилей с неконтейнеризированными грузами (может быть вынесен за территорию комплекса).

Для перегрузки, штабелирования и перевозки контейнеров на сортировочной площади используют машины нескольких типов, тягачи и полуприцепы; портальные погрузчики; ричстакеры (см. рис.16) козловые краны на пневмоходу; мостовые перегружатели; мостовые краны (см. рис.17); фронтальные погрузчики (см. рис.18).

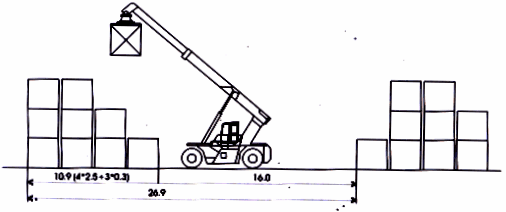

Рис.16. Организация штабеля ричстакером

Рис.17. Организация штабеля мостовым перегружателем на пневмоходу

Рис.18. Организация штабеля фронтальным погрузчиком

Эти машины используются самостоятельно или в различных комбинациях, поэтому обычно говорят о применении определенных машин для тех или иных схем механизации перегрузки контейнеров.

Существуют основные схемы механизации перегрузки контейнеров на сортировочной площади с использованием: тягачей и полуприцепов, портальных погрузчиков, портальных погрузчиков и тягачей с полуприцепами, мобильных козловых кранов (на пневмоходу) и тягачей с полуприцепами, мостовых перегружателей и тягачей с полуприцепами, мостовых кранов и тягачей с полуприцепами, фронтальных погрузчиков, оборудованных контейнерным захватом.

Страница:  1  2  3  4  5  6  7  8  9  10  11  12  13  14  15
 16  17  18  19  20  21  22  23

Другие рефераты на тему «Транспорт»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
