Технология и организация строительства объектов природообустройства

,где (4.7)

Кт -коэффициент трещиноватости породы;

dзар - диаметр заряда, м;

∆ - плотность В В в заряде, кг/дм3;

е - энергетический коэффициент, принимаемый по табл. 4.5;

р - плотность породы, т/м3.

4. Определяют наивыгоднейший диаметр заряда, м,

,где (4.8)

lзаб - длина забойки, выраженная в диаметрах заряда, м;

lпер- длина перебура, выраженная в диаметрах скважины, м.

5. Принимают расстояние между скважинами в ряду α равным ЛНС, т. е α = W. При добыче крупнокускового материала применяют расширенную сетку, тогда α=(1,3 . 1,4) W.

6. Принимают расстояние между рядами скважин при многорядном взрывании α. Таким образом, при разработке профильных выемок с использованием скважинных зарядов рыхления b=α= W.

7. Рассчитывают величину (массу) заряда в скважине, кг,

Q = 40dзapρ, где (4.9)

Ρ-масса ВВ в 1 м скважины, кг.

Диаметр скважины, кг/м.

Вместимость скважины ρ, мм

105 125 150 180 200 240 260 320

8,0 11,0 15,8 22,8 28,2 40,5 48,2 74,6

8. Определяют время замедления , мс, при короткозамедленном взрывании:

t=AW,где

А -коэффициент, зависящий от акустической жесткости породного массива (табл. 4.6).

Таблица 4.6

Горные породы

Крепость пород

Значение коэффициента А

Граниты, перидотиты, кварцевые порфиры, сиениты

Очень крепкие

3

Песчаники, крепкие сланцы, железистые кварциты

Крепкие

4

Известняки, мрамор, магнезит, сланцы

Средней крепости

5

Мергели, мел, глинистые сланцы, каменный уголь, алевролиты

Мягкие

6

Регулирование степени дробления массива при взрыве может быть достигнуто:

1) изменением сетки расположения зарядов при постоянном удельном расходе ВВ;

2) изменением удельного расхода и распределением ВВ во взрываемом породном массиве;

3) увеличением времени воздействия энергии взрыва на массив породы путем использования рассредоточенных зарядов;

4) изменением угла наклона скважин к вертикали;

5) применением специальных схем короткозамедленного взрывания, обеспечивающих соударение кусков взорванной породы.

Первые два способа являются наиболее изученными и широко применяются в практике гидротехнического строительства. При получении задания на регулирование кусковатости уточняют эталонный расход ВВ q0, кг/м3, путем проведения серии опытных взрывов с определением выхода заданной фракции ( + 500 мм) при использовании аммонита № 6 ЖВ. Расчетный эталонный расход аммонита № 6 ЖВ может быть найден по формуле:

где, (4.11)

qф - фактический удельный расход ВВ при взрыве, кг/м3, приведенный к аммониту № 6 ЖВ;

Ve+500 - содержание в массиве отдельностей фракции +500 мм, %.

Vн+500 -выход фракции +500 мм, после взрыва; %

Удельный расход ВВ при переходе к другим размерам кусков и другим ВВ определяют по формуле:

,где (4.12)

e— энергетический коэффициент, принимаемый по табл. 4.5;

М — поправка на размер куска:

Расчетный размер куска, мм

200 400 500 600 800 1000 1300

Значение коэффициента М

1,6 1,1 1,0 0,9 0,85 0,75 0,6

При определении параметров зарядов для снижения выхода негабарита расчет ведут в такой последовательности.

1. По формуле (4.12) определяют значение qдр

2. Вносят поправки в значение ЛНС и производных от нее параметров а и b:

(4.13)

3. Уточняют массу заряда, кг, по формуле:

(4.14)

Практикой установлено, что получение крупногабаритных кусков возможно только в породах III-V категорий трещиноватости при высоте уступа более 100dзар. Увеличение выхода крупных кусков достигается увеличением длины забойки до 60dзар при соответствующем сгущении сетки взрывных скважин.

4. Рассчитывают величину ЛНС, расстояние между скважинами и расстояние между рядами скважин

(4.15)

После окончания обуривания предназначенного к взрыву блока или полигона производят контрольную съемку сетки забуренных скважин с целью проверки величины ЛНС, расстояния между скважинами в ряду и между рядами, а также угла наклона скважин к горизонту. Допустимые отклонения в положении скважин составляют для величины ЛНС ±5dскв, а для расстояния между скважинами и их рядами ±3bскв. При этом во избежание переборов или трудоемких доработок скважины в крайних закоординированных рядах могут иметь отклонения только в плоскости, параллельной борту выемки. Скважины, пробуренные с отступлением от проекта, бракуют и перебуривают. Перед началом заряжения проверяют фактическую глубину всех скважин. Зашла-мованные и засыпанные скважины очищают и продувают сжатым воздухом. Случайный перебур ниже проектных отметок засыпают песком или сухой породной мелочью.

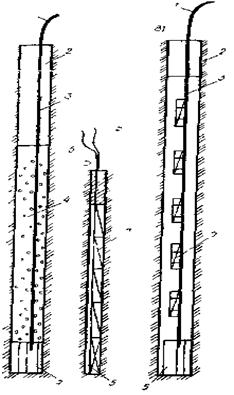

Для рыхления скальных пород используют, как правило, сплошные колонковые заряды (рис. 4.8, а). На дно заряда помещают патрон-боевик из более мощного ВВ, обвязанный двумя нитками ДШ, выведенного к устью скважины. Эту операцию выполняют вручную с соблюдением всех правил обращения с ВВ и средствами взрывания. Далее в скважину помещают заряд из рассыпного ВВ. Оставшуюся незаряженной часть скважины заполняют песчаной забойкой, длина которой определяет ширину развала и крупность кусков взорванной породы. Использование в скважинных зарядах рассыпного ВВ позволяет получить заряд максимальной плотности и снизить удельный расход бурения, механизировать процесс заряжения скважин, а это повышает производительность труда и снижает стоимость работ. Ручное заряжение скважин порошкообразным или гранулированным ВВ используется только при малых объемах (до 200- 300 кг) заряда.

Страница:  1  2  3  4  5  6  7  8  9  10  11  12  13  14  15
 16  17  18  19  20  21  22  23  24  25  26  27  28  29  30
 31  32  33  34  35  36  37  38  39  40  41  42  43  44  45
 46  47  48  49  50  51  52  53  54  55  56  57  58


Другие рефераты на тему «Строительство и архитектура»:

Поиск рефератов

Последние рефераты раздела

Copyright © 2010-2024 - www.refsru.com - рефераты, курсовые и дипломные работы
